Отмостка технология: Раствор для отмостки дома — какой выбрать, как сделать, что лучше
Раствор для отмостки дома — какой выбрать, как сделать, что лучше
Отмостка из бетона является прочным, долговечным и, в тоже время, недорогим решением для защиты фундамента дома от поверхностной влаги. Соорудить бетонную отмостку вокруг дома вполне возможно собственными силами. Отмостка является одним из самых эффективных способов отведения поверхностных вод от фундамента здания. Отмостка будет надежно выполнять функции защиты фундамента здания от внешних воздействий воды в течение долгих лет.
Виды бетонных смесей для возведения отмостки.
Для устройства отмостки рекомендуется применять бетонную смесь марки не ниже В20 (М250).
Хорошим выбором для возведения бетонной отмостки станет готовая бетонная смесь (https://holcimbeton.ru/),
изготовленная на надежном заводе. Использование готовой смеси существенно сокращает время устройства отмостки, к
тому же бетонная смесь заводского изготовления гораздо надежнее самостоятельного приготовления бетонной смеси,
даже если используется бетоносмеситель.
Оптимальным вариантом для устройства отмосток можно использовать пескобетон М300, к которому необходимо будет добавить только щебень. Готовая сухая смесь от надежного производителя существенно облегчает процесс приготовления раствора: точный вес и правильные пропорции цемента и песка, рекомендации по приготовлению раствора на упаковке помогут корректно рассчитать количество сухой смеси для выполнения строительных работ, не требуется добавление цемента или других дорогостоящих добавок. Набор прочности бетона всего за 12 часов.
Функционал бетонной отмостки.
Отмостка представляет собой водонепроницаемую бетонную конструкцию вдоль всего внешнего периметра здания. Для
эффективной защиты фундамента от поверхностных вод отмостка имеет уклон от стены здания в сторону придомового
участка или дренажную систему.
Помимо функции горизонтального гидробарьера, отмостка уменьшает промерзание грунта вокруг здания, что уменьшает теплопотери. Защитное устройство также придает зданию эстетически законченный вид и может использоваться в качестве пешеходной дорожки.
Основные правила устройства отмостки.
При возведении отмостки следует руководствоваться несколькими правилами:
- Отмостка обязательно должна быть шире карниза здания и выступать за его край на расстояние не менее 30 сантиметров. Это защитит фундамент дома от подмывания водой, стекающей с крыши во время дождя или таяния снега.
- Согласно строительным нормам и правилам ширина отмостки на глиняных грунтах должна быть не менее 100
сантиметров, а на песчаных грунтах не менее 70 сантиметров.
Если отмостка будет использоваться еще и
в качестве дорожки, то ширина может быть увеличена до комфортных для передвижения 130-150
сантиметров.
- Уклон отмосток должен быть не менее 1 % и не более 10%. Для отмостки, изготовленной из бетона, уклон от стены, обычно, составляет 3-5%.
Подготовка раствора для устройства отмостки.
Для приготовлений бетонной смеси понадобится:
- пескобетон М300,
- вода
- щебень фракций 5-10 или 5-20 миллиметров.
- На один мешок необходимо добавить 25-30 кг щебня.
Устройство бетонной отмостки.
Технология и последовательность устройства бетонной отмостки состоит из следующих этапов:
- Подготовка траншеи. Территория, выделенная под отмостку, размечается с помощью кольев и веревки.
Уровень примыкания отмостки к цоколю отмечается маячками с шагом 1,5-2 метра. Затем вокруг цоколя
здания выкапывается ровная траншея необходимой ширины и глубиной от 20 до 30 сантиметров, после чего
грунт в траншее утрамбовывается. Для утрамбовки желательно использовать виброплиту.

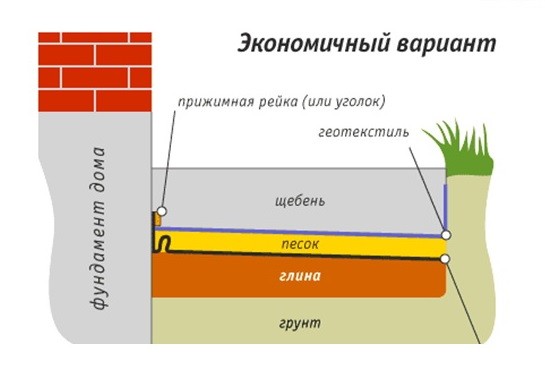

- Гидроизоляционный слой. В качестве материала для гидроизоляционного слоя используется рубероид. Рубероид укладывается в два слоя, таким образом, чтобы один край заворачивался на стену, создавая таким образом компенсационный шов. На стыках гидроизоляционный материал укладывается внахлест.
- Отсыпка песчаного основания. Выравнивающий слой песка смачивается и тщательно утрамбовывается,
создаётся необходимый уклон. Толщина песчаного основания 5-10 сантиметров. На этом этапе также
желательно задействовать виброплиту.
Важно. В регионах с суровым климатом бетонная отмостка зачастую утепляется. Утепленная отмостка
сокращает теплопотери здания. Если утеплённая отмостка заложена в проекте, то это может
сократить расчетную глубину промерзания и сократить расходы на возведение фундамента.
- Установка опалубки. Из деревянных досок собирается опалубка. Опалубку следует хорошо зафиксировать, установив распорки, во избежание прорыва бетонной смеси. Вытекшая бетонная смесь, в которую попал грунт и строительный мусор, для строительных работ непригодна.
- Установка температурных швов. Технология возведения опалубки предполагает наличие поперечных
температурных швов, расположенных на расстоянии 2-2,5 метра друг от друга.

На углах здания температурные швы укладываются по диагонали. В качестве материала используется доски, поставленные на ребро. Доски для температурных швов предварительно пропитывают отработанным маслом и покрывают битумом.Важно. Температурные швы смягчают воздействие суточных и сезонных температурных перепадов, предохраняя бетонную отмостку от образования трещин, увеличивая срок ее эксплуатации. Вместо деревянных досок, поставленных на ребро, можно использовать специальную пластичную бентонито-каучуковую или виниловую ленту.
- Отсыпка амортизирующего слоя. В качестве амортизирующего слоя используется щебень, засыпанный ровным
слоем. Щебень тщательно утрамбовывается и разравнивается. Толщина слоя щебня – 10 сантиметров.
При
утрамбовке щебня желательно использовать виброплиту.

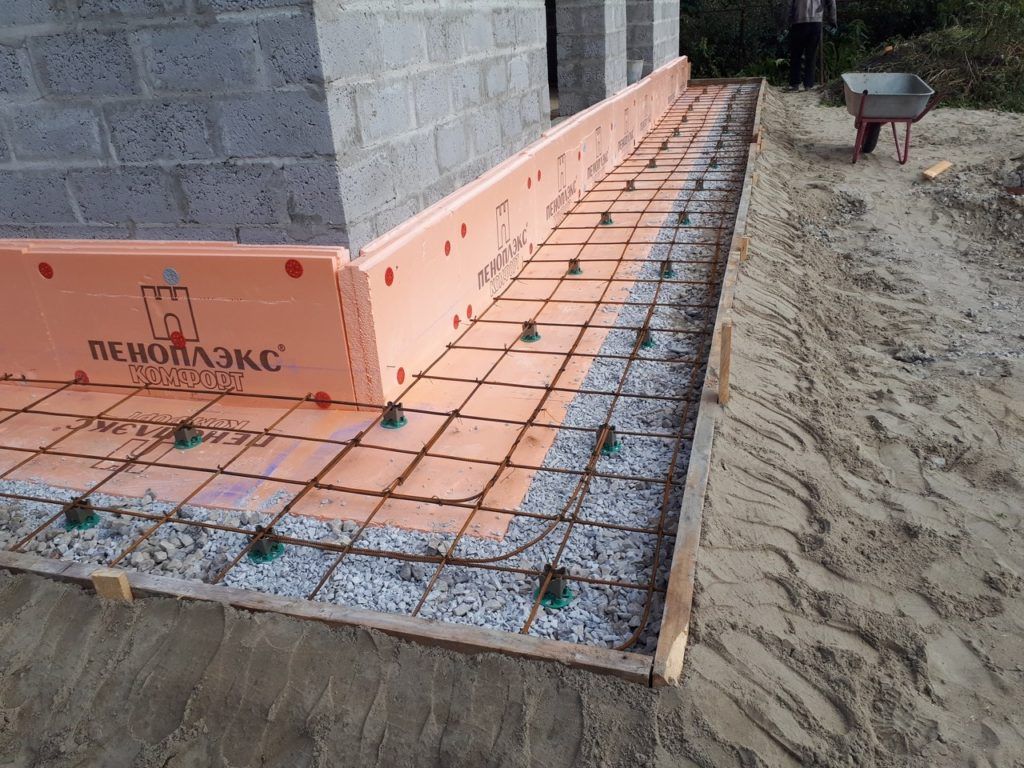

- Армирование. Для армирования отмостки используется металлическая сетка с размерами ячеек не менее 50 на 50 миллиметров. Допустимо увязывание арматурной сетки с арматурой, вмонтированной в цоколь здания. При монтаже арматуры в цоколь, просверливаются отверстия нужного диаметра на расстоянии 70-80 сантиметров друг от друга на всём протяжении отмостки, после чего в отверстия вбивается арматура нужной длины. К арматуре крепится арматурная решетка с помощью металлической проволоки. На пучинистых грунтах отмостку не соединяют с цоколем дома.
- Укладка бетонной смеси. Бетонную смесь укладывают в секции опалубки до уровня ее верхнего края. В
бетоне не должно быть пустот, негативно влияющих на прочность и долговечность отмостки.
Толщина слоя
бетонной плиты должна быть не менее 10 см. Для удобства укладки бетонной смеси необходимо обеспечить
максимальный доступ к опалубке.
- Выравнивание и сушка. После укладки поверхность бетонной отмостки тщательно выравнивается, проверяется угол уклона. Сопротивление размыву бетона увеличивается железнением – для этого через 1,5-2 часа после укладки бетонной смеси, поверхность засыпается слоем сухого цемента и тщательно затирается. После железнения поверхность отмостки накрывается плёнкой. Через 14 дней отмостка готова.
Отмостку нужно укрыть от осадков, чтобы смесь не набрала лишней влаги.
Уход за бетонной отмосткой.
За отмосткой необходим уход в процессе твердения бетона: следует проверять ширину и плотность заполнения
гидроизоляцией пристенного компенсационного и температурных швов, и при необходимости производить их
ремонт.
Для увеличения герметичности поверхность отмостки можно обрабатывать гидрофобизатором, раствором из цемента и жидкого стекла, а также грунтовкой глубокого проникновения.
Для отвода выпадающих осадков вокруг отмостки можно создать ливневую канализацию и систему дренажа, которые будут эффективно отводить воду от фундамента здания
Понравилась статья?
Поделиться в соцсетях:
устройство, технология заливки и защита конструкции
mycreations 19 мая, 2014 Фундамент и цоколь No Comments
Для надежной защиты любого фундамента от грунтовых вод и атмосферных осадков, вокруг жилого строения необходимо возводить отмостку. В общих случаях устройство отмостки выполняется по многослойной технологии с применением 3-4 различных материалов.
Одним из самых распространенных видов, применяемых в частном загородном строительстве, принято считать бетонную отмостку.
Бетонная отмостка
В сравнении с другими видами, отмостка из бетона имеет ряд неоспоримых преимуществ:
- лучший вариант по соотношению цена/качество;
- простота заливки;
- простой и недорогой ремонт.
Из существенных минусов можно выделить лишь пористость бетона и необходимость правильно выполненной гидроизоляции отмостки на этапе ее заливки. Но эти детали свойственны для всех видов и нуждаются в индивидуальном рассмотрении.
Содержание страницы
- 1 Выбор бетона и сопутствующих материалов
- 2 Состав бетонной смеси
- 3 Общие правила возведения конструкции
- 4 Подготовка основания
- 5 Технология устройства бетонной конструкции
- 5.1 Читайте также:
Выбор бетона и сопутствующих материалов
Заливка бетона
Выбирая материал для заливки будущей конструкции следует ориентироваться на марку бетона М200, что соответствует классу В15. В некоторых случаях возможно применения бетона марки М100, класса В7.
5. Если же готовый бетон приобрести не удалось, то можно замесить его самостоятельно взяв за основу марку цемента М400.
Общий состав для бетонной отмостки мало чем отличается от принятых нормативов. Основными компонентами выступают цемент, вода, щебень и песок взятый в разных пропорциях. Единственным нюансом помимо марки цемента, будет выбор правильного размера щебенки. Фракции щебня преимущественно лучше брать меньше 4-5 миллиметров, но и не более 18-20.
Естественно песок для смеси бетона должен быть однородный, рассыпчатый, чистый без примесей глины и других природных компонентов.
При армировании отмостки хорошо подойдет сетка с ячейками 140 x 140 мм.
Состав бетонной смеси
Работы по устройству конструкции
Для качественной смеси рекомендуем взять необходимые компоненты в следующих частях:
- 1 часть цемента;
- 3 части песка;
- 4 части щебня;
- 1/2 части воды;
Для замешивания 1-го кубического метра бетона потребуется:
- цемент – 280-300 кг.
; - щебень – 1100 кг.;
- песок – 800 кг.;
- вода – 190 л.;
При изготовлении бетона, в первую очередь лучше смешать цемент и воду в необходимых вам пропорциях. Желательно это делать хорошо перемешивая компоненты, чтобы в конечной смеси не оставалось не смоченных остатков.
Только после завершения смешивания предыдущих компонентов следует порционально добавлять другие части песка и щебня. Очень важно следить за тем, чтобы получаемая смесь была ровной консистенции, без комков и сухих компонентов. Воду следует добавлять постепенно, по мере впитывания ее цементом.
Общие правила возведения конструкции
Схема устройства отмостки
Приступать к возведению отмостки стоит только по завершению финишной отделки цоколя и фасадов.
У некоторых домов отмостка вокруг дома может выполнять функцию дорожки. Получается это благодаря тому, что ширина бетонного полотна в силу конструктивных особенностей здания достаточно широкая.
Но даже в таких случаях возведение конструкции подчиняется ряду особых правил:
- Отмостка должна быть шире карниза и выходить за его край на расстояние не менее 30 см. Это позволит воде, стекающей с крыши, не подмывать основание дома.
- По возможности ширину полотна лучше делать не менее одного метра, а в некоторых случаях и вовсе расширить до 130-150 см.
- Угол наклона поверхности должен быть не менее 3-5% для отмостки изготовленной из бетона. Для других типов выполненных из кирпича, угол наклона желательно сделать не менее 7-10%.
- Верхний уровень не должен быть выше нижнего слоя горизонтальной изоляции.
Подготовка основания
Вырытая траншея вокруг дома
Во многом качество будущей конструкции уже зависит на этапе подготовки поверхности. Поэтому, выполняя подготовку почвы под заливку можно придерживаться трем простым правилам:
- Сначала следует определиться, какой тип отмостки наиболее предпочтителен. Отталкиваясь от этого согласна существующим нормативам выбирается необходимой угол наклона поверхности.

- Если тип отмостки уже известен, то согласно необходимой ширине выбирают грунт вокруг цоколя здания на глубину не менее 35-40 см.
- Если после выборки грунта внизу траншеи есть глиняная подложка, то ее можно сразу накрывать изоляционным материалом. Если же слой глины отсутствует, то предварительно на низ траншеи выкладывается глиняный слой толщиной 10 см. Глину следует хорошо уплотнить и накрыть изоляционным материалом.
Только после этих работ можно выкладывать слой щебня и тщательно его утрамбовывать. Многие строители в силу особенностей климата и сокращения стоимости пропускают эти работы, но для частного строительства настоятельно рекомендуется их проводить.
Технология устройства бетонной конструкции
Подробная схема отмостки
В данном разделе мы приведем краткую технологию работ. Для получения более развернутой информации рекомендуем прочитать материал о том, как правильно заливать отмостку. В статье мы подробно рассмотрели перечень материалов, их стоимость и последовательность выполняемых работ.
Общая технология устройства отмостки из бетона будет состоять из следующих этапов:
- отсыпка песчаного основания;
- монтаж дренажной системы;
- возведение опалубки;
- обустройство изоляции;
- прошивка поверхности арматурой;
- выставление деревянных прокладок;
- заливка бетона;
- финишная отделка;
На первом этапе выполняется отсыпка и утрамбовка песка в подготовленную траншею. Песок насыпается ровным слоем толщиной 10 см, смачивается водой и тщательной утрамбовывается. Процесс обычно повторяют 3-5 раз постепенно выравнивая поверхности их песка до нужного уровня наклона. Угол наклона удобно определять при помощи нивелира или отвеса.
Если в проекте бетонной отмостки предусмотрена дренажная система, то на втором этапе можно приступить к ее монтажу. Для этого неподалеку от дождевых труб вкапываются дождеприемники и слегка бетонируются. После лопатой выкапывается небольшая траншея для труб, которые скрепляются между собой и подсоединяются к дождеприемникам.
По периметру траншеи укладывают водостоки.
При укладке дренажа важно помнить об угле наклона и измерять его при помощи приборов. Если укладка системы выполнена правильно, то конструкцию следует снова присыпать слоем песка и аккуратно утрамбовать. По краям устанавливается опалубка из деревянных досок. Опалубку следует хорошо зафиксировать небольшими брусками. Среднее расстояние между брусочками не должно быть более двух метров.
Важно выполнять эти работы очень точно и аккуратно так как от этого будет зависит ровность будущей конструкции.
На утрамбованную поверхность выкладывается изоляционный и ароматизирующий слой. Для этого можно использовать плиточный полистирол длинной до 40 см или слой щебня в 15 см. Поверх изоляционного слоя создается гравийная прослойка толщиной 20 см.
Армирование сеткой
После подготовленного основания следует прошить конструкцию арматурой и закрепить к основанию строения. Для этого в стенах фундамента просверливаются отверстия каждые 70-80см друг от друга и выставляют пруты арматуры на всю ширину отмостки.
Затем следует возвести каркас из арматуры при помощи вязки ячеек от 15 до 20 см. Перед заливкой основной смеси бетона, по углам строения вставляются деревянные прокладки пропитанные битумом или специальным маслом. Для прокладок можно использовать обычную доску размеров в 1 дюйм. Расстояние между прокладками не должно быть более 2 метров.
После можно приступать к заливке бетона и его выравниванию. Для обычный загородных домов вполне будет достаточно слоя в 10-15 см. Для придания более декоративного вида, полученную бетонную отмостку можно покрыть различными материалами под камень или обычной плиткой.
Материал по теме: Утепленная отмостка вокруг дома.
Избегайте 10 «слепых зон» при внедрении цифровых технологий
Вот 10 наиболее важных «слепых зон», на которые следует обратить внимание (и шаги, которые необходимо предпринять для обеспечения бесперебойной реализации).

Внедрение цифровых технологий имеет движущиеся части , которые требуют тщательного предварительного внимания и планирования, чтобы избежать дорогостоящих исправлений и задержек. Мы регулярно помогаем клиентам выявить «слепые зоны», которые могут сбить их реализацию с намеченного пути. Помимо увеличения затрат и времени, отсутствие планирования этих «слепых зон» может привести к отсутствию уверенности в общем решении. Хорошие новости? Каждую из этих слепых зон можно контролировать и избежать, если вы примете меры на ранней стадии.
10 «слепых зон», на которые следует обратить внимание при внедрении цифровых технологий
1. Готовые описания
Общий текст на экране поставщика и циклы взаимодействия с клиентом написаны для всех клиентов. Вам нужно будет настроить его для своей организации с уникальными сообщениями и копиями, потоками взаимодействия с клиентом, брендингом и возможностью подписки / отказа.
Риск слепых зон: Индивидуальная настройка и разработка увеличивают ваши сроки и затраты.
Шаги, которые нужно предпринять
Безопасное участие: Привлекайте ресурсы из отделов соответствия, обслуживания клиентов и маркетинга, когда поставщики предоставляют демонстрационные версии, чтобы каждая команда могла задать соответствующие вопросы, чтобы убедиться, что они получают то, что им нужно от этого решения.
Определение взаимодействия с МСП: Перед завершением выбора поставщика потребуйте, чтобы каждый деловой партнер оценил трудозатраты и ресурсы, необходимые для внесения необходимых изменений. Затем вы можете определить влияние на сроки и бюджет проекта. Это устанавливает ожидания и информирует об усилиях и последующих сроках.
2. Неиспользование поставщиков услуг поставщика
Дважды подумайте, прежде чем отказываться от выбранных поставщиком услуг. Необходимо учитывать четыре основных интеграции: платежи, SMS, электронная почта и письма. Как правило, использование партнеров поставщика будет более простым процессом адаптации с меньшей необходимой настройкой.
Риск слепых зон: Сложности с адаптацией и настройкой увеличивают сроки и затраты.
Шаги
Опрос во время демонстраций поставщиков: Обсудите доступные интеграции во время демонстраций поставщиков, чтобы вы могли сделать обоснованную оценку. Таким образом, вы можете взвесить компромиссы между использованием партнеров-поставщиков и внутренними/корпоративными решениями. Результат этого ключевого решения напрямую влияет на ваши сроки и бюджет до начала проекта.
3. Недостаток знаний исходной системы
Вам потребуются малые и средние предприятия, обладающие глубокими знаниями всех затронутые исходные системы, чтобы правильно сопоставить данные для файлов размещения и файлов возврата.
Риск слепых зон: В зависимости от того, сколько систем вы используете, незнание исходной системы может увеличить сроки развертывания на недели и месяцы.
Необходимые действия
Планируйте заранее: Заблаговременно определите, какие данные будут передаваться поставщику в файле размещения каждый день.
Убедитесь, что вы знаете, как будут отображаться данные, возвращаемые в исходные системы. Затем начните поиск этих предметов.
4. Расчет на поставщика при вводе в эксплуатацию
Ввод в эксплуатацию цифрового решения полностью ложится на вас, поскольку компания-разработчик программного обеспечения определяет завершенную установку только как «развертывание программного обеспечения». Продавцы не сосредоточены на ваших операциях, но вы должны быть.
Риск слепых зон: Если вы слишком поздно осознаете необходимость ввода в эксплуатацию, вы замедлите прогресс, растянете сроки и можете столкнуться с дополнительными расходами, если поставщику придется приостановить деятельность.
Необходимые шаги
Включите операционализацию в свою временную шкалу: Убедитесь, что в вашем плане внедрения предусмотрено время для разработки стратегии и кодирования; создание и развертывание контента для обмена сообщениями; оформление отчетности; обновления процедур; интеграция с контрольными самооценками; и аналитика.
Поставщики могут предоставлять некоторую легкую поддержку в настройке параметров приложения, но все остальное не является их основной бизнес-моделью.
Создать рабочий процесс заранее: Предварительно определите свои процессы и рабочие процессы (например, цель цифровых коллекций — повысить самообслуживание или улучшить взаимодействие, которое в конечном итоге подключается к агенту?). Сквозной внутренний операционный опыт и внешний клиентский опыт уникальны для каждой организации, и ваша не является исключением.
5. Сроки на основе стандартного развертывания поставщика
Поставщик исходит из того, что несколько ключевых зависимостей были завершены вашей организацией, например, разработка стратегии. Это может создать нереалистичные, часто амбициозные сроки.
Риск слепых зон: Создание ложных ожиданий в организации. Если сроки нереалистичны, необходимые корректировки, которые вам нужно будет внести, увеличат время до завершения и могут негативно повлиять на восприятие персонала.
Необходимые действия
Определение текущего состояния готовности: Стандартные графики развертывания достижимы, если ваша организация готова. Чтобы убедиться в готовности, проведите начальную рабочую сессию и оценку. Рассмотрите такие элементы, как стратегии охвата, опыт работы с клиентами, отчетность, роли и обязанности, а также требования соответствия.
6. Недооценка потребности в системных знаниях конечного пользователя
После внедрения техническое решение требует технических знаний от конечного пользователя. Альтернативная поддержка от вашего поставщика может быть дорогостоящей и дефицитной. Не забывайте о важности наличия собственного опыта для внесения постоянных изменений и развития вашей стратегии.
Риск слепых зон: Отсутствие возможности вносить изменения внутри компании может привести к увеличению затрат на внешнюю поддержку.
Необходимые действия
Создание опытных пользователей: Определите опытных пользователей в вашей организации, знакомых с новой технологией.
Предоставьте им четкую дорожную карту для адаптации и передачи знаний о системе от поставщика, чтобы обеспечить более успешную работу после внедрения. Используя эту интеллектуальную информацию, вы можете вносить изменения по мере продвижения, чтобы лучше привлекать своих клиентов через их предпочтительные каналы и повышать вероятность получения оплаты.
7. Приемочное тестирование пользователем (UAT) не предоставляется поставщиком
Планы или сценарии для UAT тщательно координируются и требуют внимания к деталям. UAT включает в себя создание тестовых случаев, кондиционирование тестовых данных, запуск тестовых циклов на тестовом стенде и обеспечение контроля, чтобы не оказывать неблагоприятного воздействия на «реальных клиентов» в производстве. UAT, скорее всего, попадет под вашу ответственность, потому что обязательства поставщика начинаются и заканчиваются технической установкой.
Риск слепых зон: Неподготовленность к UAT сбивает вашу временную шкалу.
Кроме того, риск быстрой реализации плана UAT может нанести ущерб репутации или нормативным требованиям, если это негативно отразится на клиентах.
Необходимые шаги
Tap Experience: Найдите опытных специалистов по внедрению задолго до этапа тестирования. Эта группа внедрения должна иметь знания как о решении поставщика , так и о ваших внутренних операционных системах, чтобы создавать и контролировать эффективные планы тестирования и сценарии.
8. Внутренние усилия могут оказаться непосильными
Ваша организация будет нести ответственность за многие результаты, которые поставщик должен будет предоставить для внедрения – факт, который часто упускается из виду во время презентаций и демонстраций поставщиков.
Риск слепых зон: Неспособность предоставить результаты в соответствии с графиком может повлиять на целостность реализации и изменить график.
Необходимые действия
Обеспечьте соблюдение обязательств: Убедитесь, что сроки развертывания, предоставленные поставщиками, ясны.
Ваша организация должна запланировать выделение ресурсов, которые представляют следующие функциональные области и роли: ИТ, операции, стратегии и аналитика, взаимодействие с клиентами, соответствие нормативным требованиям, операционные риски и управление программами.
9. Объем поставки поставщика не включает дополнительную разработку и отчетность
Стандартные пакеты отчетов, предлагаемые поставщиками, как правило, являются высокоуровневыми и разработаны как готовые решения для всех клиентов. Однако если ваша организация хочет видеть детали на уровне учетной записи, ваша ответственность будет заключаться в том, чтобы потратить время и усилия на раскрытие информации на этом уровне.
Риск слепых зон: Отсутствующие отчеты и данные, которые ожидались как часть внедрения, могут поставить организацию в затруднительное положение и привести к отсутствию уверенности в решении поставщика и, в конечном счете, в вашей способности принимать решения.
Необходимые действия
Проверка данных: Очень важно, чтобы ваша организация располагала правильными данными, была уверена в их качестве и могла распространять информацию в соответствующих отчетах. Подтверждение MIS/отчетов, необходимых для развертывания, требует проверки вашей организацией, чтобы понять, «какие» данные доступны и «как» извлечь информацию для внутреннего потребления.
10. Требуется дополнительное время для установления новых коротких кодов для SMS
Процесс подачи заявки операторами мобильной связи на получение коротких кодов может занять от 6 до 12 недель.
Риск «слепых зон»: Без этих коротких номеров связь по SMS будет задерживаться, что повлияет на общий запуск цифровизации.
Необходимые шаги
Начните раньше: Если вашей организации требуется новый короткий номер, обязательно запросите его до начала проекта.
Это устранит непредвиденные задержки в вашем плане внедрения.
Правильное внедрение
Компания Bridgeforce успешно интегрировала цифровые технологии в отрасли. Если вам нужна поддержка, обеспечивающая беспрепятственное внедрение цифровых технологий и позволяющую вашей организации чувствовать себя уверенно, информированной и умело поддерживаемой новой технологией, свяжитесь с нами сегодня. Мы назначим время, чтобы узнать больше о вашем проекте и с уверенностью начать его внедрение.
ПОДПИСАТЬСЯ Подпишитесь на обновления наших последних результатов, идей и событий.
[Примечание редактора: этот блог первоначально был опубликован в 2021 году, а затем обновлен и переиздан в 2022 году]
Могут ли технологии устранить слепые зоны?
Кэт Дж. Макалпайн (BU Today)
Что, если бы ваш автомобиль обладал технологией, которая предупреждала бы вас не только об объектах, находящихся в поле зрения вашего автомобиля — так, как сейчас это делают камеры, радары и лазеры во многих стандартных и автономных транспортных средствах, — но также предупреждала бы вас об объектах, скрытых препятствиями.
Может быть, это что-то заблокировано припаркованной машиной или просто скрыто за зданием на углу улицы.
Эта способность видеть вещи за пределами прямой видимости звучит как научная фантастика, но за последнее десятилетие исследователи добились успехов, чтобы воплотить в реальность то, что называется визуализацией вне прямой видимости.
До сих пор им приходилось полагаться на дорогое и стационарное оборудование. Но Вивек Гоял и группа исследователей из Бостонского университета разработали систему, использующую компьютерный алгоритм и простую цифровую камеру , которая может дать нам более доступный и гибкий взгляд на то, что находится за углом.
«Существует некоторое исследовательское сообщество, занимающееся визуализацией вне прямой видимости», — говорит Гоял, доцент кафедры электротехники и вычислительной техники Инженерного колледжа. «В плотном городском районе, если бы вы могли получить лучшую видимость за углом, это могло бы иметь большое значение для безопасности.
Например, вы можете увидеть, что с другой стороны припаркованной машины находится ребенок. Вы также можете представить себе множество сценариев, в которых наблюдение за препятствиями может оказаться чрезвычайно полезным, например, при наблюдении с поля боя или в ситуациях поиска и спасения, когда вы не сможете войти в зону, потому что это опасно».
В статье, опубликованной 23 января 2019 года в Nature , Гоял и группа исследователей говорят, что они могут вычислить и реконструировать сцену из-за угла, захватив информацию с цифровой фотографии полутени, которая частично заштрихованная внешняя область тени, отбрасываемой непрозрачным объектом.
«По сути, наша техника позволяет вам увидеть, что находится за углом, глядя на полутень на матовой стене», — говорит Гоял.
Когда тени превращают обычные стены в зеркала
На матовой стене, объясняет он, свет равномерно рассеивается, а не концентрируется или отражается в одном направлении, как зеркало.
Обычно компьютерной программе не давали бы достаточно систематизированной информации для перевода того, что происходит в видимой сцене за углом. Но команда Гояла обнаружила, что когда за углом находится известный твердый объект, частично закрытая сцена создает размытую полутень. Объект действительно может быть чем угодно, если только он не прозрачен. В этом случае исследователи решили использовать обычный стул. Для человеческого глаза получившаяся полутень может выглядеть не так уж и много. Для компьютерной программы это очень информативно.
Введя размеры и расположение объекта, команда обнаружила, что их компьютерная программа может организовать рассеивание света и определить, как выглядит исходная сцена, — и все это на основе цифровой фотографии кажущейся размытой тени на стене.
«На основе оптики световых лучей мы можем вычислить и понять, какие подмножества внешнего вида сцены влияют на пиксели камеры», — говорит Гоял, и «становится возможным вычислить изображение скрытой сцены».
Эти две серии изображений показывают исходные сцены, которые команда Гояла отобразила на ЖК-мониторе (слева), получившиеся полутени, видимые невооруженным глазом и снятые цифровой камерой (в центре), и окончательные реконструированные изображения, созданные компьютером. программа (справа). Изображения предоставлены лабораторией Goyal в Бостонском университете
.В своих исследовательских целях они создали различные сцены, отображая различные изображения на ЖК-мониторе. Но Гоял говорит, что нет ничего принципиального в том, использовать ЖК-экран или нет.
Можно ли, например, воссоздать образ человека, стоящего за углом, используя их подход? Гоял говорит, что этому не препятствует концептуальный барьер, но они еще не пробовали. Однако они сделали дополнительные сцены, вырезав цветные кусочки плотной бумаги и наклеив их на пенопласт, чтобы посмотреть, сможет ли их система распознать формы и цвета. Он говорит, что их сцены «детского садового художественного проекта» действительно можно было интерпретировать.
Видеть потенциал во всем
Самым фундаментальным ограничением является контраст между полутенью и окружающей средой, объясняет Гоял. «Результаты, которые мы представляем, относятся к относительно затемненной комнате». Когда команда увеличила уровень окружающего освещения в лаборатории, они заметили, что полутень стала труднее видеть, а способность системы точно реконструировать сцену за углом постепенно ухудшалась.
Хотя до реальных приложений для использования изображений вне прямой видимости еще далеко, говорит он, прорыв заключается в проверке концепции.
«Я предполагаю, что в будущем может появиться какой-то гибридный метод, в котором система сможет находить непрозрачные объекты на переднем плане и учитывать это при вычислительной реконструкции сцены».
Самым захватывающим аспектом их открытий является открытие того, что так много информации можно извлечь из полутени, говорит Гоял, которая буквально повсюду.
«Когда вы понимаете, сколько света можно извлечь из них, вы просто не можете снова смотреть на тени, как раньше», — говорит он.
