Как залить монолитную плиту перекрытия – Монолитное перекрытие своими руками | Строительный портал

Содержание

Монолитное перекрытие своими руками | Строительный портал

В домах из кирпича, бетона или бетонных блоков перекрытия обычно выполняются из железобетона. Они обеспечивают исключительную прочность и сейсмоустойчивость строения, а также весьма долговечны и не горят, что немаловажно. Существует несколько способов обустройства железобетонных перекрытий. Самый распространенный и универсальный – укладка плит перекрытия заводского изготовления. Такие плиты заказываются на заводах ЖБИ, а затем монтируются с помощью крана и бригады рабочих. В тех же случаях, когда использование подъемного крана на стройплощадке затруднено, или, когда дом имеет нестандартную планировку и сложно выполнить раскладку готовых плит, обустраивается монолитная плита перекрытия. На самом деле заливать монолитную плиту можно не только тогда, когда для этого есть показания, но и просто потому, что Вы считаете это более целесообразным. В данной статье мы расскажем, как укладывать плиты перекрытия и как заливать монолитную плиту. Не все работы можно выполнить самостоятельно, но с технологией все же стоит ознакомиться, хотя бы для того, чтобы контролировать процесс на стройплощадке.

  1. Монолитная плита перекрытия своими руками
  2. Как правильно укладывать плиты перекрытия
  3. Укладка плит перекрытия: видео-пример



Монолитная плита перекрытия своими руками



Монолитное перекрытие имеет ряд преимуществ по сравнению с перекрытием из готовых железобетонных плит. Во-первых, конструкция получается прочной и монолитной без единого шва, что обеспечивает равномерную нагрузку на стены и фундамент. Во-вторых, монолитная заливка позволяет сделать планировку в доме более свободной, так как может опираться на колонны. Также планировка может подразумевать сколько угодно углов и закоулков, на которые сложно было бы подобрать плиты перекрытия стандартных размеров. В-третьих, можно безопасно оборудовать балкон без дополнительной плиты опирания, так как конструкция монолитна.

Обустроить монолитную плиту перекрытия можно самостоятельно, для этого не нужен подъемный кран или большая бригада рабочих. Главное – соблюдать технологию и не экономить на материалах.



Технология монтажа плит перекрытия монолитных

Как и все, что касается строительства, монолитное перекрытие начинается с проекта. Желательно заказать расчет монолитной плиты перекрытия в проектном бюро и не экономить на этом. Обычно он включает в себя расчет поперечного сечения плиты на действие изгибающего момента при максимальной нагрузке. Как результат Вы получите оптимальные размеры для плиты перекрытия конкретно в вашем доме, указания, какую арматуру использовать и какой класс бетона. Если Вы желаете попробовать выполнить расчеты самостоятельно, то пример расчета монолитной плиты перекрытия можно найти в интернете. Мы же на этом заострять внимание не будем. Рассмотрим вариант, когда строится обычный загородной дом с пролетом не более 7 м, поэтому будем делать монолитную плиту перекрытия самого популярного рекомендованного размера: толщиной от 180 до 200 мм.

Материалы для изготовления монолитной плиты перекрытия:

  • Опалубка.
  • Опоры для поддержания опалубки из расчета 1 опора на 1 м2.
  • Стальная арматура диаметром 10 мм или 12 мм.
  • Бетон марки М 350 или отдельно цемент, песок и щебень.
  • Гибочное приспособление для арматуры.

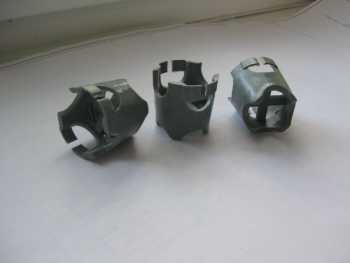

  • Пластиковые подставочки под арматуру (фиксаторы).

Технология заливки монолитной плиты перекрытия включает в себя такие этапы:

  1. Расчет плиты перекрытия, если пролет составляет больше 7 м, или проект подразумевает опирание плиты на колонну/колонны.
  2. Установка опалубки типа «палуба».
  3. Армирование плиты стальными прутами.
  4. Заливка бетоном.
  5. Уплотнение бетона.

Итак, после того как стены выгнаны на необходимую высоту, и их уровень выровнен практически идеально, можно приступать к обустройству монолитной плиты перекрытия.

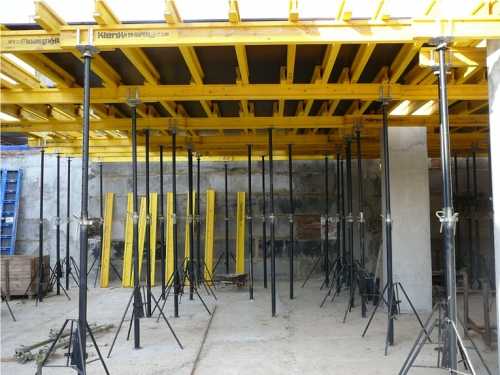

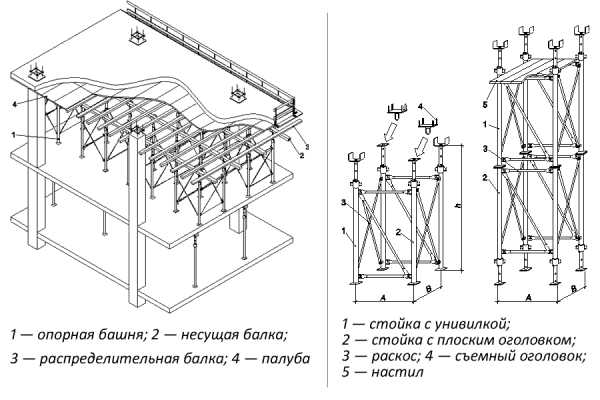

Установка опалубки для монолитной плиты перекрытия

Устройство монолитной плиты перекрытия предполагает, что бетон  будет заливаться в горизонтальную опалубку. Иногда горизонтальную опалубку еще называют «палуба». Существует несколько вариантов ее обустройства. Первый – аренда готовой съемной опалубки из металла или пластика. Второй – изготовлении опалубки на месте с использованием деревянных досок или листов влагостойкой фанеры. Конечно, первый вариант проще и предпочтительней. Во-первых, опалубка сборно-разборная. Во-вторых, с ней предлагаются телескопические опоры, которые нужны для поддержки опалубки на одном уровне.

Если же Вы предпочитаете изготовить опалубку самостоятельно, то учтите, что толщина фанерных листов должна быть 20 мм, а толщина обрезных досок 25 – 35 мм. Если сбивать щиты из обрезных досок, то их нужно плотно подгонять друг к другу. Если между досками видны щели, то поверхность опалубки следует застелить гидроизоляционной пленкой.

Установка опалубки выполняется таким образом:

  • Устанавливаются вертикальные стойки-опоры. Это могут быть телескопические металлические стойки, высоту которых можно регулировать. Но также можно использовать деревянные бревна диаметром 8 – 15 см. Шаг между стойками должен быть 1 м. Ближайшие к стене стойки должны располагаться на удалении минимум 20 см от стены.
  • Сверху на стойки укладываются ригели (продольный брус, который будет удерживать опалубку, двутавровая балка, швеллер).
  • На ригели укладывается горизонтальная опалубка. Если используется не готовая опалубка, а самодельная, то сверху продольных брусьев укладываются поперечные балки, на которые сверху кладут листы влагостойкой фанеры. Размеры горизонтальной опалубки должны быть подогнаны идеально, чтобы ее края упирались в стену, не оставляя щелей.
  • Регулируется высота опор-стоек таким образом, чтобы верхний край горизонтальной опалубки совпадал с верхним краем кладки стены.
  • Устанавливаются вертикальные элементы опалубки. С учетом того, что у монолитной плиты перекрытия размеры должны быть такими, чтобы ее края заходили на стены на 150 мм, необходимо выполнить вертикальное ограждение именно на таком расстоянии от внутреннего края стены.
  • В последний раз проверяется горизонтальность и ровное расположение опалубки с помощью нивелира.

Иногда для удобства дальнейших работ поверхность опалубки застилают гидроизоляционной пленкой или, если она выполнена из металла, смазывают машинным маслом. В таком случае опалубка легко снимется, а поверхность бетонной плиты будет идеально ровной. Использование телескопических стоек для опалубки предпочтительнее деревянных опор, так как они надежны, каждая из них выдерживает вес до 2 тонн, на их поверхности не образуются микротрещины, как это может случиться с деревянным бревном или брусом. Аренда таких стоек обойдется примерно в 2,5 – 3 у.е. на 1 м2 площади.

Армирование монолитной плиты перекрытия

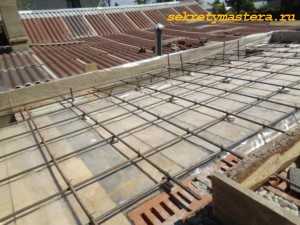

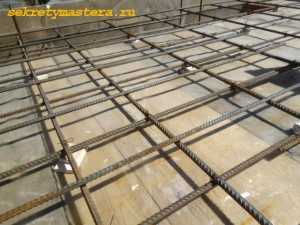

После обустройства опалубки в нее устанавливается арматурный каркас из двух сеток. Для изготовления арматурного каркаса используется стальная арматура А-500С диаметром 10 – 12 мм. Из этих прутов связывается сетка с размером ячейки 200 мм. Для соединения продольных и поперечных прутов используется вязальная проволока 1,2 – 1,5 мм. Чаще всего длины одного арматурного прута недостаточно, чтобы покрыть весь пролет, поэтому пруты придется соединять между собой вдоль. Чтобы конструкция получилась прочной, пруты должны соединяться с нахлестом в 40 см.

Арматурная сетка должна заходить на стены минимум на 150 мм, если стены из кирпича, и на 250 мм, если стены из газобетона. Торцы стержней не должны доходить до вертикальной опалубки по периметру на 25 мм.

Усиление монолитной плиты перекрытия производится  с помощью двух арматурных сеток. Одна из них – нижняя – должна располагаться на высоте 20 – 25 мм от нижнего края плиты. Вторая – верхняя – должна располагаться на 20 – 25 мм ниже верхнего края плиты.

Чтобы нижняя сетка располагалась на нужном удалении, под нее подкладываются специальные пластмассовые фиксаторы. Устанавливаются они с шагом 1 – 1,2 м в местах пересечения прутов.

Толщина монолитной плиты перекрытия берется из расчета 1:30, где 1 – толщина плиты, а 30 – длина пролета. Например, если пролет составляет 6 м, то толщина плиты будет 200 мм. Учитывая, что сетки должны располагаться на удалении от краев плиты, то расстояние между сетками должно быть 120 – 125 мм (от толщины плиты 200 мм отнимаем два зазора по 20 мм и отнимаем 4 толщины арматурных прутов).

Чтобы развести сетки на определенное расстояние друг от друга, из арматурного прута 10 мм с помощью специального гибочного инструмента изготавливаются специальные фиксаторы – подставки, как на фото. Верхние и нижние полки фиксатора равны 350 мм. Вертикальный размер фиксатора равен 120 мм. Шаг установки вертикальных фиксаторов 1 м, ряды должны располагаться в шахматном порядке.

Следующий шаг – торцевой фиксатор. Он устанавливается с шагом 400 мм в торцах арматурного каркаса. Служит для усиления опирания плиты на стену.

Еще один важный элемент – соединитель верхней и нижней сеток. Как он выглядит, вы можете увидеть на фото. Необходим он для того, чтобы разнесенные сетки воспринимали нагрузку, как одно целое. Шаг установки данного соединителя – 400 мм, а в зоне опирания на стену, в пределах 700 мм от нее, с шагом в 200 мм.


Заливка бетоном

Бетон лучше заказывать непосредственно на заводе. Это значительно облегчает задачу. К тому же, заливка раствора с миксера равномерным слоем обеспечит исключительную прочность плиты. Чего не скажешь о плите, которую заливали вручную с перерывами на приготовление новой порции раствора. Так что заливать бетон лучше сразу слоем в 200 мм, без перерывов. Перед заливкой бетона в опалубку необходимо установить каркас или короба для технологических отверстий, например, дымохода или вентиляционного канала. После заливки его необходимо провибрировать глубинным вибратором. После чего оставить сохнуть и набирать прочность на 28 дней. Первую неделю поверхность необходимо смачивать водой, только увлажнять, а не заливать водой. Спустя месяц опалубку можно снимать. Монолитная плита перекрытия готова. На монтаж плит перекрытия цена включает в себя стоимость арматуры, бетона, аренду опалубки и заказ машины миксера, а также бетононасоса. По факту выходит примерно 50 – 55 у.е. за м2 перекрытия. Как происходит заливка плиты перекрытия бетоном, можно посмотреть в демонстрирующем монтаж плит перекрытия видео.



Как правильно укладывать плиты перекрытия



Использование монолитных железобетонных плит перекрытия заводского изготовления считается более традиционным. Большей популярностью пользуются плиты ПК – плиты с круглыми пустотами. Вес таких плит начинается с 1,5 т, поэтому укладка плит перекрытия своими руками невозможна. Требуется подъемный кран. Несмотря на кажущуюся простоту задачи, существует ряд нюансов и правил, которые необходимо соблюдать при работе с плитами перекрытий.

Правила укладки плит перекрытия



Плита перекрытия заводского изготовления уже армирована на заводе и не требует дополнительного усиления или обустройства опалубки. Их просто укладывают в пролет с опиранием на стены, следуя некоторым правилам:

  • Пролет не должен быть больше 9 м. Именно такой длины плиты самые большие.
  • Разгрузка и подъем плит осуществляется с помощью спецтехники, предусмотренной проектом. Для этого в плитах есть монтажные петли, за которые зацепляют монтажные стропы.
  • Перед тем как класть плиты перекрытия, поверхность стен, на которую они будут укладываться, должна быть выровнена. Не допускается больших перепадов высот и перекосов.

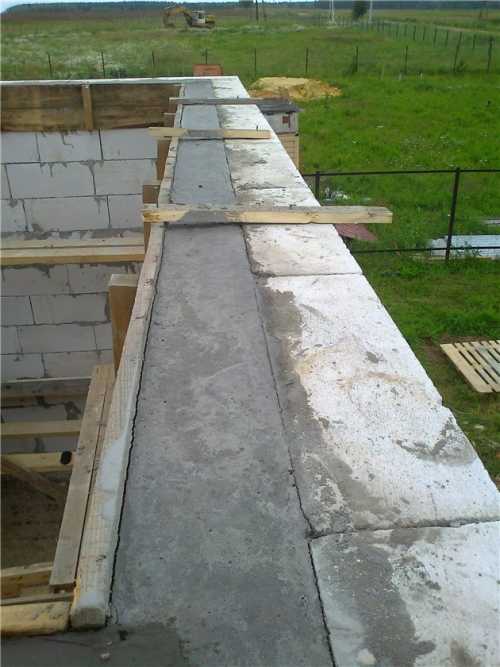

  • Плиты должны опираться на стены на 90 – 150 мм.
  • Нельзя укладывать плиты насухо, все щели и технологические швы должны быть заделаны раствором.
  • Расположение плит необходимо постоянно контролировать относительно стен и поверхностей опирания.
  • Плиты укладываются только на несущие стены, все простенки обустраиваются только после установки перекрытий.
  • Если требуется вырезать в перекрытии люк, то его необходимо вырезать на стыке двух плит, а не в одной плите.
  • Плиты должны располагаться как можно ближе друг к другу, но с зазором 2 – 3 см. Это обеспечит сейсмоустойчивость.

Если плит перекрытия не хватает, чтобы перекрыть весь пролет, и остается, например, 500 мм, то существуют разные способы укладки плит перекрытия в таком случае. Первый – укладывать плиты впритык, а зазоры оставить по краям помещения, затем заделать зазоры бетонными или шлакобетонными блоками. Второй – укладка плит с равномерными зазорами, которые затем заделываются бетонным раствором. Чтобы раствор не падал вниз, под зазор устанавливается опалубка (подвязывается доска).



Технология укладки плит перекрытия



В процессе укладки плит перекрытия должна быть четкая координация действий между крановщиком и бригадой, принимающей плиту. Чтобы избежать травм на стройплощадке, а также соблюсти весь технологический процесс и правила, описанные в СНиПах, у прораба на стройке должна быть технологическая карта монтажа плит перекрытия. В ней указаны последовательность работ, количество и месторасположение техники, спецсредств и инструмента.

Начинать укладку плит перекрытия необходимо с лестничного пролета. После укладки плит проверяется их расположение. Плиты уложены хорошо, если:

  • Разница между нижними поверхностями плит не превышает 2 мм.
  • Перепад высот между верхними поверхностями плит не превышает 4 мм.
  • Перепад высот в пределах участка не должен превышать 10 мм.

Как демонстрирует монтаж плит перекрытия схема, после укладки плиты необходимо соединить между собой и со стенами с помощью металлических соединительных деталей. Работы по соединению закладных и соединительных деталей выполняются сваркой.

Схема укладки плит перекрытия

Не забывайте, что необходимо соблюдать технику безопасности. Не допускается выполнять работы с помощью подъемного крана в открытой местности при ветре 15 м/с, а также при гололеде, грозе и в туман. Во время перемещения плиты с помощью крана бригада монтажников должна находиться вдали от пути, по которому будет перемещаться плита, с противоположной подаче стороны. Несмотря на то, что пользование услугами профессионального прораба и бригады монтажников значительно удорожают стоимость монтажа плит перекрытия, все же это не тот случай, когда можно сэкономить. Бригадиру обязательно необходимо предоставить проект.

Перед тем, как заказывать плиты на заводе, необходимо выполнить подготовительные работы. Время подачи машины с плитами и подъемного крана лучше согласовать на одно время, чтобы не переплачивать за простой спецтехники. В таком случае монтаж плит можно будет выполнить без разгрузки, непосредственно с транспортного средства.

Подготовительные работы перед тем, как положить плиты перекрытия



Первое – ровная поверхность опирания. Горизонт должен быть практически идеальным, перепад высот в 4 – 5 см недопустим. Первым делом проверяем поверхность стен, затем, если необходимо, выравниваем с помощью бетонного раствора. Последующие работы можно производить только после того, как бетон приобретет максимальную прочность.

Второе – обеспечить прочность зоны опирания. Если стены возведены из кирпича, бетона или бетонных блоков, то никаких дополнительных мероприятий предпринимать не нужно. Если стены возведены из пеноблоков или газоблоков, то перед укладкой плит необходимо залить армопояс. Правильная укладка плит перекрытия предполагает, что поверхность опирания должна быть достаточно прочной, чтобы выдержать вес плиты и не деформироваться по линии примыкания. Ни газобетон, ни пенобетон не обладают необходимой прочностью. Поэтому по всему периметру строения устанавливается опалубка, в нее арматурный каркас из прута 8 – 12 мм, а затем все заливается бетоном слоем 15 – 20 мм. Дальнейшие работы можно продолжать только после высыхания бетона.

Третье – установить монтажные вышки-опоры. Телескопические опоры, как были описаны в разделе о монтаже монолитной плиты перекрытия, устанавливаются с шагом 1,5 м. Они призваны принять на себя вес плиты, если вдруг она соскользнет со своего места. После монтажа эти вышки убираются.

Монтаж пустотных плит перекрытия с помощью крана



После того как свежезалитый бетон принял достаточную прочность и высох, можно начинать непосредственно монтаж плит перекрытия. Для этого используется подъемный кран, грузоподъемность которого зависит от размеров и веса плиты, чаще всего пригождаются краны 3 – 7 т.

Этапы работ:

  • На поверхность опирания наносится бетонный раствор слоем 2 – 3 см. Глубина нанесения раствора равна глубине опирания плиты, т.е. 150 мм. Если плита будет опираться на две противоположные стены, то раствор наносится только на две стены. Если плита будет опираться на три стены, то на поверхность трех стен. Непосредственно укладку плит можно начинать, когда раствор наберет 50% своей прочности.

  • Пока раствор подсыхает, крановщик может зацеплять стропы за крепежные элементы плиты.
  • Когда крановщику подается сигнал, что можно подавать плиту, бригада рабочих должна отойти от того места, куда двигается плита. Когда плита будет уже совсем близко, рабочие зацепляют ее баграми и разворачивают, при этом гасятся колебательные движения.

  • Плиту направляют в нужное место, один человек должен стоять на одной стене, а другой – на противоположной. Плита укладывается так, чтобы ее края опирались на стену минимум на 120 мм, лучше на 150 мм. После установки плита выдавит лишний раствор и равномерно распределит нагрузку.

  • Если есть необходимость подвинуть плиту, можно использовать лом. Выравнивать ее расположение можно только вдоль зоны укладки, двигать плиту поперек стен нельзя, иначе стены могут завалиться. Затем снимаются стропы, и подается сигнал крановщику забрать их.
  • Процедура повторяется для всех плит без исключения. Правила монтажа плит перекрытия предполагают, что выравнивание плит должно выполняться по нижнему краю, так как именно нижняя поверхность будет потолком в помещении. Поэтому плита укладывается более широкой стороной вниз, а более узкой – кверху.

Вы можете встретить рекомендацию, что в зоне опирания плиты необходимо подкладывать арматуру. Сторонники такого способа говорят, что так удобнее и легче двигать плиту. На самом деле подкладывать что-либо кроме раствора бетона под плиту запрещено технической картой. Иначе плита можно легко съехать с зоны опирания, так как будет скользить по арматуре. К тому же, нагрузка будет распределена неравномерно.

Укладка плит перекрытия на фундамент практически ничем не отличается от укладки межэтажных перекрытий. Технология точно такая же. Только поверхность фундамента необходимо тщательно гидроизолировать перед тем, как укладывать плиты. Если проектом предусмотрено нестандартное опирание плит перекрытия, то для этого используют специальные стальные элементы. Такие работы не стоит производить без специалиста.



Анкеровка плит перекрытия



Анкеровку – связывание плит между собой – можно выполнить двумя способами в зависимости от проекта.

Первый – связывание плит арматурой. К крепежным закладным элементам на плите привариваются арматурные пруты диаметром 12 мм. У плит от разных производителей расположение этих элементов может быть разным: в продольном торце плиты или на его поверхности. Самым прочным считается соединение по диагонали, когда плиты связываются между собой со смещением.

Также плиту необходимо связать со стеной. Для чего в стену вмуровывается арматура.

Второй способ – кольцевой анкер. Фактически он похож на армопояс. По периметру плиты обустраивается опалубка, в нее устанавливается арматура и заливается бетон. Такой способ несколько увеличивает стоимость укладки плит перекрытия. Но он того стоит – плиты получаются зажатыми со всех сторон.

Заделка швов между плитами перекрытия

После анкеровки можно приступать к заделке щелей. Щели между плитами перекрытия называют рустами. Их заполняют бетоном марки М150. Если щели большие, то снизу подвязывается доска, которая служит опалубкой. Если щели маленькие, то плита перекрытия сможет выдерживать максимальную нагрузку уже на следующий день. В противном случае необходимо подождать неделю.

Заделка пустот в торцах плит перекрытия

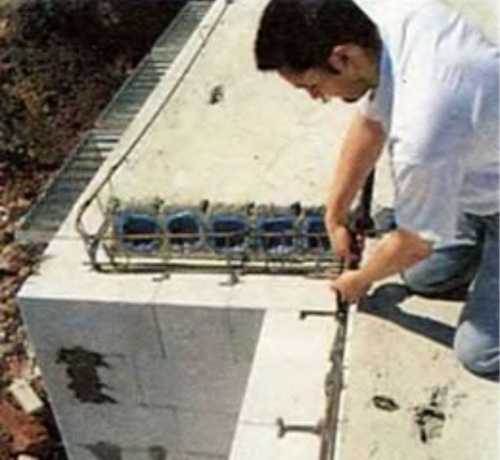

Все современные плиты с круглыми пустотами производятся с уже заполненными торцами. Если же Вы приобрели плиты с открытыми отверстиями, то их необходимо заполнить чем-нибудь на 25 – 30 см вглубь. Иначе плита будет промерзать. Заполнить пустоты можно минеральной ватой, бетонными пробками или просто заполнить бетонным раствором. Подобную процедуру необходимо выполнить не только на тех торцах, которые выходят на улицу, но и на тех, которые опираются на внутренние стены.

На укладку плит перекрытия цена зависит от объема работ, площади дома и стоимости материалов. Например, стоимость только плит перекрытия ПК равна примерно 27 – 30  у.е. за м2. Остальное – сопутствующие материалы, аренда крана и найм рабочих, а также стоимость доставки плит. У профессиональных бригад на монтаж плит перекрытия расценки самые разные от 10 до 25 у.е. за м2, может быть и больше в зависимости от региона. В итоге получится стоимость такая же, как и на заливку монолитной плиты перекрытия.

Укладка плит перекрытия: видео-пример

strport.ru

Заливка монолитного перекрытия: этапы

При строительстве частного дома каждый человек сталкивается с целым рядом трудностей, которые приходится преодолевать.

На сегодняшний день монолитное перекрытие является лучшим способом при выполнении перегородки между этажами строящегося дома.

Одним из самых больших затруднений является заливка монолитной плиты перекрытия после возведения первого этажа.

Для монолитного перекрытия необходима сначала установка опалубки.

Есть, конечно, альтернативные варианты, но плиты не отличаются прочностью, а дерево — долговечностью. Именно это и служит весомым аргументом в сторону более дорогого и кропотливого варианта работы самому.

В среднем фактическое время изготовления монолитного перекрытия — 40 дней, 30 из которых — пассивные и 10 — активные. Но если работает одновременно несколько человек, то активный период заливки плиты может сократиться дня на 3-4. При работах такого рода нужно четко следовать пошаговому плану действий и не отклоняться от него ни на день — это позволит сберечь время и деньги.

Подготовка к работе

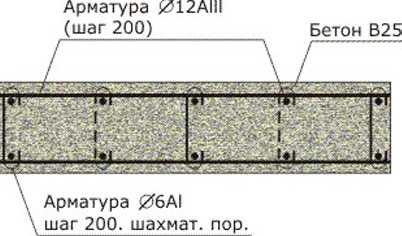

Схема железобетонного перекрытия.

  • лист А3;
  • карандаш и ластик;
  • линейка;
  • рулетка;
  • фанера ламинированная 20 мм или толще;
  • гвозди не короче 50 мм;
  • молоток;
  • поддерживающая система — распорки металлические, балки деревянные не меньше 100*100;
  • толь либо полиэтилен.

Для начала стоит подготовиться на всех фронтах к работам и закупить все необходимое, а что уже есть, достать из запасников.

Вернуться к оглавлению

Этапы заливки монолитной плиты перекрытия

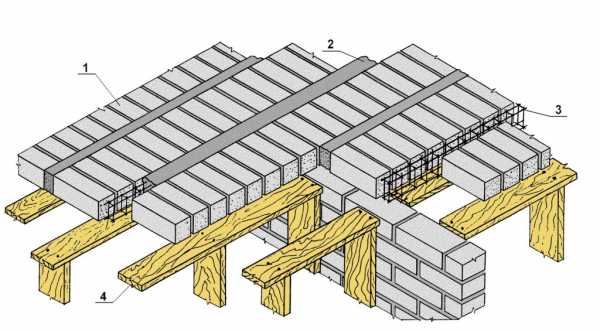

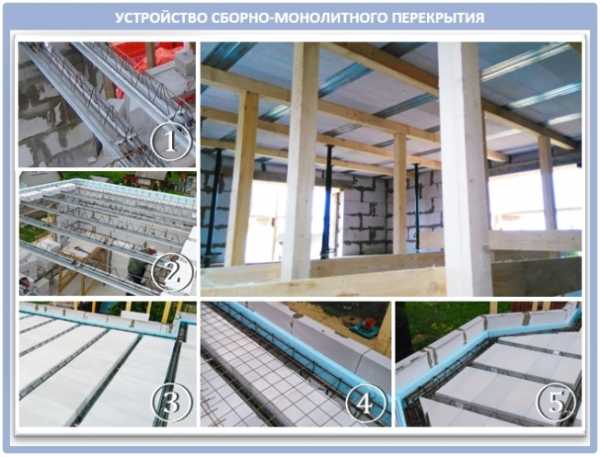

Сборно-монолитные перекрытия: 1 – мелкий ячеистобетонный блок; 2 – монолитная балка из мелкозернистого бетона; 3 – арматурные каркасы; 4 – опалубочная доска.

  1. Составление плана работы. Тут идут точные замеры площади, на которой будет происходить бетонирование, а также высчитывание всех мелочей вплоть до последней. Уже на этапе составления плана можно узнать количество материалов вплоть до последнего гвоздя, сколько потребуется. Для примера возьмем дом классической прямоугольной формы со сторонами 10 и 15 м, где перекрытие будет высотой 25 см. Опалубка для перекрытия считается по формуле: площадь этажа + периметр*0,3 м. Таким образом, получается 150 кв.м опалубки и 15 кв.м бортиков высотой 0,3 м. Тут же можно подсчитать объем раствора, который потребуется 150*0,3=45 куб.м (длина*ширина*высота). Арматура для плиты — ширина*длина*4, в итоге получится 600 м. Деревянные и металлические бревна и подпорки — по количеству квадратных метров 1:1. Обещанные гвозди — периметр*2/0,15 + 16. Гвозди в опалубку вбиваются по 2 через каждые 15 сантиметров, а 16 гвоздей уйдет на вертикальные швы при закреплении бортиков. Итого 690 гвоздей, с маленьким запасом.
  2. Сборка опалубки под плиту. Собирается она сразу на том месте, где будет производиться работа, т.к. затащить 150 кв.м фанеры даже до уровня первого этажа вручную невозможно. Для опалубки используется особо плотная ламинированная фанера. Именно ламинат, т.к. потом будет проще ее снять с перекрытия.
  3. Установка поддерживающей системы в виде бревен и металлических распорок. Металлические распорки нужны в количестве 1 шт. на 2 кв.м, а бревно — 1 на 1 кв.м. Каждый отдельный элемент надо проверять на прочность установки, чтобы в решающий момент не возникло неожиданностей, т.к. при заливке бетона оказывается просто неимоверное давление на опалубку. Когда работа закончена, следует вылезти на опалубку и погулять по ней, чтобы убедиться в качестве проделанной работы.
  4. Для гидроизоляции на опалубку стелется толь, но если таковой найти нет возможности, то подойдет и полиэтилен. После настила следует его прижать чем-то к опалубке. В этом случае можно будет избежать досадного недоразумения, из-за которого для одной плиты придется дважды приобретать материал.
  5. Армирование будущего монолитного перекрытия. Для этого понадобятся: армирующий прут А500С, проволока мягкая, болгарка.

Схема армирования монолитного перекрытия.

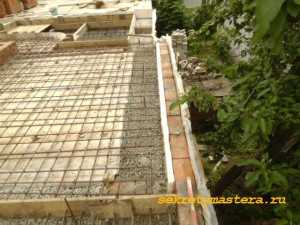

Армирование происходит в 3 этапа, где 2 и 3 могут производиться произвольно, но желательно порядок удерживать:

  1. Изготовление нижней обрешетки. Сначала укладывается первый ряд из армирующих прутов на расстоянии 0,5 м, на него перпендикулярно (крестом) укладывается другой ряд с таким же шагом. Каждый стык плотно фиксируется мягкой проволокой. При фиксации следует арматуру доводить до неподвижного состояния, насколько это будет возможно.
  2. Устанавливаются импровизированные скобы. Изготовить их можно из любого прута, но чаще всего докупается равноценный тому, которым армируется. Такие скобы устанавливаются перпендикулярно полу, и на них крепится нижний уровень арматуры так, чтобы высота его над уровнем опалубки была 25-30 мм. Фиксируется все опять же мягкой проволокой, насколько это возможно прочно.
  3. Изготовление верхней обрешетки. Все делается ровно так же, как и в нижней, только в зеркальном варианте.

После установки арматуры следует ее проверить на устойчивость и прочность сцепки. Если что-то будет нарушено, то лучше еще раз переделать именно этот элемент. В этом случае можно будет спокойно приступать к заливке монолитного перекрытия.

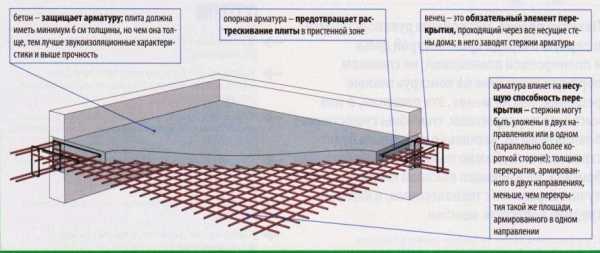

Составляющие монолитной плиты перекрытия.

. Для этого этапа понадобятся:

  • раствор М300-М500;
  • лопата штыковая;
  • лопата совковая;
  • полиэтилен максимальной плотности;
  • вода;
  • фомка или лом.

Не стоит пытаться своими руками месить такой объем раствора, т.к. это заведомо проигрышный вариант в качестве будущей плиты. Раствор должен иметь равномерную фактуру при застывании, а для этого необходимо сделать все за день. Лучший вариант — это заказ автомиксера со шлангом. При заказе стоит обязательно учитывать, что средний объем мешалки — 9 куб.м, тогда как может быть больше либо меньше. Таким образом, на то, чтобы залить монолит, потребуется 5 машин.

Несмотря на желание быстро закончить монолитную плиту, это сделать не получится. При заливке двигаться со шлангом в руках придется очень много, т.к. ни в коем случае нельзя, чтобы раствор лился в одну точку и создавал сильную перегрузку на определенные балки. Нагрузка должна распределяться равномерно вдоль всего перекрытия, тогда конструкция выдержит.

Заливка не производится в один подход. После каждого залитого слоя следует брать лопату в руки и пропахивать раствор, чтоб в нем не оставалось воздуха. Нужно это, чтобы перекрытие потом не пошло трещинами или не подверглось преждевременному износу. Эту процедуру следует проводить весьма аккуратно, чтобы не зацепить гидроизоляционный материал, который лежит прямо на опалубке.

После завершения заливки результат следует накрыть полиэтиленовой пленкой, чтобы избежать нежелательного воздействия снаружи, но при этом время от времени смачивать водой, что позволит цементу лучше набрать прочность.

Опалубка должна оставаться еще на протяжении 25-28 суток, но идеальным вариантом было бы продержать месяц. После этого можно убирать деревянные балки и металлические распорки, а при помощи фомки отдирать опалубку.

Вернуться к оглавлению

Подведение итогов работы по установке плиты

Если вся работа была проделана правильно, за нужное количество времени, то при снятии опалубки можно будет увидеть идеально ровную плиту перекрытия с первого этажа, а если подняться до 2 этажа — неидеально ровный пол, который, скорее всего, придется ровнять, но это будет уже после достраивания. Строить что-то сверху можно ровно с того момента, как была снята опалубка и оценены итоги работы. Такое монолитное перекрытие представляет собой замечательный тепло-, звуко- и гидроизолятор, что дает жильцам большую свободу действий.

Перед началом возведения опалубки стоит обратиться к прогнозу погоды, чтобы в течение 1-2 недель не обещалось осадков. Иначе все труды по заливке монолитной плиты могут оказаться пустой потерей денег и времени. Время года для работы желательно с середины весны до середины осени. Затем плиту можно оставить хоть на всю зиму и ничего ей уже не будет.


1popotolku.ru

Монолитная плита перекрытия своими руками

7 Декабрь 2018      Стройэксперт      Главная страница » Фундамент » Монтаж      Просмотров:   393

Заливка монолитной плиты перекрытия

Перекрытия в кирпичных, блочных и бетонных домах в большинстве случаев выполнены из железобетона (узнайте больше про железобетонные сваи). Именно такие конструкции могут гарантировать прочность, надежность и долговечность строения. Большая часть перекрытий представляет собой уложенные в определенном порядке железобетонные плиты. Укладку выполняют несколько рабочих с помощью подъемного крана. Однако существуют моменты, когда использование крана не представляется возможным или строение имеет нестандартную форму. В этом случае создается монолитное железобетонное перекрытие. Помимо этого в некоторых ситуациях монолитное перекрытие может стать наиболее выгодным вариантом.

Процесс заливки монолитного перекрытия достаточно сложен, и некоторые этапы под силу только профессионалам. Изучение технологии создания монолитной плиты перекрытия позволит самостоятельно выполнить большую часть работ и проконтролировать строительные моменты, когда работу выполняют наемные люди.

Создание опалубки

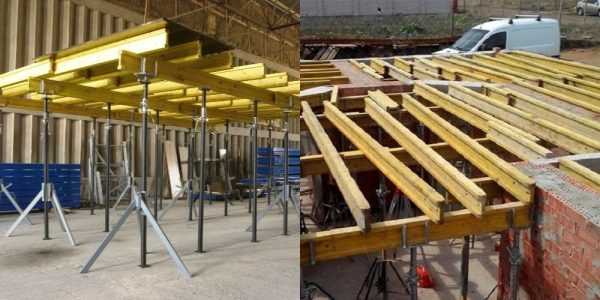

Монолитное плитное перекрытие заливается в горизонтальную опалубку, которую можно изготовить самостоятельно или приобрести готовый вариант. Использование готовой опалубки дает два преимущества: первое – конструкция является сборно-разборной, второе – с ней в комплекте идут телескопические опоры. С их помощью опалубка устанавливается на одинаковом уровне.

Кстати, ранее мы рассматривали, как сделать опалубку из фанеры.

Однако многие частные застройщики отдают предпочтение опалубке, изготовленной своими руками. В этом случае рекомендуется придерживаться следующих правил:

  • Для изготовления необходимо брать обрезную доску толщиной 25-35 мм или листы фанеры толщиной 20 мм. В первом случае возникает необходимость плотного подгона досок друг к другу, а при наличии щелей рекомендуется использовать гидроизоляционный материал. Фанерные листы позволяют получить более ровную поверхность, при этом риск образования щелей сводится к минимуму.
  • Вертикальные стойки можно изготовить из бруса или бревна диаметром 8-15 см. Устанавливают опоры на расстоянии 1 метра друг от друга и 20 см от стен. Высота стоек регулируется по высоте стены, верхний край опалубки и верхний край стены должны располагаться на одном уровне.
  • Поверх стоек укладывают ригели. Для этой цели подходит брус, двутавр или швеллер.
  • Горизонтальная опалубка укладывается непосредственно на ригели. Вначале идут поперечные балки, затем – фанера или доски.
  • Установка вертикальных частей опалубки выполняется с учетом захода на стены примерно на 15-20 см. следовательно, вертикальное ограждение плиты должна располагаться на таком расстоянии от внутреннего уровня стены.
  • Горизонтальность опалубки и ее ровное положение определяют с помощью строительного уровня или нивелира.

Также полезно будет изучить наш материал на тему: расчет и установка съемной опалубки.

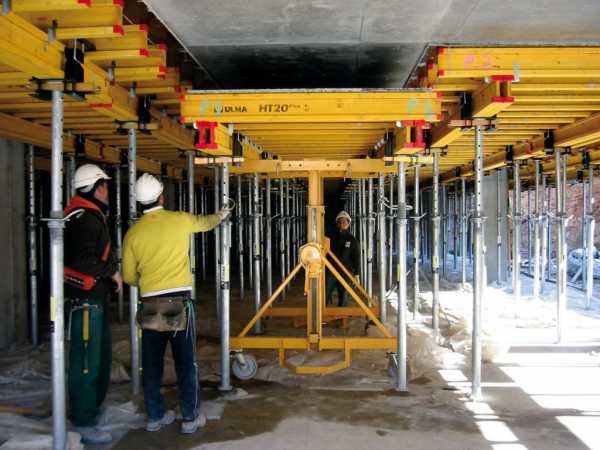

Создание опалубки для монолитной плиты перекрытия

к оглавлению ↑

Правила армирования монолитной плиты перекрытия

Создание армирующего каркаса можно назвать одним из ответственных моментов (читайте подробно про армирование фундаментной плиты), поэтому при выполнении процесса важно соблюдать несколько правил:

  • Оптимальным вариантом материала для армирования плиты перекрытия является горячекатаная стальная арматура класса А3 диаметром 8-14 мм.
  • Арматуру рекомендуется укладывать в два слоя: первый располагают в нижней части плиты, второй – в ее верхней части. При этом от нижнего и от верхнего края перекрытия необходимо создать зазор в 20-25 см. Для этой цели используются специальные пластмассовые фиксаторы, которые предпочтительно устанавливают в местах соединений прутьев арматуры.
  • Расстояние от стенок опалубки до крайних прутьев арматуры должно быть больше 2 см. Однако следует помнить, что сетка из арматуры должна обязательно заходить на стены. Причем, если стены возведены из кирпича, то перекрываемое расстояние может составлять более 15 см, на стены из газобетонных блоков сетка может заходить на 25 см и более.
  • Для вязки прутьев следует использовать специальную вязальную проволоку.
  • Размер ячеек арматурной сетки зависит от площади перекрытия. Стандартные размеры составляют 15*15см, для перекрытий небольшого размера можно использовать сетки с ячейками 20*20 см.
  • При недостаточной длине прута можно выполнить наращивание. При этом следует сделать нахлест, длина которого примерно равна 40 диаметрам прута.
к оглавлению ↑

Самостоятельное приготовление и заливка бетонного раствора

Для создания монолитного перекрытия можно приготовить бетонный раствор по стандартной технологии. Ее рецепт содержит следующие компоненты:

  • Просеянный речной песок.
  • Щебень или гравий.
  • Цемент марки М400 или М500.
  • Вода.

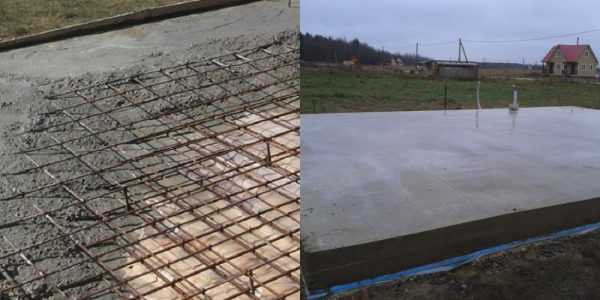

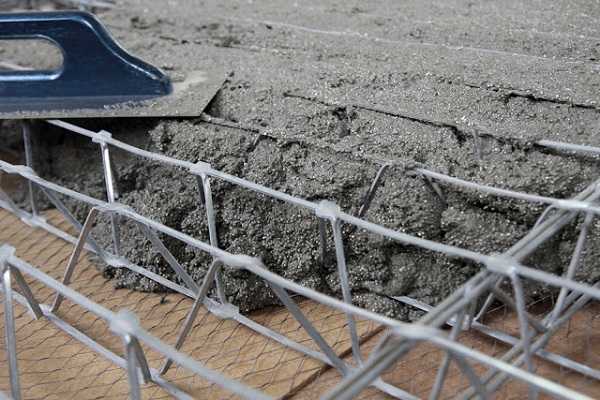

Заливка бетонного раствора

Материал следует взять в определенной пропорции, которая чаще всего выглядит следующим образом: на 1 часть цемента берут 1 часть щебня и 2 части песка (отдельно мы рассматривали пропорции бетона для фундамента в ведрах). Для приготовления раствора все компоненты смешивают в сухом виде, затем добавляют воду небольшими порциями. Готовая смесь должна по консистенции напоминать густую сметану. Проще и быстрее можно замесить бетонный раствор в бетономешалке, но при ее отсутствии можно взять большое корыто и пригласить нескольких помощников.

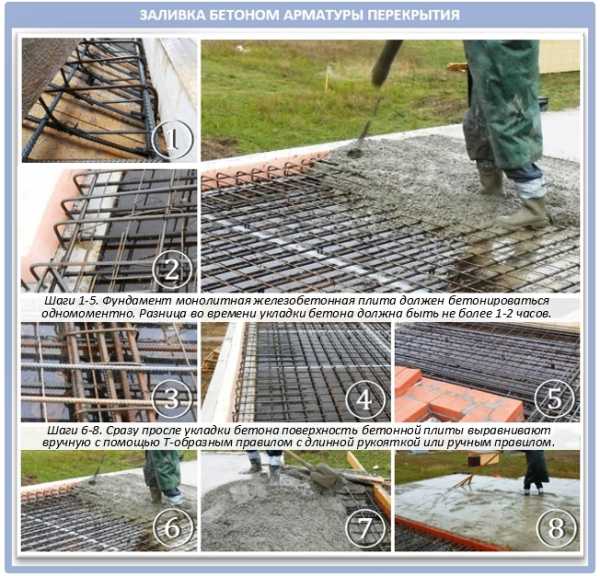

Заливают монолитную плиту перекрытия в два этапа:

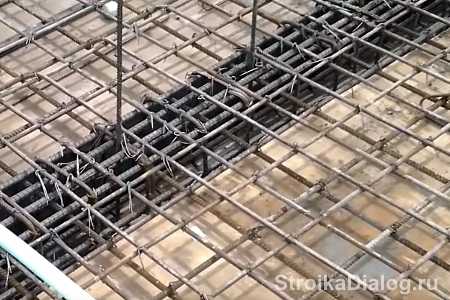

  1. Вначале необходимо пролить арматурный каркас. На этом этапе следует проявлять большую осторожность, подача бетона должна осуществляться небольшими партиями, без резких движений. В противном случае можно деформировать опалубочную конструкцию. Заливка не должна быть слишком толстой. Главная цель на этом этапе – добиться максимального заполнения всех полостей. По окончании заливки бетон аккуратно протыкают в нескольких местах прутом арматуры или лопатой, чтобы удалить лишний воздух и позволить раствору проникнуть в незаполненные места. Затем осторожно разглаживают поверхность.
  2. Второй этап предполагает финишную заливку, для которой потребуется бетон более густой консистенции. Рецепт приготовления раствора остается прежним, только вода берется в меньшем объеме. Финишная заливка проводится в несколько этапов. Вначале медленно и равномерно наливают слой небольшой высоты. Он не должен доходить до края опалубки на 2-3 см. Выполняют выравнивание бетонной поверхности и оставляют конструкцию для схватывания. Затем готовят раствор средней густоты, для чего берут воду, одну часть цемента и три части песка. Готовым раствором заливают плиту до верхнего края опалубки и разравнивают с помощью правила, стараясь добиться идеально гладкой и ровной поверхности.

к оглавлению ↑

Использование маячков для заливки бетонного раствора

После финишной заливки поверхность бетонной плиты перекрытия должна приобрести идеальную ровность. Для этой цели можно воспользоваться маячками, которые устанавливают на определенном уровне. Расстояние между маячками должно соответствовать ширине правила, то есть около полутора метров. При расположении маячков пользуются строительным уровнем, периодически проверяя правильность установки.

к оглавлению ↑

Правила ухода за бетоном в период застывания

Достичь качественного результата при заливке монолитной плиты перекрытия можно в том случае, если обеспечить бетону правильное застывание.

Застывающий бетонный раствор выделяет большое количество тепла, что приводит к сильному испарению влаги с поверхности. В результате бетон начинает растрескиваться и его прочностные характеристики существенно снижаются. Решить проблему помогает регулярный полив бетонной поверхности водой в первые два-три дня. Лить воду на открытый бетон не рекомендуется, поэтому предварительно можно накрыть его старыми тряпками или мешковиной.

Уход за бетоном во время застывания

В жаркое летнее время можно накрывать поверхность полиэтиленовой пленкой, которая также предотвратит сильное испарение.

Высыхает бетон достаточно долго, для достижения определенной прочности требуется определенной время:

  • 30% прочности бетон набирает через три дня.
  • Около 80% прочности – через две недели.
  • Полная прочность достигается через 28 дней.

Этот вопрос мы детальней рассматривали в статье «Время застывания бетона в опалубке».

Для проверки можно воспользоваться следующим способом: на бетон кладут рубероид и оставляют на ночь. Если утром под ним образовалось темное пятно, то бетон еще не просох.

Опалубочную конструкцию начинают разбирать по истечении 10-15 дней после последнего полива водой, однако приступать к дальнейшим строительным работам можно только после того, как бетон наберет полную прочность.

Строительство монолитной плиты перекрытия требует много сил, терпения и времени, более простой способ заключается в приобретении готовых железобетонных плит. Однако следует учесть, что второй вариант требует существенных материальных затрат. Что касается самостоятельного изготовления, то в этом случае можно получить и материальную выгоду, и строительный опыт. Главное условие – соблюдать правила и придерживаться определенных инструкций.



stroykarecept.ru

Плита перекрытия своими руками | Секреты и Нюансы

Опалубка Армирование Заливка

Здравствуйте уважаемые самоделкины.

В этой статье будем делать монолитную плиту перекрытия, между первым и вторым этажом нашего будущего коттеджа. Целесообразность такого перекрытия возникает, когда первый этаж, или весь коттедж, каменный, и размер перекрываемых площадей не стандартный.

Ещё такая плита может стать единственно возможным решением, в случаях, когда к стройке невозможно подогнать автокран (как это было у меня), и конечно же, оно предоставляет, так необходимую нам возможность, сэкономить, так как себестоимость самодельной плиты оказалась ощутимо ниже стоимости плит перекрытия, и ниже, чем стоимость деревянного перекрытия, а качество, при соответствующем исполнении, гораздо лучше.

К вопросу о качестве, и надёжности. Так как расчёт плиты уникальный для каждого конкретного случая, то приводить я его не буду, приведу пример.

Площадь самого большого перекрытого помещения, у меня составляет 32,5 м2 (5 x 6.5). Толщина плиты — 15 ± 2 см.

На это перекрытие я нагрузил 3 тыс. шт. красного кирпича, причём, если сначала старался складывать его ближе к краям, то потом выгружал прямо по середине, и в процессе дальнейшей работы, вынужден был сдвинуть его с краёв к середине, так как делал цоколь по периметру, и плита выдержала эту нагрузку.

Ссылка на ресурс с формулами по расчёту есть в комментариях.



Опалубка

Опалубку под плиту, лучше делать из того материала, который у Вас может быть использован, в дальнейшем, в других целях, так как мы постараемся сохранить его в том виде, который он имел до применения в опалубке.

Можно, конечно, применить и ламинированную фанеру, толщиной 22 мм, которая используется в монолитном домостроении, но это уже дорогое удовольствие. Продать её за ту же цену, по завершении работ, уже не получится, так как часть её придётся порезать, а применение в других целях, так же нецелесообразно из-за дороговизны.

А вот телескопические стойки б/у, можно и купить. В отличие от фанеры, они продаются потом очень легко, и за ту же цену, что и были куплены.

Если сделать опалубку из досок 150 х 25, то потолок получиться не идеально ровный, так как обрезная доска имеет, хоть и чуть-чуть, но разную толщину. Эти неровности легко сглаживаются при дальнейшей отделке, ведь так и так, бетон нужно будет закрывать гипсом.

Если же потолок в каком либо помещении нужно сделать гладким, например в бассейне, под отделку мозаикой, то на доски можно положить фанеру 10 мм, которой потом обязательно найдётся другое применение.

Теперь, как делается опалубка. Опалубка состоит из каркаса, для которого подойдёт брус 150 х 50 мм., опорных стоек, и перекрытия (обрезная доска 150 х 25 мм.).

Каркас делается по периметру помещения, усиливается поперечными брусками, расположенными на расстоянии 60 — 80 см. друг от друга, и подпирается по уровню опорными стойками.








Затем на каркас накладываются доски, просто накладываются, но не крепятся, в противном случае, после заливки плиты, с разборкой опалубки появятся большие затруднения.

Можно на доски положить ещё фанеру толщиной 8 — 10 см., тогда потолок в помещении получится гладким.






А вот чтоб материал опалубки можно было применять в дальнейшем для других целей, перед армированием и заливкой бетоном, её нужно застелить одним слоем полиэтиленовой плёнки, с нахлёстом примерно в 20 см.

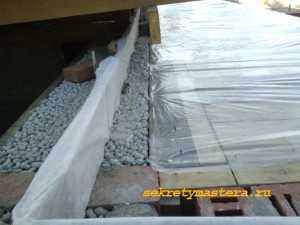

Плёнкой закрываются только доски опалубки. Торец стены, на который будет опираться плита, остаётся не закрытым.






Да, чуть не забыл, перед тем как застелить опалубку плёнкой, по внешнему краю стены, делается бортик в полкирпича из двух рядов, то есть высота бортика должна соответствовать толщине плиты — примерно 15 см. С внутренней стороны бортик можно утеплить пеноплексом, или пенопластом, чтоб плита не промёрзла в сильные морозы.

Этот бортик и будет внешней частью опалубки.







Армирование, связка арматуры

После того, как бортик готов, и опалубка застелена плёнкой, можно приступать к армированию. Сначала я использовал ту технологию, которую применяют в монолитном домостроении. То есть вязал решётку 20 х 20 см., затем ставил на неё элемент скамейку, и на ней вязал второй ряд решётки.

Основная трудность заключается в изготовлении скамейки. Сделать её без стационарного трубогиба оказалось практически невозможно. И даже на трубогибе, сделать скамейку высотой в 7 см, оказалось очень сложно.

В монолитном домостроении, применяются скамейки высотой 12 см., и толщина плиты при этом, там составляет 20 см. Но там же совсем другие нагрузки, и другие площади. Стандартная плита перекрытия имеет толщину 15 см., и для частного двухэтажного дома, этого вполне достаточно.

Поэтому армирование плиты сделаем немного по другому. сначала делается решётка 40 х 40 см. затем на неё делается вторая такая же решётка, которая крепится к первой, со смещением на 20 см.







Получается решётка 20 х 20 см., из четырёх рядов арматуры d 10. О нагрузке, которую выдерживает такая плита я писал чуть выше. Решётку нужно приподнять над опалубкой, чтоб она оказалась затем в массе бетона. Для этого можно использовать кусочки колотой плитки.

Теперь, как вяжется арматура. Можно вязать её специальным крючком, но для этого потребуется приобрести некоторую сноровку. При работе арматурщиком — это необходимо, но для армирования в объёмах одного частного дома, думаю, излишне.

К тому же, скорость работы крючком, не намного выше, чем у того способа, который я хочу предложить, да и после крючка, всё равно приходится подтягивать скрутки.

Способ такой: берём небольшую бухту вязальной проволоки, и режем её болгаркой на четыре части, предварительно скрепив их скотчем.






Затем сгибаем каждую часть пополам, и полученными двойными проволочками, связываем арматуру. Затем проходимся по всей решётке с пассатижами, и стягиваем скрутки.






Заливка

После этого можно заливать опалубку бетоном. Делать это желательно в один приём, так что на эту операцию необходимо пригласить достаточно помощников, или сделать подъёмный кран как у меня. С помощью его и бетономешалки, мы втроём за день залили плиту площадью 32,5 м2.

Чтобы плита вышла прочнее, в процессе заливки, нужно время от времени усаживать залитый бетон вибрацией. В качестве вибратора может выступить обычный перфоратор. Вставляем в него сломанный бур d 14 — 18, и уперев его снизу в каркас опалубки, работаем в режиме отбойника.

После того как плита залита, её сразу нужно накрыть плёнкой, и оставить так на несколько дней. Это убережёт бетон от пересыхания, и растрескивания.

Ещё раз хочу заострить внимание на том, что после изготовления плиты, опалубку придётся разбирать, а не ломать, поэтому при её монтаже думайте, сможете ли Вы потом разобрать то, или иное крепление снаружи, не сломав материала.

Примерные сроки высыхания бетона:

Трое суток при 20° C — 30% марочной прочности.

14 суток — 60-80% марочной прочности.

28 суток) — 100% марочной прочности.

90 суток) — 120% марочной прочности.

Более подробную информацию, учитывающую внешние факторы (мороз, жара, и тому подобное), можно найти в справочной литературе.

Я же подскажу, как точно определить, высох бетон, или нет. Нужно на него вечером бросить кусок рубероида, а утром посмотреть, образовалось под ним тёмное пятно, или нет.

Если пятно есть, значит бетон ещё не просох.

Пропорции бетона, и рекомендации по его изготовлению и применению можно посмотреть в статье Пропорции цементных растворов в лопатах и вёдрах.

Если в статье нет ответа на Ваш вопрос — задайте его в комментариях. Постараюсь как можно быстрее ответить.

Желаю трудовых успехов.

Раздел Стройка >>>Подраздел Стены и перекрытия >>>



sekretymastera.ru

Монолитное перекрытие своими руками — инструкции!

Возведение дома и ряда других построек предполагает обязательное обустройство межэтажных либо чердачных перекрытий. Нередко для реализации этой задачи используется древесина. Деревянные перекрытия просты в монтаже, однако если вам нужно обеспечить качественное утепление и шумоизоляцию помещения, отдавайте предпочтение перекрытиям из бетона. Монолитное перекрытие из бетона можно сделать самостоятельно. Изучите инструкцию и приступайте.

Монолитное перекрытие из бетона можно сделать самостоятельно

Содержание пошаговой инструкции:

Правила укладки перекрытий

Перед началом выполнения любых работ будет нелишним ознакомиться с правилами укладки монолитных плит. Основные рекомендации выглядят следующим образом:

  • длина пролета может составлять не более 900 см. Именно такой является максимально допустимая длина одной монолитной плиты;
  • для подъема плит необходимо использовать специальную технику. В соответствии с этим требованием в плиту должны быть вмонтированы петли, зацепившись за которые кран сможет поднять изделие на нужную высоту. Актуально для тех ситуаций, когда плиты покупаются в готовом виде либо изготавливаются самостоятельно, но на земле;

    Плиты перекрытия

  • плиты можно укладывать исключительно на предварительно выровненные стены. Никаких существенных перекосов и перепадов быть не должно;
  • с каждого края плита должна опираться на стену на 9-15 см;
  • плиты укладываются с обязательной заделкой технологических швов и в целом всех щелей при помощи раствора. «Сухая» укладка недопустима;
  • в процессе монтажа плит надо постоянно следить за ровностью их укладки. Для проверки используются отвес и уровень;
  • плиты можно укладывать исключительно на несущие стены. Всевозможные простенки возводятся строго после завершения обустройства перекрытий;

    В процессе монтажа плит надо постоянно следить за ровностью их укладки

  • если в монолитном перекрытии нужно сделать люк, его разрешается вырезать исключительно на стыке двух бетонных плит. Обустройство люка в одном ж/б изделии недопустимо;
  • плиты укладываются с 2-3-сантиметровым зазором.

    Плиты укладываются с 2-3-сантиметровым зазором

Если длины одной плиты недостаточно для перекрытия всего пролета, можете воспользоваться одним из двух доступных вариантов:

  • уложите плиты впритык, оставив зазоры по краям комнаты. В завершении зазоры необходимо будет заполнить бетонными блоками;
  • уложите плиты не вплотную, а с равномерными промежутками (20-30 мм). В завершении промежутки заделайте бетоном, предварительно закрепив под перекрытиями опалубку, чтобы строительный раствор не проваливался вниз.

Монтаж опалубки

Технология обустройства перекрытия предполагает обязательное использование горизонтальной опалубки. Вы можете арендовать готовую опалубку у специализированной компании либо же собрать необходимую конструкцию своими руками.

Первый вариант более простой и удобный. Готовые фабричные опалубки идут в комплекте с телескопическими опорами, что позволяет дополнительно сэкономить время на изготовлении подпорок.

Второй вариант более бюджетный. Для самостоятельной сборки опалубки используйте обрезную доску толщиной не менее 2,5-3,5 см. Можно использовать влагостойкую фанеру толщиной от 2 см.

Доски должны быть сбиты максимально плотно. При наличии заметных щелей между досками опалубка обязательно застилается гидроизоляционной пленкой.

Набор для установки опалубки

Подготовьте следующие приспособления для сборки опалубки:

  • доски;
  • фанеру;
  • брус;
  • молоток;
  • ножовку;
  • уровень;
  • гвозди;
  • топор.

Установка опалубки

Опалубка перекрытий

Первый шаг. Установите вертикальные опорные стойки. Лучший вариант – регулируемые телескопические стойки из металла. При их отсутствии подойдут и деревянные бревна диаметром от 80 мм.

Стойки устанавливайте с метровым шагом. Расстояние между стенами и ближайшими к ним стойками должно составлять не менее 200 мм.

Второй шаг. Уложите поверх опорных стоек ригели. Это продольный брус, за счет которого будет поддерживаться вся размещаемая выше конструкция.

Третий шаг. Поверх ригелей установите опалубку. Сначала уложите на продольные брусья поперечные деревянные балки, на них – доски либо фанеру.

Габариты опалубки подбирайте так, чтобы ее крайние грани упирались в стены без образования щелей.

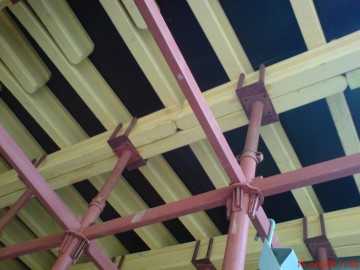

Конструкция опалубки монолитных перекрытий

Четвертый шаг. Верхний край опалубочной конструкции должен находиться строго на одном уровне с верхним краем выложенной стены. Для выполнения этого требования отрегулируйте высоту опорных стоек.

Пятый шаг. Установите вертикальные элементы конструкции. Ввиду того что края плиты перекрытия должны заходить на стену, размещайте вертикальное ограждение на соответствующем отдалении от внутренних краев стен.

Шестой шаг. Проверьте ровность установки опалубки при помощи уровня. Исправьте отклонения в случае их обнаружения.

Для соединения элементов опалубки используйте удобный крепеж, к примеру, нагели либо гвозди.

Опалубка перекрытий

Для удобства выполнения последующих работ опалубку можно застелить гидроизоляционным материалом.

Телескопические стойки более предпочтительны по сравнению со своими деревянными аналогами по той причине, что металл гораздо надежнее древесины. Каждая телескопическая стойка способна выдержать нагрузку до 2000 кг без появления деформаций и трещин, как это может произойти в случае с деревянным брусом.

Опалубка перекрытий

Видео — Монтаж опалубки перекрытий

Порядок армирования

Монолитная плита перекрытия подлежит обязательному армированию.

Армирование плиты перекрытия

Первый шаг. Подготовьте арматуру. Подходящий диаметр прутков подбирайте в соответствии с расчетными нагрузками. В большинстве случаев используются стержни диаметром 1,2-1,4 см.

Второй шаг. Проложите первую армирующую сетку в нижней части будущей монолитной плиты. Сначала уложите продольные, а затем поперечные прутки. Оптимальный размер ячейки такой сетки — 120-150 мм. Если перекрытие имеет малую площадь, можете увеличить размер ячеек до 200 мм.

Третий шаг. Стыки прутков обвязывайте стальной проволокой.

Четвертый шаг. Уложите сверху вторую армирующую сетку аналогичную первой. Свяжите обе сетки проволокой.

Если длины одного прута недостаточно, дополнительный прут подвязывайте с нахлестом равным не менее чем 40 диаметрам арматуры. То есть если вы используете пруты диаметром 12 мм, нахлест должен составлять минимум 480 мм.

Стыки прутков рекомендуется размещать шахматно. Концы армирующих стержней должны лежать на несущих балках.

Приготовление бетона

Для начальной заливки готовится стандартный бетонный строительный раствор. Рецепт следующий:

  • 2 части просеянного чистого песка;
  • 1 часть крупного заполнителя – можно использовать как щебенку, так и гравий;
  • 1 часть цемента М400-М500;
  • вода.

Воды добавляйте столько, чтобы консистенция раствора была близка к консистенции жидкой сметаны. Негустой раствор прекрасно заполнит все внутренние полости и щели, благодаря чему плита станет по-настоящему монолитной.

Раствор удобнее всего готовить в бетономешалке. Сначала загружайте сухие и твердые компоненты, а затем постепенно, по возможности не переставая размешивать, добавляйте воду.

При отсутствии бетономешалки можете приготовить раствор в большом корыте, но это слишком долго и довольно сложно, в особенности при отсутствии помощников.

Заливка плиты

Процесс заливки монолитного перекрытия можно условно разделить на 2 этапа: проливание и финишная заливка.

Проливание

Заливка бетона

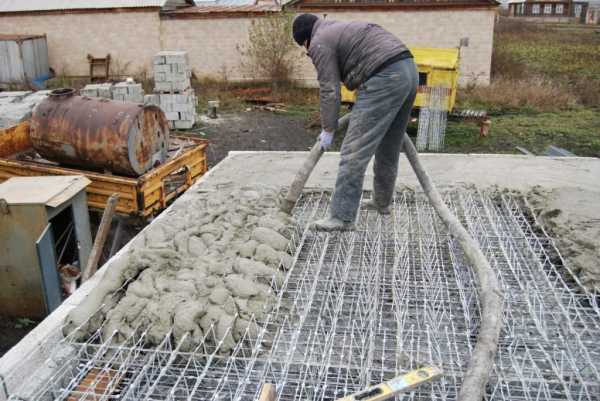

На этом этапе заливается начальный слой бетона. Раствор лейте размеренно и медленно, резкие движения недопустимы, т. к. из-за этого может перекоситься опалубка.

Заливка монолитного перекрытия

Не делайте проливку слишком толстой. Главная задача этого слоя – заполнить все имеющиеся полости.

Готовую заливку «прогладьте» лопатой по всей поверхности. Делайте это плавно и осторожно. Так вы удалите лишний воздух и окончательно заполните даже мельчайшие полости.

Толщина монолитного перекрытия

Финишная заливка

На этом этапе вам нужно приготовить отдельный раствор. Рецепт тот же, что и в предыдущем случае. Единственное отличие – нужно взять меньше воды, чтобы бетон получился более густым.

Первый шаг. Залейте слой бетона такой толщины, чтобы оставалось порядка 20-30 мм до расчетной толщины готовой монолитной плиты. Лейте медленно и равномерно.

Второй шаг. Разровняйте заливку лопатой как в предыдущей части инструкции. Оставьте бетон на пару дней и переходите к дальнейшему этапу.

Третий шаг. Приготовьте раствор из 1 части цемента и 3 частей песка. Крупный заполнитель на этом этапе не нужен. Добавьте воду для получения раствора средней густоты.

Четвертый шаг. Залейте плиту до конца приготовленным на предыдущем шаге раствором. В процессе заливки разравнивайте плиту с помощью правила до получения идеально гладкой поверхности.

На этом заливка монолитного перекрытия завершена. Вам останется лишь некоторое время следить за состоянием заливки, чтобы бетон застыл и набрал прочность без лишних проблем.

Уход за бетоном после заливки

Монолитная плита перекрытия

В процессе застывания бетона будет выделяться большое количество тепла, под воздействием которого начнется интенсивное испарение влаги. Недостаток влаги приведет к растрескиванию бетона. Поэтому в течение нескольких первых дней после заливки вам нужно будет регулярно смачивать плиту водой.

Можете лить воду ведрами (2-3 ведра за заход) либо через шланг с распылителем. Предварительно можете уложить на подсохший бетон старые тряпки (лучше – мешковину) и лить воду на них. В жару политый бетон накрывайте полиэтиленом, т.к. из-за слишком быстрого высыхания плита может покрыться трещинами.

Опалубку можно снимать примерно на 10 день после последнего смачивания. В целом плита будет набирать прочность 3-5 недель. По истечению этого срока можно будет переходить к выполнению дальнейших запланированных строительных работ.

Таким образом, самостоятельно обустроить монолитное перекрытие можно. При этом денег на обустройство необходимых конструкций вы потратите гораздо меньше, чем в случае покупки готовых плит заводского изготовления. Следуйте инструкции и все получится.

Удачной работы!

Видео — Монолитное перекрытие своими руками

svoimi-rykami.ru

устройство и технология монтажа монолитной плиты

Перекрытие – один из самых важных несущих элементов дома. Именно на него и на фундамент приходится вся основная нагрузка дома (люди, мебель, техника), которая передается на другие строительные элементы – балки, стены и ригели.

Крайне важно, чтобы все силы напряжения в здании были грамотно распределены, ведь от этого зависит его долговечность, надежность и безопасность для проживания людей. Так, одна из самых проверенных временем конструкций – монолитное перекрытие в его классическом, облегченном и модифицированном виде. Чтобы понять технологию изготовления всех его трех вариантов, мы подготовили для вас подробные мастер-классы и видеоуроки!

В современных домах к перекрытию предъявляются особые требования. Наверняка вас не удивит наличие джакузи на втором этаже, или установка тяжелого оборудования. А потому в идеальном варианте перекрытие должно быть хорошо утеплено, звукоизолированно, надежно и обходиться в разумных пределах стоимости.

От того, насколько это перекрытие выполнено грамотно, будет зависеть напрямую долговечность и надежность всего дома. К сожалению, и до сегодняшнего дня слышно о случаях, когда перекрытие не выдерживает.

Так, например, не так давно рухнул целый второй этаж с индийскими студентами. И нет более досадной ситуации, когда построен новый дом, куда вложено немало средств и сил, а по стенам начинают идти трещины.

Сегодня в России чаще всего обустраивают деревянное перекрытие, железобетонные плиты и монолитную плиту. И монолитное перекрытие считается одним из самых надежных.

Даже при взрыве бытового газа его запас прочности исчерпывается не сразу, а потому оно не обрушивается в первые часы и позволяет быстро провести эвакуацию. И от огня оно не будет ни плавиться, ни гореть. А выглядит его устройство изнутри вот как:

При помощи монолитных перекрытий особенно удобно перекрывать помещения любой конфигурации. Например, вы решили, чтобы у дома были необычные углы, или в качестве отдельного эркера будет выступать шикарная многоугольная кухня. В таком случае накрыть такую часть дома прямоугольной плитой не получится. А вот согнуть металлическую арматуру нужной формы и залить ее бетоном – легко.

Это – важный момент! Современные архитекторы часто говорят о том, что геометрия современных домов далека от прямоугольника. И правда, эркеры, выступы и вычурные криволинейные участки доставляют немало проблем, когда нужно думать о надежном перекрытии. Например, обычными плитами замостить нечто подобное довольно сложно, их минимум придется резать.

Мало того, что это делает работы более трудозатратными, но еще и требует применение крана, который будет укладывать такие плиты. А для крана уже нужны подходящие подъездные пути, которыми обычно не могут похвастать загородные постройки. Тогда как для заливки перекрытия даже большой площади достаточно бетономешалки и насоса.

Среди недостатков отметим значительный вес такого перекрытия и большой расход бетона. Хотя в строительстве, как говорится, легкости не ищут.

Давайте сначала рассмотрим конструкцию и изготовление классического монолитного перекрытия, а уже за тем его более новые виды.

В основе такого перекрытия – прочная, крепко связанная арматура, которая служит чем-то вроде скелета перекрытия. Прежде, чем вы приступите к заливке, вам нужно будет связать между собой прутья.

Причем существует немало способов и видов такой вязки, а также ее можно проделывать вручную или при помощи специального оборудования. Если у вас есть время, желание и помощники, вы легко обучитесь этому мастерству.

А это видео поможет вам разобраться, вязать прутья или лучше варить, и как правильно это делать:

Чтобы изготовить правильный арматурный каркас, нужен точный расчет. Обычно речь идет о двух сетках в верхней и нижней зоне, диаметром 12-14 мм, из арматуры класса А400. При этом шаг прутьев должен быть 20 см в двух направлениях.

Иногда устанавливают также дополнительную арматуру. Обе сетки должны находиться на расстоянии 25-30 мм от края плиты. Под нижнюю следует положить фиксаторы на расстоянии 1 метра друг от друга, прямо на пересечение арматуры.

А чтобы верхняя сетка находилась на определенном расстоянии, под нее устанавливают специальные подставки из прутьев диаметром 10 мм или более современных пластиковых приспособлений:

В этом варианте в качестве подставок к арматуре приварили отрезки прутьев:

Поставить такие опоры можно чаще, это будет только плюсом:

А такого вида опору можно приобрести в магазине, называется она «стульями»:

Если вы беретесь вязать арматуру, тогда воспользуйтесь такими хитростями домашних мастеров, которые приловчились использовать для этой цели подручные инструменты. Вот отличный способ быстро связать арматуру с минимальными усилиями.

Шаг 1. Берем проволоку, загибаем на концах, чтобы получились «ушки», и подводим под арматуру:

Шаг 2. Сверху соединяем концы проволоки и делаем петельку для крюка. На это уходит от силы 4-5 секунд:

Шаг 3. Вставляем крюк одним концом в шуруповерт, а другим – в петельку проволоки. Включаем на секунду инструмент – и арматура крепко связана. Остается только сохнуть получившийся хвостик.

Процессу бетонирования он не будет мешать, но ноги мимо проходящих рабочих может поцарапать. Поэтому от него лучше сразу избавиться, пригнув к стержню арматуры:

Вот, к примеру, отличный простой способ вязки арматуры для новичков:

Вот пример, как арматуру связывают обычной металлической проволокой:

А этот метод устройства арматуры уже для профессионалов:

В этому случае для устройства перекрытия связали одинарную арматуру:

К слову, для монолитного перекрытия армопояс не нужен. Ведь такое перекрытие само по себе прекрасно перераспределяет нагрузку со всех сторон. Единственное, что нужно сделать – это установить опалубку по всей площади.

Давайте рассмотрим внимательно основные этапы устройства монолитной плиты перекрытия:

  • Шаг 1. Установка опор – металлических стоек с регулируемой высотой. Оптимальное расстояние между ними  – 1 метр, а от стен – 20 см.
  • Шаг 2. На стойки укладывают ригели, в качестве которых подходит двутавровая балка, швеллер или брус.
  • Шаг 3. Поверх ригелей организовывают опалубку, идеально ровная. Чтобы потом ее было легко снять, используют гидроизоляционную пленку для досок или машинное масло для метала.
  • Шаг 4. Изготавливаем армирующий каркас выбранным способом.
  • Шаг 5. Теперь переходим к бетонированию. Заливать бетон следует при помощи бетононасоса, и вибрировать глубинным вибратором. После чего бетон сохнет и набирает прочность. Первую неделю, пока он будет сохнуть, смачивайте его водой, и по истечению 28 дней снимите опалубку.

Вот пошаговый процесс устройства монолитной плиты:

Классическую монолитную плиту перекрытия часто делают утепленной. В этом случае утеплитель дополнительно теплоизолирует перекрытие:

Если в перекрытии ко всему будут трубы теплого пола, тогда бетонная мембрана поверх их должна быть от 8 до 10 см. Но учитывайте при этом, что каждый 1 см верхней бетонной мембраны понижает полезную нагрузку перекрытия на целых 25 кг/кв.м. Т.е. с каждым лишним сантиметром перекрытие становится более тяжелым и тем меньше на него можно будет делать нагрузку мебелью и техникой в будущем.

Общая толщина конструкции в итоге получится от 180 до 220 мм. Конечно, по сравнению с деревянным такое перекрытие имеет куда больший вес. А потому его устройство возможно далеко не для всех конструкций.

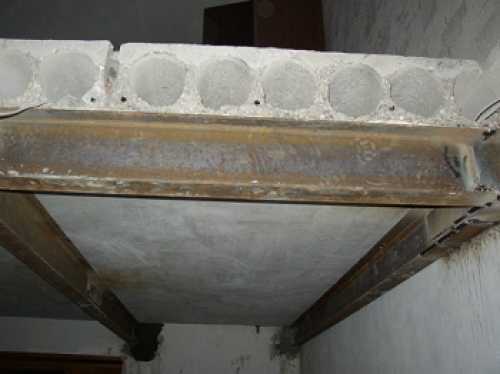

Например, для деревянного или бревенчатого дома. Также монолитное перекрытие не делают на пролетах больше 7 метров, иначе оно получается слишком тяжелым. Если вы имеете опыт строительных работ, тогда знаете, насколько тяжелый бетон. Посмотрите, сколько его нужно даже для одного квадратного метра плиты:

Плюс ко всему устройство монолитного перекрытия по такой схеме занимает немало времени: монтаж и демонтаж опалубку, изготовление арматуры, устройство объемного каркаса, заливка бетона и его застывание.

Также отсутствие необходимости в специальном кране еще не говорит о том, что вам вообще не понадобится техника. Дело в том, что поднять на высоту второго этажа балки весом 60 кг вдвоем или втроем не сложно, но от 110 кг – уже проблема.

Как мы уже сказали, монолитные перекрытия, конечно, все хороши, кроме затрат на бетон и собственного веса. Логично, ведь цемента здесь используют немеряно, заливается целый этаж! Именно из-за этого, в целях поиска экономии был разработан новый вид перекрытия – сборно-монолитное.

В сравнении с обычным монолитным перекрытием сборно-монолитное оказывается экономнее на целых 30%. Да, такое перекрытие обходится дороже обычных плит, но куда менее трудоемко и дешевле, чем монолитное.

Можно сказать, что это такой подвид монолитного перекрытия, в котором дополнительно есть блоки. Они сверху накрыты арматурой и заливаются бетоном в виде тонкого слоя. В чем суть? Блоки намного легче бетона, и заполняют собой основное пространство.

Получается, что тяжеловесного цемента здесь уже идет намного меньше. И экономия, и само перекрытие получается куда легче по весу. А это существенно влияет на смету фундамента, на которого приходится основная нагрузка от веса дома:

Давайте рассмотрим пошагово технологию монтажа сборно-монолитного перекрытия.

Установка балок и подпорок

Для сборно-монолитного перекрытия используются специальные легкие железобетонные балки, с арматурой внутри. Ее располагают свободно, в виде пространственных каркасов. Благодаря этому балки настолько прочные, что их изготавливают достаточно длинными, даже с перекрытием 9 метров. Это – важный момент, если вы планируете, чтобы холл вашего дома был просторным.

Реже в ход идут специальные Т-образные балки со снятой фаской в нижней части. Только учитывайте, что для устройства сборно-монолитного перекрытия балки используются только заводского изготовления. Их нельзя варить у себя в гараже – опасно! Эти балки называются тригонами и имеют точно просчитанную геометрию и вес.

Сегодня производители часто предлагают более легкие балки из оцинкованной стали на арматурном каркасе. Такая балка весит всего 6 кг/м. Вот для такой балки подъемной техники не нужно, и при этом она не теряет в прочности. Но на ее вес будут иметь влияние прутья дополнительной продольной температуры.

Диаметр и количество стержней балки подбирают на основе расчета несущей способности перекрытия. В чем и основное преимущество сборно-монолитного перекрытия – возможность гибко подбирать несущую способность в зависимости от предполагаемой эксплуатационной нагрузки.

Отдельный вид такого перекрытия – Bonolit. Это стальные балки с узнаваемым треугольным арматурным каркасом. Между балками располагаются газобетонные блоки, которые одновременно служат и несъемной опалубкой. Для устройства перекрытия используется тяжелый мелкофракционный бетон классом М250 (В20).

Ко всему балки можно стыковать под нужным углом, чтобы перекрыть помещение даже сложной конфигурации и дорабатывать прямо на месте монтажа. Также не обязательна выравнивающая стяжка, благодаря чему существенно сокращается расход бетона. Впечатляет также скорость сбора такого перекрытия: достаточно всего четырех рабочих, чтобы они собрали перекрытие всего за две рабочие смены, и при этом им не нужно обладать высокой квалификацией.

Дополнительно балки подпирают деревянными опорами или специальными телескопическими стойками. Они убираются после застывания бетона. При этом телескопические стойки по многим показателям выигрывают у деревянных подпорок.

Ведь их еще можно двигать вверх-вниз, чтобы достичь максимальную точность расположения балок. Тогда когда с досками придется использовать клинья и укрепление укосинами, на что уходит куда больше времени.

Ставят стойки на расстоянии 1,5 метров друг от друга. Важно обеспечить упору прочное основание, как хорошо утрамбованный грунт или фундаментная плита, иначе стойка рискует продавиться, даже на деревянной подкладке под собой.

Укладка блоков-вкладышей

На железобетонные балки и опираются блоки-вкладыши. Держатся они за счет двух боковых пазов в нижней части. Причем для установки самих блоков кран не нужен, ведь их вес сравнительно небольшой – всего 19 кг. Еще больше уменьшают вес сборно-монолитного перекрытия при помощи расположенных внутри него вкладышей из плотного пенопласта.

Так часто делают в Европе, хотя имеет смысл беспокоиться о пожаробезопасности такого перекрытия. А вот вкладыши из газобетона имеют куда более высокую степень огнестойкости.

К слову, заполнителем между металлическими балками могут стать не только специальные Т-образные блоки, но и газобетонные, керамзитобетонные, полистиролбетонные или из керамики. Стандартная высота балок – 10, 15,20, 25 или 30 см.

При этом армопояс заливают одновременно с перекрытием, куда сразу, прямо на этапе строительства разрешается устанавливать трубы водяного теплого пола, и только потом заливать перекрытие.

Вся конструкция из блоков и балок служит несъемной опалубкой, в которую далее укладывают слой бетона М200, предварительно армированный сеткой с небольшими ячейками, 100х100 мм. Для арматуры идет стандартная проволока 5-6 мм диаметром.

Устройство арматуры и заливка бетоном

Теперь обустраивают бетонную диафрагму – верхний 5-сантиметровый слой бетона. Этот слой будет располагаться над блоками и вставками и формировать собой верхнюю поверхность перекрытия. В процессе установки перекрытия важно следить за тем, чтобы на арматуру, опалубку или бетон не попадал такой мусор, как листья и ветки.

Поверх блоков с определенным зазором вяжут арматурную сетку или каркас. Для этого арматуру берут “восьмерку” или “десятку”, а ячейки делаются размером 10х10 или 15х15 см. Далее свежеуложенный бетон уплотняют при помощи штыкования или виброрейкой.

Есть разные виды таких стяжек. Так, одно из самых качественных считается Основит Стартолайн. Благодаря наличию внутри смеси легких заполнителей и армирующих фиброволокон у такой стяжки – отличные тепло- и шумоизоляционные свойства. Особенно хороша такая стяжка в системе “теплый пол”. А, например, Sika Level Pro позволяет сделать наливную тонкую стяжку толщиной всего до 5 мм.

Но важно при этом правильно рассчитывать нагрузку на фундамент. Один из способов облегчить перекрытие  – сделать стяжку потоньше. Ведь при устройстве классической стяжки толщиной 50 мм нагрузка на 1 кв.метр уже 100-120 кг. Ведь далеко не всегда только бетон способен выравнивать пол. Поэтому в перекрытиях используется полимер-модифицированная сухая смесь на цементной основе.

Вот как выглядит монтаж сборно-монолитного перекрытия на практике:

В итоге сборно-монолитное перекрытие обладает высокими показателями по звукоизоляции и теплопроводности. При этом несущая способна достаточно велика, чтобы устраивать на втором этаже не только камины, но и целые бассейны. Она составляет от 200 до 1000 кг на квадратный метр.

Еще один бонус применения сборно-монолитного перекрытия в том, что его устраивают даже в труднодоступных местах, коих немало при реконструкции здания. Благодаря внутренним блокам, такое перекрытие легко делают нужной формы, подрезают или изменяют.

Если сравнивать нагрузку на фундамент, то при равной толщине в 25 см монолитная плита перекрытия будет весит 500 кг/кв.м., а сборно-монолитная – 300 кг/кв.м. Так почему сборно-монолитное перекрытие на практике оказывается таким же прочным, как и плита? Весь секрет в увеличенной высоте сечения балки и дополнительной продольной арматуре, которая перекрывает безопорные пролеты длиной до целых 16 метров!

Но этот вид монолитного перекрытия пока еще недостаточно популярен в России, и многие полагают, что здесь слишком много подготовительных работ и потому классическая стяжка предпочтительнее. Для стен из газобетона этот вариант, конечно же, безопаснее.

Еще один вид монолитного перекрытия – облегченное по профнастилу. Оно предполагает использование в качестве основы стального профилированного лита с полимерным и цинковым покрытием. Но для этой задачи подходит далеко не каждый профлист.

Как вы знаете, отличается профнастил по профилю, имеющего разную форму и высоту гофры. Чем выше гофра, тем выше жесткость перекрытия. Несмотря на то, что такие листы – металлические, от коррозии они защищены надежно. Еще в заводских условиях их покрывают полимерными красками и специальным цинковым слоем.

Также обратите внимание на марку профнастила. Так, «С» означает «стеновой», а «НС» – «универсальный». Для устройства перекрытия подходят только листы марки «Н», что означает «несущий».

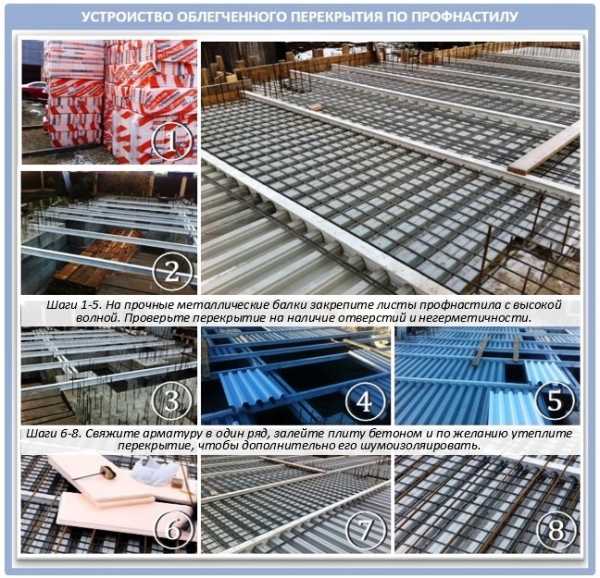

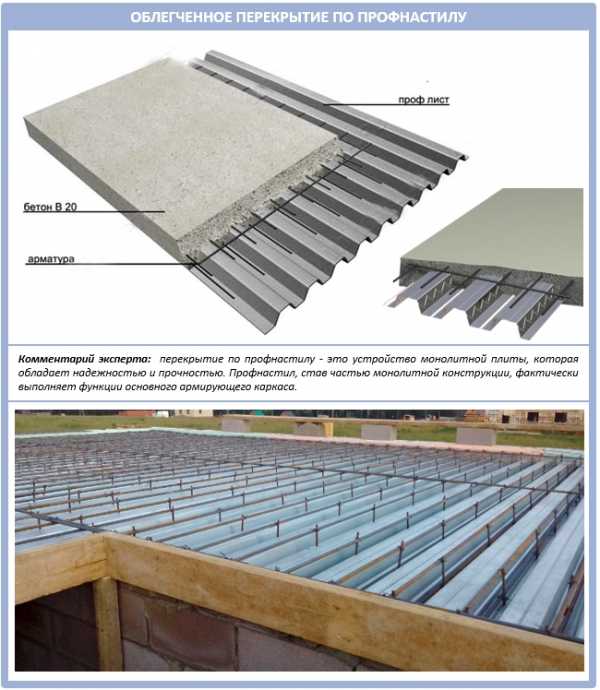

Вот как выглядит такое перекрытие в разрезе:

Перед заливкой бетона, чтобы тот надежно сцепился с основанием, по всей поверхности профлиста делают специальные насечки – «рифы». Бетон проникает в них, и это повышает его адгезию.

Сами по себе гофры профнастила выступают чем-то вроде каркаса, а потому самих прутьев арматуры здесь не так много, как у классической монолитной плиты. В качестве балок берут либо двутавровые, либо швеллера.

По желанию или необходимости вы можете утеплить перекрытие, придав ему теплоизолирующих свойств и шумоизоляции:

Качественное, устроенное по всем правилам перекрытие прослужит не менее 100 лет! Остались ли у вас еще вопросы по устройству монолитного перекрытия? Задавайте, будем рады на них ответить!

krovgid.com

Заливка монолитной плиты перекрытия

Оптимальное перекрытие в домах с кирпичными, бетонными и сложенными из отдельных бетонных блоков стенами — сборные плиты заводского изготовления. Но в домах со сложной конфигурацией не всегда возможно смонтировать готовые изделия стандартных размеров или подъезд тяжёлой грузоподъёмной техники к месту монтажа затруднён. В таких случаях приходится выполнять бетонирование конструкции непосредственно на месте. Рассмотрим, как правильно заливать плиты перекрытия в соответствии с действующими строительными нормативами и правилами, что обеспечит прочность, надёжность и долговечность конструктива.

Достоинства монолитного варианта

Несмотря на повышенную трудоёмкость выполнения работ, монолит имеет следующие преимущества перед готовыми сборными конструкциями:

  • монолитная плита перекрытия, за счёт отсутствия швов, более равномерно распределяет нагрузки, передающиеся на стены и фундаментную часть;
  • возможность перекрывать здания со сложной конфигурацией, большим количеством углов и различных закоулков;
  • лёгкость устройства лоджий и балконов без необходимости укладки дополнительных элементов с обеспечением их надёжного закрепления;
  • беспроблемный пропуск через перекрытие дымоходов и инженерных коммуникаций;
  • ровность потолочных поверхностей и при полном отсутствии стыковочных швов;
  • самостоятельное выполнение, без привлечения тяжёлых грузоподъёмных механизмов и рабочих бригад.

На что нужно обратить особое внимание при самостоятельном устройстве монолитного перекрытия

При продумывании как залить плиту перекрытия своими руками необходимо:

  1. Детально ознакомиться с технологиями выполнения работ.
  2. Рекомендуется заказать полный проект конструктива в проектной организации. В котором, конкретно для вашего дома, расчётным путём будут определены:
    • оптимальные размеры и толщина конструктива;
    • конструкция и способы сооружение опалубки;
    • классы нужной арматуры, нужное количество и размеры, шаг её расположения и порядок армирования;
    • объём и необходимый класс бетона, правила его укладки и уход в процессе твердения;
    • мероприятие по технике безопасности.

Далее будут изложены основные рекомендации, если по каким-либо причинам заказать готовый проект не представляется возможным. Основной показатель — толщина плиты перекрытия, которая должна составлять одну 30-ю от величины перекрываемого пролёта. К примеру, в 6-ти метровых пролётах — 20-ть см.

Устройство опалубки

Могут применяться два следующим вида опалубок:

  • инвентарные заводского изготовления, сборные элементы идеально подогнаны, что позволяет быструю и качественную сборку. В комплект входят телескопические опоры, позволяющие лёгкую установку опалубки на одном горизонтальном уровне. Стоимость таких конструкций высока, но их можно арендовать на время за умеренную цену;
  • изготовленные на месте производства работ и применяемые в большинстве случаев.

Установка самодельной опалубки включает следующие работы:

  1. Установка вертикальных опорных стоек из бруса сечением ≥ 10 × 10 см или качественных брёвен диаметрами ≥ 10-ти см. Стойки устанавливаются на прочное основание, при необходимости на дощатые подкладки. Шаг расположения равен 1-му м с зазором от стен ≥ 20-ти см. Межрядовое расстояние ≤ 2-х м. Верх стоек выравнивается строго на одном горизонтальном уровне. Для исключения смещений выполняется раскрепление поперечными, продольными и диагональными связями.
  2. Монтаж ригелей из бруса, двутавровых балок или швеллера.
  3. Укладка сплошного палубного настила из плотно подогнанных обрезных досок толщиной ≥ 40-ка мм или 2-х см фанеры. Верх настила устраивается на уровне окончания кладки перекрываемого этажа. Вся поверхность, за исключением торцов стен, на которые будет ложиться монолит, застилается плотной полиэтиленовой плёнкой или рулонными гидроизоляционными материалами.
  4. По внешним кромкам торцов выкладываются бортики толщиной в полкирпича при высоте в два ряда, которые рекомендуется обить изнутри пеноплексом, или нашить щиты на необходимую толщину монолитной конструкции. Эти бортики будут служить вертикальными опалубочными стенками.

Армирование плиты перекрытия

В опалубку укладывается пространственный арматурный каркас из 2-х сеток. Армирование выполняется арматурными стержнями A-II или A-III диаметрами от 10-ти до 16-ти мм. Сетки вяжутся с ячейками ≤ 20-ти см с использованием тонкой вязальной проволоки. Соединение стержней по длине осуществляется с 40-ка см нахлёстом. Стыки выполняются с максимальным удалением друг от друга. Совпадение в соседних рядах недопустимо. Армирование должно заходить на кирпичные стены ≥ 15-ти см, а из лёгких бетонных блоков ≥ 25-ти см. При устройстве проёмов их кромки должны обрамляться арматурными стержнями.

Защитный слой бетона в плите перекрытия должен быть от низа нижней, верха верхней сеток и торцов арматурных стержней 25-ть мм. Для этого нижняя сетка укладывается на “сухарики” (тонкие бетонные параллелепипеды с заложенными внутрь отрезками вязальной проволоки) или специальные пластиковые фиксаторы. Для обеспечения фиксированного взаимного расположения сеток по высоте их соединяют стальными хомутами с загнутыми концами, расположенными через метр в шахматном порядке. Для надёжности фиксации можно дополнительно приварить арматурные коротыши. В продаже представлены готовые соединительные элементы для закрепления положения сеток относительно друг друга. Их устанавливают в разбежку с шагом в 40-к см. В промежутках на расстоянии 70-т см от несущих стен установка выполняется через каждые 20-ть см.

Верх необходимого бетонного слоя отмечается прочерчиванием линий по периметру опалубки.

Заливка плиты перекрытия

Перед бетонированием необходимо:

  • ещё раз проверить надёжность и устойчивость установленной опалубки
  • правильность и прочность армирования
  • наличие и исправность инструментов и оборудования необходимого для укладки бетонной смеси
  • установить необходимые закладные детали и короба обрамления устраиваемых проёмов для прохода дымоходов и пропуска инженерных коммуникаций.

Бетонирование рекомендуется выполнять без технологических перерывов, в один приём. Для этого оптимально заказать необходимый объём бетона В 25 на бетонном заводе с подвозкой автомобильными миксерами. Если имеется возможность размещения автомобильного крана с достаточной длиной и вылетом стрелы, то подачу смеси можно выполнять специальными туфельками. В противном случае придётся прибегнуть к применению бетононасоса.

Смесь равномерно распределяется полосами шириной до 2-х м с одинаковой толщиной, отсутствием разрывов и постепенным перемещением по всей площади. Уплотнение бетонной смеси выполняется при помощи глубинных вибраторов и поверхностных виброплощадок. Финишное выравнивание, с тщательным контролем толщины уложенного бетона, выполняется гладилками и штукатурными мастерками.

При большой площади укладки и невозможности осуществления укладки без перерыва, в местах действия неосновных нагрузок допускается устройство рабочих швов. Шов должен быть только вертикальным и строго перпендикулярным к плите, что обеспечивается укладкой реек на всю толщину плиты. Работы можно продолжать через сутки. В месте расположения шва металлическими щётками удаляется цементная плёнка до обнажения крупного заполнителя, арматура очищается от налипшего раствора, выполняется продувка сжатым воздухом и промывка водой под давлением.

После затвердения бетона, короба разбираются. Вся поверхность накрывается ровным слоем полиэтиленовой плёнки и смачивается в первые три дня. При температурах наружного воздуха ≥ 10°C готовая плита накрывается плотной тканью или мешковиной с постоянным увлажнением. Разборку боковых опалубочных элементов выполняют через три недели, а полный демонтаж через месяц.

Утепление чердачного перекрытия по плите выполняется укладкой на перекрытие пароизоляционного слоя, поверх которого укладывается утеплитель. В качестве утеплителя могут использоваться:

  • пенополиуретан;
  • экструдированный пенополистирол;
  • пенопласт;
  • минераловатные плиты;
  • керамзит или опилки.

В зависимости от назначения чердака и вида утеплителя может устраиваться половое покрытие или устраиваться ходовые мостики.

stroikadialog.ru
