Объем грунта – Расчет объемов земляных работ

Расчет объемов земляных работ

Траншея — это открытая выемка в земле, предназначенная для устройства ленточного фундамента, прокладки коммуникаций (водопровод, канализация, силовые кабеля, сети связи).

При устройстве ленточного фундамента ширину траншеи рекомендуется принимать на 600 мм больше ширины основания фундамента bф (для возможности выполнения монтажных работ, проход людей).

Траншея с вертикальными стенками на спланированной местности — самая простая форма выемки. В основном применяется при низкой высоте траншеи и при производстве работ в зимних условиях, когда откосы траншеи заморожены, и нет опасности обвала грунта, так же применяется при устройстве механических креплений стен выемки (распорных; консольных; консольно-распорных).

Крутизна откосов в зависимости от вида грунта и глубины выемки

Наименование грунтов Крутизна откосов (отношение его высоты к заложению — 1:m) при глубине выемки, м, не более
1.535
Насыпной неуплотненный 1:0,671:11:1,25
Песчаный и гравийный 1:0,51:11:1
Супесь 1:0,251:0,671:0,85
Суглинок 1:01:0,51:0,75
Глина 1:01:0,251:0,5
Лессы и лессовидные 1:01:0,51:0,5

Объем выемки траншеи можно опрделить как произведение площади поперечного сечения на длинну.

Объем обратной засыпки определяется как разность между объемом выемки и монтируемых конструкций (фундаментных блоков, труб).

Котлован — выемка в грунте, предназначенная для устройства оснований и фундаментов зданий и других инженерных сооружений.

stroydocs.com

Рассчёт объёма траншеи — онлайн калькулятор

Инструкция по расчету объема грунта траншеи

Для начала, необходимо заполнить исходные данные онлайн калькулятора в метрах:

L – это длина траншеи, зависит от назначения, например, для устройства фундамента, прокладки коммуникаций (водопровод, канализация,  газопровод, силовые или слаботочные кабеля).

A – ширина верхней части траншеи, определяется возможностью работы в траншее работников обустраивающих коммуникации.

При устройстве ленточного фундамента ширину траншеи рекомендуется увеличить на 600 мм больше ширины основания фундамента (для возможности монтажа опалубки, перемещения рабочих).

B – ширина нижняя (дна), поскольку часто траншею роют с откосами, препятствующими осыпанию грунта, то ее размеры вверху и снизу могут отличаться. Разница между шириной верха и дна определяет крутизну откосов.

Если откосы не делаются и ширина постоянна вверху и внизу траншеи – введите одинаковые значения параметров А и В

H – глубина траншеи, зависит от ее целевого назначения, например для ленточного фундамента 0,5-2,5 м, согласно СНиП 3.02.01-87. Для газопровода не менее 0,8 метров до верхней точки трубы с учетом СП 62.13330.2011 (СНиП 42-01-2002), глубина прокладки водопроводных труб регламентируется СНиП 2.04.02-84 (к фактической глубине промерзания грунта необходимо прибавить минимум 0,5 метра). Минимальная глубина заложения канализации для регионов с теплым климатом составляет 0,7-0,8 м, а если зимы суровые – глубже. Для прокладки кабелей, как правило, роются траншеи глубиной порядка 0,7 м.

Стоит отметить, что иногда проще и экономичнее утеплить трубу, применить комбинированный способ устройства фундамента, (т.е. засыпка песчано-гравийной подушки, утепление и организация дренажа) и вырыть неглубокую траншею экономя время, силы и деньги за выемку, укрепление стенок и перемещение грунта.

Также укажите стоимость рытья в Вашем регионе (за 1 кубический метр) и  вывоза грунта (тоже за 1 м2) после чего нажмите «Рассчитать».

Расчет объема траншеи с откосами

Калькулятор рассчитает площадь траншеи (пригодится при определении необходимого количества материала для укрепления откосов), объём траншеи даст представление, сколько грунта необходимо вынуть и переместить и подобрать оптимальный способ рытья для получения ожидаемого результата в краткий срок. Если ширина верха и дна траншеи разные, то дополнительно будут рассчитаны объемы: полезный C и откосов D. Если Вы ввели расценки подрядчиков на копку и вывоз грунта, калькулятор выдаст стоимость копания траншеи, цену перемещения грунта и общие затраты на сооружение траншеи, что позволит принять взвешенное решение – обратиться к профессионалам или копать самому.



perpendicular.pro

Подсчет объемов земляных работ

Объем механизированной разработки грунта и объем недобора рассчитывают раздельно.

Объемы выемок представляют собой усеченные призмы, пирамиды, конусы для круглых в плане фундаментов и другие простейшие геометрические фигуры, размеры которых известны. Котлованы сложных форм разбивают плоскостями на простые геометрические фигуры и после определения объема каждой из них, суммируют [3, 12, 13, 14, 15,16].

Например, объем прямоугольного в плане рис.2 котлована определяется по формуле обелиска или усеченной пирамиды:

м3, где , –размеры котлована понизу, ,– размеры котлована поверху, м

; ;

где -глубина котлована, м

-коэффициент заложения откоса [5]

Объем грунта недобора подсчитывают отдельно, т.к. зачистка его выполняется другими средствами механизации, а площади, подлежащие зачистке, иногда не совпадают с площадью подошвы выемки.

где -площадь подошвы фундаментов, м2

-толщина слоя недобора, м

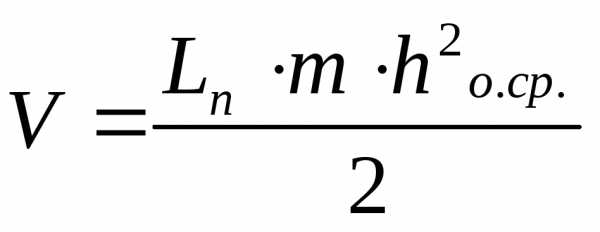

Объем грунта в траншеях на местности с небольшим поперечным уклоном, выполняют по формуле Мурзо:

Объем грунта, который необходимо разработать для траншей в промышленном и гражданском строительстве можно определить по приближенной формуле:

где ,,— площади поперечного сечения в середине, начале и в конце длины траншеи, м2.

, -рабочие отметки начального и конечного поперечных сечений , м.

— длина траншеи, м.

— коэффициент заложения откоса.

Рекомендуется результаты подсчетов объемов земляных работ представить в виде карты-схемы к карте-схеме выемок, расположенных по буквенным и цифровым осям, с обозначением объемов. Такая карта облегчит работу над решением вопроса о распределении вырабатываемого грунта.

    1. Распределение грунта

При разработке грунта связи между его частицами нарушаются и грунт разрыхляется. Степень разрыхления зависит от вида грунта и его влажности. При обратной засыпке пазух фундамента грунт тщательно уплотняют, но уплотнить его до прежней естественной плотности никакими средствами уплотнения невозможно; такой грунт имеет некоторое остаточное разрыхление по отношению к природному состоянию. Все эти изменения состояния влияют на объемы выполняемых работ, трудозатраты и должны учитываться в расчетах.

При первоначальной разработке выемки экскаватором грунт отгружается в кавальер (временный склад грунта), из которого позже производят обратную засыпку, а излишний грунт, вытесненный телом фундамента, увозят. Этот грунт характеризуется коэффициентом начального разрыхления . Он показывает насколько произошло увеличение объема по отношению к природному объему:

где — объем грунта в разрыхленном состоянии, м3

— объем грунта природной плотности , м3

где — объем уплотненного грунта, м3

В ЕНиР, сб.  2, вып. 1 «Земляные работы» степень начального и остаточного разрыхления грунта приводится в процентах к естественному объему, однако в расчетах следует принимать разрыхление в долях единицы. Например, если начальное разрыхление грунта составляет 17%, а остаточное разрыхление (после уплотнения) – 5%, то, соответственно, для него , а.

Избыточный грунт, вытесненный телом фундамента, а также некоторую долю возвращаемого при обратной засыпке грунта вывозят либо на свалку, либо используют на планировочных работах, при засыпке оврагов и других работах. Количественно доля вывозимого грунта из возвращаемой части зависит от свойств грунта, конкретно от степени его остаточного разрыхления, ибо из-за потерь связей при разработке, даже после уплотнения, весь объем в пазухи обратной засыпки не войдет.

Алгоритмическую схему распределения грунта можно представить

Для определения объема грунта, вытесненного телом фундаментов, находят суммарный объем всех фундаментов, заглубленных в грунт. Для подвальных зданий это составит объем подземной части по внешним размерам. Однако, вывозу подлежит еще и доля из возвращаемой части, как говорилось выше.

Возвращаемую часть грунта в плотном теле составит разница между объемом выемки и объемом фундаментов. Но для обратной засыпки грунта понадобится несколько меньше. Объем грунта размещенный в пазухах фундамента после уплотненияVо.з. можно найти из выражения:

,

где — объем котлована (выемок), м3,

-объем фундамента, заглубленного в грунт, м3.

— коэффициент остаточного разрыхления грунта

Объем излишнего грунта в плотном теле п.4 алгоритмической схемы находят из выражения:

Транспортироваться этот излишний грунт будет в разрыхленном состоянии, поэтому количество перевозимых кубометров будет больше в коэффициент начального разрыхления раз.

Объем вывозимого грунта п.6 алгоритмической схемы определяется из выражения:

,

где — коэффициент начального разрыхления грунта.

Грунт, оставляемый в кавальерах для обратной засыпки, находится в разрыхленном состоянии и характеризуется коэффициентом начального разрыхления. Получить объем кавальера в м3 можно из выражения:

Результаты расчетов объемов отдельных частей котлованов, траншей, въездных траншей, недоборов, а также обратной засыпки и вывозимого грунта рекомендуется представить либо в виде уравнения баланса грунта, либо в виде таблицы баланса.

Приход грунта

Расход грунта

V прямоугольной части

V обратн. зас.

V откос

Vвывоз

V съездов

и т.д.

V подчистки

и т.д.

V=

V=

Равенство объемов прихода и расхода грунта называют нулевым балансом, при этом невязка (в таблице или уравнении баланса) может составлять %. Распределение грунта при разработке и обратной засыпке рекомендуется показать наглядной схемой (Рис. 4).

studfiles.net

Как посчитать объем грунта 🚩 нестандартная яма посчитать кубы земли 🚩 Квартира и дача 🚩 Другое

Автор КакПросто!

Любому виду строительных работ предшествуют определенные расчеты. При подготовке фундаментов будущего строения, оборудовании котлованов и т.д. необходимо предварительно посчитать объем грунта. От правильности произведенных расчетов зависит эффективность обратной засыпки.

Статьи по теме:

Вам понадобится

  • -размеры котлована
  • -бумага
  • -ручка
  • -калькулятор
  • -план площадки с откосами

Инструкция

Осмотрите участок разрабатываемого грунта на предмет неровностей и их размеры. Незначительные неровности не окажут существенного влияния на результат расчетов, но в то же время осмотр даст возможность определить процент погрешности. Подсчет объема грунта заключается в определении объемов различных геометрических фигур.

Определите длину сторон у поверхности котлована, используя формулы:А1 = А+2НТ В1 = В+2НТ,где А и В – длина сторон у основания котлована;Н – глубина котлована;Т – коэффициент откоса

Возьмите размеры котлована и определите объем грунта по следующей формуле:V = H / 6 [(2А + А1)B + (2А1 + А)B1], гдеН – глубина котлована;А и В – длина сторон у основания котлована;А1 и В1 – длина сторон на поверхности котлована.

Определите объем подземной части строения, используя формулы из курса алгебры. Затем рассчитайте объем обратной засыпки пазух котлована. Он равен разности объема котлована и объема подземной части строения. Точность этого расчета зависит от правильности произведенных замеров высоты, ширины и глубины подземной части будущего объекта.

После того как все расчеты выполнены и проверены, можно приступать к проведению земляных работ. Для этого необходимо разбить на местности верхний и нижний контуры котлована. Правильность плановой разработки проверяется визированием по вешкам выставленным вдоль линий будущего котлована. Для грамотной разработки откосов необходимо использовать специальные шаблоны и другие профессиональные приспособления.

Обратите внимание

При разработке котлованов периодически необходимо проводить контрольные замеры, которые помогут грамотно составить схему котлована. На основании этой схемы производится фактически произведенный объем земляных работ, а также составляется акт выполненных работ.

Полезный совет

Объем разрабатываемых поверхностей в большинстве случаев измеряется кубическими метрами грунта. Но при планировке или уплотнении поверхностей единицей измерения объема грунта могут выступать метры квадратные.

Источники:

  • Всё о земляных работах
  • как посчитать объем фундамента

Совет полезен?

Распечатать

Как посчитать объем грунта

Статьи по теме:

Не получили ответ на свой вопрос?
Спросите нашего эксперта:

www.kakprosto.ru

3.7 Определение объема избыточного грунта

Излишний грунт, во-первых, образуется за счет вытеснения его из траншей колодцами и трубами или камерами и каналами. Во-вторых, за счет того, что грунт, засыпаемый обратно в траншею, даже после его уплотнения, остается, по сравнению с грунтом естественного залегания, более рыхлым и занимает при равной массе больший объем. Поэтому объем избыточного грунта определяется по формуле:

(34)

где — показатель остаточного разрыхления грунта, %;

— показатель первоначального разрыхления грунта, %.

Для данного курсового проекта объем избыточного грунта равен:

4 Выбор методов и способов производства работ, типов машин и механизмов

Методы и способы производства работ, принимаемые при прокладке трубопроводов, классифицируются по четырем признакам:

  1. технологические приемы выполнения земляных и строительно-монтажных работ;

  2. организация поставки и складирования элементов и конструкций сети;

  3. организация монтажных работ;

  4. организация труда рабочих.

По первому признаку различаются традиционный и нетрадиционный способы прокладки трубопроводов.

Традиционный (открытый) способ предполагает разработку котлованов и траншей землеройными машинами и укладку труб в подготовленные земляные сооружения.

При нетрадиционном (закрытом) способе траншеи и котлованы не выполняются. К бестраншейным способам прокладки линейных сооружений относятся: прокол, продавливания, горизонтальное бурение, щитовая обработка.

В данном курсовом проекте принят открытый способ прокладки газопровода.

По второму признаку учитываются условия подачи и складирования конструкций под монтаж. Они могут осуществляться непосредственно с транспортных средств («с колес») с разработкой графиков поставки и увязкой работ транспортных средств и монтажного механизма по времени.

Второй способ воплощается с приобъектного склада, то есть с предварительной раскладкой конструкций и материалов непосредственно у места монтажа (на берме траншеи).

В данном курсовом проекте принят способ монтажа с приобъектного склада.

По третьему признаку различаются следующие методы монтажа:

— раздельный;

— комплексный;

— комбинированный.

При раздельном методе в пределах установленной захватки осуществляется монтаж конструкций одного вида.

При комплексном методе в пределах захватки могут устанавливаться все элементы, предусмотренные проектом, то есть монтаж сооружения ведется по участкам, границы которых определяет рекомендация СНиП на испытания.

Комбинированный метод предусматривает сочетание и раздельного, и комплексного метода.

В данном курсовом проекте принят комплексный метод производства работ.

По четвертому признаку труд рабочих может быть организован поточным способом, когда вся номенклатура работ выполняется специализированными бригадами на каждый строительный процесс. И без организации потока, когда работы выполняются комплексной бригадой широкого профиля.

В данном курсовом проекте принят способ организации труда рабочих без организации потока.

Для производства работ по прокладке газопровода выбирается комплект машин и механизмов, обеспечивающий комплексный метод производства работ:

  1. одноковшовый экскаватор;

  2. монтажный кран;

  3. автотранспорт для перевозки грунта и необходимых конструкций;

  4. бульдозер для обратной механизированной засыпки.

Кроме того, выбирается набор оборудования и инструментов для обеспечения строительно-монтажных работ.

    1. Выбор одноковшового экскаватора

Практика показывает, что для строительства линейных сооружений используются одноковшовые экскаваторы с различным типом рабочего и ходового оборудования.

Одним из критериев выбора экскаватора является выбор типа рабочего оборудования.

Для разработки выемок под линейные сооружения рекомендуются экскаваторы с рабочим оборудованием обратная лопата или драглайн, разрабатывающие грунт ниже уровня стоянки и обеспечивающие своими техническими параметрами разработку выемок под линейные сооружения (радиус копания, радиус выгрузки, глубина копания, высота выгрузки).

Для разработки несвязных грунтов (песок, супесь) рекомендуется одноковшовый экскаватор с рабочим оборудованием драглайн или обратная лопата с гибкой подвеской ковша, на гусеничном ходу.

Выбор типа и марки экскаватора осуществляем по [3].

Вторым критерием для выбора экскаватора является емкость ковша, которая зависит от планируемой производительности, которая определяется по формуле:

(35)

где – объем выемки, м3;

–планируемая продолжительность выполнения работ, дн.,

для курсового проекта принимаем ;

–планируемое количество смен, принимаем .

Для курсового проекта данный показатель равен:

На основании графика зависимости производительности экскаватора и емкости ковша принимаем емкость ковша экскаватора 0,4 м3.

Выбор марки экскаватора по техническим и технологическим параметрам производим графоаналитическим методом с использованием характеристик, указанных в [3].

Выбираем марку экскаватора ЭО-3111 (одноковшовый экскаватор с рабочим оборудованием обратная лопата с гибкой подвеской, на гусеничном ходу).

Характеристики экскаватора:

  1. радиус копания R2=7,8 м;

  2. глубина копания H1=4,3 м;

  3. радиус выгрузки R1=5,5 м;

  4. высота выгрузки H2=4,25 м;

  5. продольная база L2=3,0 м;

  6. радиус, описываемый хвостовой частью R3=2,7 м;

  7. высота до оси подвески стрелы h1=1,22 м;

  8. расстояние от оси подвески стрелы до оси вращения R4=0,75 м;

  9. высота до поворотной платформы h5=0,94 м.

Рисунок 5 – графическая схема определения технических параметров

забоя экскаватора марки ЭО-3111 с обратной лопатой

Рисунок 6 – Графическая схема определения технических параметров

разгрузки экскаватором ЭО-3111 ковша «обратная лопата»

Высоту кавальера HК, м, вычисляем по формуле:

, (36)

где – объем котлована, м3;

–объем подземной части сооружения, м3;

–общая длина кавальеров, располагаемых вблизи котлована, м.

Для курсового проекта высота кавальера равна:

Минимально допустимое расстояние от оси движения автосамосвала до оси вращения поворотной платформы, м, экскаватора определяем по формуле (37):

, (37)

где R3 – радиус, описываемый хвостовой частью поворотной

платформы экскаватора;

d – расстояние безопасности, принимаем равным 1 м;

Ш – ширина автосамосвала, м.

Величина технологического параметра «высота погрузки грунта в транспортное средство» в целях безопасности принимаем на 0,5 м больше, чем погрузочная высота от земли до бортов автосамосвала:

. (38)

Проверочные условия:

(39)

(40)

(41)

(42)

(43)

(44)

Условия выполняются, значит, экскаватор подобран правильно.

    1. Выбор автосамосвала для перевозки грунта

Назначаем грузоподъемность автосамосвала в зависимости от емкости ковша экскаватора.

Согласно рекомендованной справочной литературе в комплекте с экскаватором, имеющим ковш емкостью до 0,65 м3 целесообразно использовать автосамосвалы марки МАЗ с грузоподъемностью 7 тонн. При емкости ковша от 0,65 до 1 м3 – автосамосвалы марки КАМАЗ или КРАЗ с грузоподъемностью 9-12 тонн, от 1,5 до 2 м3 – автосамосвалы марки БЕЛАЗ с грузоподъемностью 25 тонн.

В курсовом проекте для обслуживания экскаватора ЭО-3111 с емкостью ковша 0,4 м3 принимаем автосамосвал МАЗ-503.

Определяем продолжительность цикла работы автосамосвала:

(45)

где – время погрузки автосамосвала, мин;

–продолжительность разгрузки, составляющая 3 мин;

–продолжительность маневрирования автомобиля,

составляющая 2 минуты;

–время пробега в груженном и порожнем состоянии, мин.

(46)

где – норма времени при работе экскаватора с погрузкой в

автотранспортные средства, принимаем равным 3,3 маш-ч;

–объем кузова автосамосвала, м3;

–коэффициент, учитывающий условия подачи под погрузку,

принимаем равным 0,9.

Определяем , мин, по формуле (47):

(47)

где L – расстояние транспортирования грунта, равное 2 км;

–средняя скорость движения автомобиля, км/ч.

Количество рейсов автосамосвала в смену определяется по формуле:

(48)

Искомое количество машино-смен определяем по формуле:

(49)

где — объем избыточного грунта, м3.

При односменной работе

    1. Выбор бульдозера

Бульдозер при устройстве линейных сооружений используется, как правило, для обратной засыпки уложенных конструкций.

Согласно рекомендованной справочной литературе, для обратной засыпки в данном курсовом проекте выбираем бульдозер марки Д3-74 на базе трактора Т-74.

    1. Выбор монтажного крана

Для укладки конструкций линейных сооружений, как правило, используются самоходные стреловые краны с различными типами ходового оборудования.

В данном курсовом проекте принимаем самоходный стреловой кран на гусеничном ходу.

Самоходные стреловые краны выбираются по следующим параметрам:

  1. грузоподъемность, т;

  2. высота подъема крюка НКР, м;

  3. вылет крюка LКР, м;

  4. длина стрелы lСТР, м.

Выбор крана осуществляем по его монтажной схеме.

Требуемая грузоподъемность крана определяется по следующей формуле:

(50)

где – масса наиболее тяжелого элемента, монтируемого краном на

максимальном вылете стрелы, т;

–масса монтажной оснастки, принимаемая равной 0,01

от , т.

Высота подъема, м, крана монтажного механизма определяем по формуле:

(50)

где – запас по высоте из условий безопасности работы,

–высота монтируемого элемента, м;

–расчетная высота строповки элемента, принимаемая 2,5 м;

–высота подъема полиспаста в стянутом состоянии,

Требуемый вылет стрелы, м, определяется по следующей формуле:

(51)

где – максимальная ширина траншеи, м;

d – расстояние, принимаемое по требованиям СНиП равным 1м;

с – расстояние от подготовленных к монтажу элементов до

крана из условий Ростехнадзора для безопасной работы

кранов, равное 2 м;

–ширина базы крана, принимаем равной 3 м.

Требуемая длина стрелы, м, определяется по формуле:

(52)

где — высота подвески стрелы, равная 1,5 м.

Выбираем самоходный стреловой кран на гусеничном ходу марки РДК-25 с длиной стрелы 12,5 м.

QФ=13 т;

.

    1. Ведомость машин, механизмов, оборудования и приспособлений

Таблица 3 – Ведомость машин и механизмов

Наименование

Тип

Марка

Коли чест

во,

шт

Технические характеристики

1

2

3

4

5

одноковшовый экскаватор

обратная

лопата

ЭО-3111

1

— емкость ковша VК = 0,4 м3;

— радиус копания RК = 7,8 м;

— глубина копания hКОП = 2,33 м

самоходный кран

на гусеничном ходу

РДК-25

1

— грузоподъемность QКР = 13 т;

— вылет стрелы LСТР = 7 м;

— длина стрелы lСТР = 12,5 м;

— высота подъема крюка HКР = 10 м

бульдозер

с неповоротным отвалом

Д3-29 на базе трактора Т-74

1

— ширина отвала ВОТ = 2,56 м;

— высота отвала HОТ = 0,8 м

автомобиль

самосвал

МАЗ-503

10

— вместимость кузова VАВ = 4,5 м3;

-грузоподъемность QАВ = 7 т

автомобиль

общего назначения

ГАЗ-53А

1

— грузоподъемность QАВ = 4 т;

— погрузочная высота 1,0 м

трубовоз

плетевоз

ПВ-93

1

— грузоподъемность QТР = 9 т;

— количество перевозимых труб – 7 шт.

передвижная электросварная компрессорная станция

ПСК-3,5

1

— максимальное давление 686 кПа;

— подача воздуха 3,5 м3/мин

битумная плавильная установка

УБК-161

1

— объем установки 16 м3;

— производительность 2400 кг/ч

studfiles.net

2.Определение объёмов грунта в планировочных выемке и насыпе, в откосах площадки, котловане, траншеях и отдельных выемках.

Объемы грунта отдельных фигур, располагающихся в пределах насыпи и выемки,V, м3, определяют путем умножения площади основания каждой фигуры на среднюю высоту ее рабочей отметки:

hn – рабочие отметки всех вершин фигуры, в том числе и нулевые, м;

F – площадь фигуры, м2;

n – количество вершин фигуры, в том числе и нулевые.

Объем грунта в откосах выемки (насыпи) V, м3, определяют по формуле:

Lп– периметр сторон насыпи (выемки)

m – коэффициент заложения откоса

h2 о.ср. – абсолютная величина средней рабочей отметки по периметру выемки (насыпи)

h2 о.ср. = ∑ hn / n

Объем грунта в угловых откосах выемки (насыпи) V, м3, определяют по формуле:

V = (m2*h3)/3

h – высота пирамиды, м.

При отсыпке насыпи учитывают остаточное разрыхление грунта. Ввиду того, что при укладке насыпи и интенсивном уплотнении его катками не удается достичь естественной плотности грунта, то для укладки насыпи объемом Vн требуется объем грунта равный V/К, где V – объем грунта естественной плотности; К – коэффициент остаточного разрыхления (для насыпного грунта принимаем К=1.04).

Расчет объемов грунта насыпи и выемки

Выемка (m=0.5)

Насыпь (m=0.67; К=1.04)

hn / n

hср, м

F,

м2

V,

м3

hn / n

hср,

м

F,

м2

V,

м3

V/К, м3

I

(0,28+0,43+0,27+0,33)/4

0,328

10000

3280

II

(0,19+0,43+0,27+0+0)/5

0,178

8794

1565,3

(0,22+0+0)/3

0,073

1206

88

84,7

III

(0,19+0+0)/3

0,063

815

51,3

(0,35+0,68+0,22+0+0)/5

0,25

9185

2296,3

2207,9

IV

(0,35+0,63+0,94+0,68)/4

0,65

10000

6500

6250

V

(0,33+0,27+0,41+0,33)/4

0,335

10000

3350

VI

(0,27+0,33+0,29+0+0)/5

0,178

9032

1607,7

(0,22+0+0)/3

0,073

968

70,7

67,9

VII

(0,29+0+0)/3

0,097

1756

170,3

(0,22+0,68+0,18+0+0)/5

0,216

8244

1780,7

1712,2

VIII

(0,68+0,94+0,35+0,18)/4

0,538

10000

5380

5173,1

IX

(0,41+0,33+0,82+0,61)/4

0,543

10000

5430

X

(0,33+0,29+0,82+0+0)/5

0,288

8875

2556

(0,47+0+0)/3

0,157

1125

176,6

169,8

XI

(0,29+0+0)/3

0,096

1178

113,1

(0,18+0,71+0,47+0+0)/5

0,272

8822

2399,6

2307,3

XII

(0,18+0,94+0,35+0,71)/4

0,545

10000

5450

5240,4

Отк.

20,2

41,9

40,3

Итого:

18143,9

Итого:

24183,8

23253,6

Общий объем насыпи и выемки находят как сумму объемов грунта отдельных фигур, лежащих в пределах планируемой площадки:

Выемка:

Объем грунта в угловых откосах:

V= (0.52*0.283)/3=0.002 м3

V= (0.52*0.613)/3=0.019 м3

Объем грунта в откосах (кроме угловых):

V= 0.5*0.5*0.342*(600+35,2+63,6) =20.195 м3

Объем грунта в откосах выемки:

V=20.195+0.002+0.019=20.216 м3

Насыпь:

Объем грунта в угловых откосах:

V= (0.672*0.633)/3=0.037 м3

V= (0.672*0.943)/3=0.124 м3

Объем грунта в откосах (кроме угловых):

V= 0.5*0.5*0.4882*(600+64,8+36,4) =41.747 м3

Объем грунта в откосах выемки:

V=41.747+0.037+0.124=41.91 м3

Рис. 2 Продольный профиль разреза фундаментов (фрагмент).

Земляное сооружение с учетом крутизны откосов для данного вида грунта и глубины заложения фундамента принимаем ямы под отдельные фундаменты (супесь – 1:67 при глубине котлована до 3-х м).

Рассчитаем объемы земляных работ при его разработке (V, м3).

Vк = (Нк /3)*( Fв+ Fн+√ (Fв+ Fн))

Нк – глубина котлована по заданию, м; Нк = 2.0 м

Fв – площадь котлована по верху, м2; Fв = 4.68*4.68=21.9 м2

Fн – площадь котлована по низу, м2; Fн = 2*2=4.0 м2

Vк= (2.0/3)*(21.9+4.0+√(21.9+4.0))*60=1239,6 м3

После возведения фундаментов оставшийся объем котлована в виде пазух заполняют грунтом, который называют обратной засыпкой (Vобр.зас. , м3). Её объем определяют по формуле:

Vобр.зас. = ( Vк – Vф)*(1-α)

Vф– объем железобетонных конструкций, фундаментов до планировочной отметки, м3

α – коэффициент остаточного разрыхления грунта после уплотнения (для супеси – 0.03)

Vф= (1.6*1.6*0.9+1.0*1.0*1.1)*60=204,24 м3

Vобр.зас. =(1239,6 – 204,24)*(1-0.03)=1004,3 м3

studfiles.net

Объём грунта, разрабатываемого вручную в приямках — КиберПедия

Объём грунта, разрабатываемого вручную в приямках равен:

, м3 , (5.28)

где — объем грунта, разрабатываемого вручную в приямках, м3;

— ширина приямка, м;

— длина приямка, м;

— глубина приямка, м;

— количество приямков, шт.

Размеры приямков принимают в соответствии с данными таблицы 3.4 Приложений.

а = Dн + s , м , (5.29)

где s — линейный размер, м, принимаемый по данным таблицы 3.4 Приложений.

Количество приямков равно:

, шт, (5.30)

где — внутренний диаметр рабочей камеры смотрового колодца, м;

— рабочая длина одной трубы, м



Объём грунта, разрабатываемый вручную

Объём грунта, разрабатываемого вручную на дне траншеи и котлованов равен:

, м3, (5.31)

где — объем ручного добора грунта по дну траншеи и котлованов, м3;

— площадь дна земляного сооружения (траншеи и котлованов), м2;

— толщина недобора грунта при механизированной разработке, м

, м2 (5.32)

Общий объем грунта, разрабатываемого вручную равен:

, м3, (5.33)

Объём грунта, разрабатываемого экскаватором

Объём грунта, разрабатываемого экскаватором равен:

,м3 (5.34)

Объём грунта, вывозимого автосамосвалами

Механизированная разработка грунта экскаватором делится на разработку грунта в отвал и разработку грунта с погрузкой в транспортные средства.

Объём грунта, вывозимого автосамосвалами, равен:

, м3, (5.35)

где — объём вывозимого грунта, м3;

— объём грунта, вытесняемого смотровыми колодцами, м3;

— объём грунта, вытесняемого трубопроводом, расположенным между колодцами, м3;

— объем песка, используемого для первичной обратной засыпки трубопровода, м3.

Объём грунта, вытесняемого железобетонными колодцами, равен:

, м3, (5.36)

где пкол — количество колодцев, шт.;

0,1 — толщина песчаной подсыпки искусственного основания, м;

δпл — толщина железобетонной плиты днища колодца, м;

— число Пифагора;

— диаметр железобетонной плиты днища колодца, м;

— глубина котлованов под колодцы, соответственно в начальном, среднем и конечном расчетных сечениях, м;

— наружный диаметр колодца, м.

Объём грунта, вытесняемого трубопроводом, равен:

, м3, (5.37)

где — наружный диаметр трубопровода, м;

— длина трубопровода, м.

Объем может быть принят от 10 до 20 % объема траншеи .

, м3 (5.38)

Объём грунта, необходимый для обратной засыпки

Объём разрабатываемого инертного грунта, размещаемого в отвале и необходимого для вторичной обратной засыпки, равен:

, м3, (5.39)

где — объём разрабатываемого инертного грунта, размещаемого в отвале и необходимого для вторичной обратной засыпки.



Размеры отвала

Схема отвала представлена на рисунке 5.6.

Объём грунта, располагаемого в отвале, равен: , м3, (5.40)

где – коэффициент первоначального разрыхления грунта.

Коэффициент первоначального разрыхления грунта принимается с учетом данных таблицы 3.3 Приложений.



Рисунок 5.6 — Поперечный разрез траншеи (котлована) и отвала



Площадь сечения отвала равна:

, м2, (5.41)

где — длина земляного отвала, м.

(5.42)

Сечением отвала является равнобедренный прямоугольный треугольник, тогда:

, м2, (5.43)

где — высота отвала, м;

— ширина отвала, м.

Исходя из уравнения (5.43), высота отвала равна:

, м (5.44)

Ширина отвала равна:

м (5.45)

Высота выгрузки экскаватора равна:

, м (5.46)

где — высота выгрузки экскаватора, м;

— высота отвала, м;

— толщина растительного слоя, м;

0,5 – геометрический запас по высоте, м.

Радиус выгрузки экскаватора равен:

, м, (5.47)

где — радиус выгрузки экскаватора, м;

— ширина котлована по дну, м;

— глубина самого большого котлована, м;

— коэффициент заложения откоса грунта самого большого котлована;

— минимальное расстояние от отвала до бровки котлована, м.

По рассчитанным параметрам:

— максимальная глубина земляного сооружения ;

— высота выгрузки экскаватора ;

— радиус выгрузки экскаватора

для производства земляных работ по таблицам 4.3 или 4.4 Приложений принимается колесный (гусеничный) одноковшовый экскаватор «обратная лопата».



cyberpedia.su
