С чего начать строительство загородного дома?
Когда проведен предпроектный анализ можно приступать к этапу проектирования.Можно купить готовый типовой проект и адаптировать его под участок или заказать индивидуальный, полностью под ваши пожелания. В чем различия между индивидуальным и типовым рассказали в нашей статье.
Проект дома состоит из нескольких частей — разделов.
Архитектура: придумывается функциональная планировка, красивый внешний облик дома, располагается дом на участке рациональным способом.
Интерьер: создается гармоничное внутреннее пространство.
Благоустройство: планируется рельеф, продумывается зонирование и доступ к объектам на участке, посадки растений, забор.
Конструкции: рассчитываются нагрузки и выбираются рациональные и надежные решения.
Инженерные сети: водопровод, канализация, отопление, вентиляция, электроснабжение и другие.
Для начала строительства должны быть готовы как минимум разделы Архитектура и Конструкции, а также должны быть запроектированы вводы и выводы инженерных сетей.
Проект интерьера и проект благоустройства можно сделать позже, когда будет стоять коробка.
Теоретически проект инженерных сетей нужно делать одновременно с проектом дома (архитектура, конструкции и эскизный проект интерьера), до начала строительства дома. В этом случае все разделы проекта будут состыкованы между собой наилучшим образом, и создаются предпосылки для быстрого и непрерывного возведения дома.
Однако если по финансам невозможно в один сезон довести дом до полностью готового состояния, то с проектом инженерных сетей можно не торопиться. Во-первых, сейчас технологии стремительно развиваются и устаревшие модели, предусмотренные в проекте 3-5 летней давности, могут уже снять с производства к моменту, когда начнется монтаж инженерных сетей. Во-вторых, потребности и денежные возможности могут за несколько лет измениться, например, рассчитывали, что будет Х денег на инженерные сети, а через 5 лет оказалось Х-1000 условных единиц. Тогда придется выбирать инженерное оборудование классом ниже.
С проектом на руках можно запрашивать коммерческое предложение по строительству дому, договариваться со строителями, обсуждать детальную смету, закупать материалы. Наша статье о том, когда это лучше делать.
www.superdoms.ru
С чего начать строительство дома на своем участке поэтапно
Строительство собственного дома включает в себя многие этапы и ключ к тому, чтобы ваше жилище служило вам и вашим внукам не только качество строительства, но и правильность юридического оформления.
Покупка участка
Если разбить строительство на этапы и правильно подойти к тому, с чего оно начинается, то первый — выбор и приобретение участка, на котором будет возводиться строение. При покупке следует основываться на юридической чистоте документов, которые устанавливают право собственности продавца. Не лишне изначально также разобраться, подпадают ли помещения вашего нового дома под понятие жилых помещений – это определяется соответствием требованиям ЖК РФ.
Задаваясь вопросом «С чего начать?», чтобы правильно заключить сделку необходимо проверить назначение земельного участка, под что была изначально выделена земля – под индивидуальное жилое строительство (ИЖС), дачное некоммерческое партнёрство, садоводство и так далее.
Если вы покупаете земельный участок вам необходимо знать:
- Историю участка. Чтобы не допустить ошибки начать следует с выяснения, кто в настоящее время является прямым собственником земли. Имеются ли обременения на земельном участке (прописка, арест, запрет на отчуждение), для чего получить выписки из Единого Реестра Юридических Лиц, в которой изложены сведения о собственнике.
- Имеются или нет задолженности по участку. Если он выделен под ИЖС долги проверяются в обслуживающей компании, если участок имеет статус дачного некоммерческого партнёрства — в садовом товариществе. При этом также необходимо узнать, как правильно с точки зрения закона, вы сможете стать членом этого товарищества, иначе придется заключать индивидуальные договора на электро- и водоснабжение с обслуживающими компаниями.
- Не предполагается ли выкуп земли под госнужды (например, строительство дороги). Для этого обращаются в отдел архитектуры районной администрации
- Не имеются ли судебные тяжбы по участку – проверяется обращением в суд по месту расположения участка и суд по месту прописки собственника.
- Состоит или нет ваш будущий земельный участок для строительства загородного индивидуального дома на кадастровом учёте и нет ли сервитутов, могущих затруднить пользование. Для этого обращаются в кадастровую палату. Если кадастр был сделан без межевания, придётся обращаться в геодезическую компанию для его изготовления, в результате чего вы узнаете, имеется ли наложение границ.
Необходимо изучить геофизические характеристики на своем участке и сделать вывод, подойдет ли он для строительства каркасного или кирпичного нового дома, какой фундамент возможен на таких грунтах.
Сбор информации, её изучение может занять дни.
Как начать строить дом
Проект

Подготавливая документы, чтобы получить разрешение на строительство, необходимо учитывать, что помещения вашего здания – это жилые помещения, поэтому ЖК РФ обязывает, чтобы они соответствовали всем требованиям пожарной безопасности, экологических, санитарно-гигиенических норм, а готовящиеся поправки в ЖК РФ запретят использовать жилые помещения для посуточной сдачи в наем, так что вы не сможете использовать их, скажем, как хостел. Современный проект – это документы для ИЖС, соответствующие Градостроительному Кодексу, нормам СНиП, правовым понятиям ЖК РФ и смета строительства.
- Правильно выбор проекта нового загородного жилья лучше начинать с изучения информации огеофизических характеристик грунта на участке – именно они определяют, какой фундамент можно будет закладывать. На рынке можно выбирать из тысяч различных проектов свой проект нового каркасного (щитового) дома, который подрядчик может построить под ключ за дни весенне-летне-осеннего сезона, или строения из бруса, или каменного.
- Проект должен быть заверен живой синей печатью, подписью ответственного лица, эта подпись должна присутствовать также на 2-х последующих листах, в которых содержится информация об общих данных по проекту и ведомость чертежей.
- Также в документы должна быть включена заверенная синей печатью лицензия на право разработчика осуществлять проектную деятельность с указанием территории, на которой она действительна и с указанием работ, по которым может осуществлять проектирование организация.
Правильно подготовленные документы нового проекта загородного индивидуального дома состоят из 36-ти альбомных листов, которые разнесены по разделам:
- конструктивный;
- архитектурный;
- раздел посвященный расположению инженерных коммуникаций.
Обязательно наличие графического изображения здания. Необходимо обратить внимание, имеется ли смета, чего не хватает в пакете документации, потому что в последующем могут возникнуть расходы, о которых вы не предполагали. Например, фундамент. В типовых проектах он рассчитан для строительства здания на типовом грунте, и если ваше здание будет расположено на мягких грунтах, с большим содержанием торфа – дом просто «поплывет».
- Сроки выполнения архитектором нового индивидуального проекта загородного жилища могут доходить до нескольких месяцев, а срок, за который вы получите готовый проект каркасного дома – считанные дни.
- Покупатель проекта, как правило, не является специалистом в области строительства и землепользования. Поэтому последите, чтобы в Договор с проектной организацией был включен пункт о её ответственности в случае, если вам будет отказано в разрешении на строительство из-за несовершенства проекта. Ст.51 ГК РФ содержит множество пунктов и подпунктов. Если не будут соблюдены требования даже одного – разрешение на ИЖС вы можете не получить.
Не лишним будет отыскать тех, кто пользовался услугами данной проектной организации и поинтересоваться, исполняет ли она свои обязательство в срок и соответствует ли её продукт понятию «под ключ».
Проекты небольших частных домов
Проблемные места в проектах
- Проблемная зона планировки – внутренний холл каркасного (щитового) дома. Его часто проектировщики делают тёмным.
- Вторая проблемная зона – санузел и ванная комната каркасного (щитового) здания. В этих помещениях избыточная влажность, поэтому желательно размещать их так, чтобы как меньшее число стен выходило наружу, иначе в зимние дни в помещениях будет холодно.
- Обращайте внимание, сгруппированы ли санузлы и кухня в одном месте. Если они разнесены по дому — возникнут трудности с монтированием инженерных коммуникаций. Их нужно не только провести, но и обслуживать в дальнейшем.
Обращайте внимание на то, что при равной площади строительство может стоить по-разному, это зависит от наличия украшений нового каркасного (щитового) дома на фасаде, различных архитектурных деталей и так далее. Речь не идет о том, чтобы возводить унылую коробку. Просто поинтересуйтесь у проектировщика ИЖС, в организации, где составлялась смета, где и за какие деньги можно приобрести тот или иной элемент.
Красивая, вычурная форма кровли каркасного (щитового) строения также скрывает в себе ряд опасностей. Если дом имеет неправильную конфигурацию. Чем меньше мест стыков кровельных материалов – тем лучше.
- Если вы заказываете проект и дом «под ключ» пристально изучите, какой фундамент предлагают проектировщики. Одним из самых дешёвых будет столбчатый фундамент. Если у вас небольшой одноэтажный дом, твердый грунт – это действительно одно из самых практичных решений. Но если строение будет располагаться на неоднородных грунтах, на склонах – такой фундамент быстро поплывет.
- Для неоднородных грунтов едва ли не лучший выбор – плитный фундамент, он устойчив даже на подвижных грунтах. Минус – стоимость, в среднем 5 500 руб/м³. Правда одновременно такой фундамент привносит экономию в строительство в целом – он может служить полом первого этажа.
Вариация такого фундамента – энергосберегающий шведский фундамент. Его стоимость может доходить до 7000 руб/м³, но высокая стоимость обеспечит существенную экономию в будущем, поскольку позволит снизить расходы на отопление.
Разрешение на строительство
Разрешение на индивидуальное строительство (ИЖС) — документ, удостоверяющий право застройщика на строительство нового каркасного (щитового) или каменного дома и подтверждающий, что проектная документация полностью соответствует плану участка и межевания c прилегающими территориями.
Разрешение выдается на основании представляемых документов:
- Паспорт гражданина РФ владельца участка;
- план участка;
- проектная документация;
- заключение экспертов, если строительство будет вестись на участке, который подлежит экспертизе;
- если в ЕГРП имеются сведения об объекте – кадастровый паспорт, если нет – документы, которые подтверждают местонахождение участка в границах ИЖС;
- документы, подтверждающие право владения участком;
- квитанция уплаты госпошлины;
- лицензия организации, которая осуществляла проектирование, на право ведения такой деятельности.
Разрешение не потребуется, если ваш участок относится к земельным владениям, предназначенным для садоводства или ведения дачного хозяйства, его помещения, согласно ЖК РФ не могут быть отнесены к жилым помещениям. Тщательно продумайте, для чего вам нужно то или иное помещение. Если вы планируете заняться в помещениях своего дома какой-либо деятельностью, обратите внимание на положения ЖК РФ, статьи 1,7 которая запрещает использование жилых помещений для производственной деятельности.
Разрешение обязаны выдать в срок не более 10 дней после того, как вы подадите заявление и документы.
Правила размещения построек ИЖС
Определённые правила существуют не только для ИЖС, но и относительно различных построек на участке. Закон в виде Градостроительного регламента и Строительных Норм и Правил устанавливает следующее:
- Нормы отступа от границ участка;
- норму отступа от каркасного или каменного дома;
- не менее 5-ти метров от границ, определяющих территорию проездов и улиц;
- минимальное расстояние от жилого строения до птичника, строения для мелкого скота – 12 м, до бани- 8 м, до компостной ямы – 8 м.
Строгие нормы установлены также для расстояний между вашими нежилыми постройками и постройками соседей.
Подводим электричество
В этапы строительства включается подведение электроэнергии. Она необходима для ведения работ. Производится на основании личного заявления, которое подаётся в местную электрифицирующую организацию, которая потребует:
- Документы, подтверждающие право собственности;
- план участка с указанием места расположения нового дома и всех коммуникаций.
Организация, которая будет выдавать разрешение и проводить подключение, вправе затребовать и иные документы. Их изучение займёт примерно месяц, по истечению которого владелец получает технические условия для подключения электролинии, на основании которых после согласования, разрабатывается проект электрификации участка, по которому будут проводиться монтажные работы.
Точность документации – ключ к тому, чтобы быстро получить разрешение. Подготовка документов, выписок и так далее не только заберёт время и нервы, но и определённые средства, поэтому часто выгоднее поручить получить разрешение под ключ профессионалам, отслеживающим изменения в правовом поле РФ, поскольку любая ошибка приведёт к необходимости начинать весь процесс с начала. Не забудьте – перед работами должна быть составлена смета.
Скважина под воду своими руками

Важные этапы строительства – обеспечение водой на участке. Лучше всего обустроить собственную скважину. Нормативные акты требуют, чтобы она располагалась не ближе чем 8 м от жилого строения и хозяйственных построек. Услугу бурения скважин предлагает множество компаний. Но эти этапы можно выполнить своими руками.
Где выбрать место бурения – подскажет карта грунтовых вод, имеющаяся в местном исполкоме. Следует также учитывать, что вода из слоя, расположенного на глубинах 3 и менее метров для питья непригодная. Такие мелкие скважины можно бурить, применяя специальный бур, который вращают руками.
- Более глубокие скважины, до 10-ти метров, пробивают при помощи трубы и насоса, для чего в выкопанную яму (1,5 м глубина) строго вертикально опускают трубу (120 мм ), внутрь помещают шланг насоса, подающего воду. Под действием воды земля размывается и трубу, вращая, постепенно углубляют, наращивая по мере необходимости другими трубами.
- Скважины глубиной до 40-ка метров пробивают ударно-канатным методом. Если решите заказать у профессионалов – обратите внимание, как составлена смета.
- Скважина своими руками – существенный способ сократить расходы.
Работы лучше проводить в дни летнего сезона. Это связано не только с состоянием грунта. Весной, в дни таяния снегов, уровень грунтовых вод кратковременное повышается и скважина, пробитая в это время, в летние дни может оказаться нерабочей.

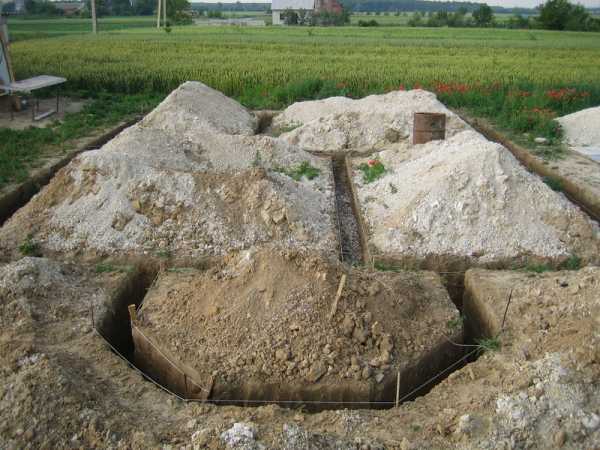

Земляные работы и фундамент
Этапы земляных работ на участке регулируются соответствующими положениями СНиП, которые изложены в общем, а также 6,7,10 разделах. Для проведения таких работ, чтобы избежать неприятностей с контролирующими органами, лучше заказать их проведение в профильной компании.
- Строго регламентируются и работы по закладке нового фундамента. Одной проектной документации дома не достаточно, поскольку соответствующие пункты СНиП определяют, как должен протекать процесс самого строительства и реализовывать смету — это также может значительно сократить расходы и срок строительства.
- В целом, нормативные требования распространяются на всё работы, от проектных до работ по декоративному обустройству участка, поскольку практически каждое действие про обустройству вашего личного владения, жестко регламентируется соответствующими право-нормативными актами.
Решая, прибегать ли к услугам профессионалов, вспомните — для того, чтобы остановить строительство каркасного (щитового) дома и коттеджа и получить постановление на снос уже готового строения, если оно возводилось с нарушениями, надзирающим госорганизациям достаточно подать иск в суд и уплатить госпошлину.
С чего начать строить дом
homeframe.ru
С чего начать строить дом !
Категория: Как построить дом.
Строим дом. С чего начать ?

Вопрос отнюдь не праздный, вводит и бывалого строителя в ступор, не говоря уже про людей, не сталкивающихся со строительством.
Итак, вы приобрели земельный участок, скажем, 10 соток.

Как выбирать и покупать участок, поговорим в следующих статьях.
Отлично, за вас можно только порадоваться. Приобрели вы его не просто так, а потому, что хотели на нем что-то построить.
Это может быть капитальный дом со всеми удобствами и кучей дополнительных плюшек.

Или дом для летнего проживания.

Неважно что, главное — вы решили построить ДОМ на своей земле.

Разберем необходимые шаги для начала строительства.
Шаг 1. План застройки участка
С чего начать?

Многие начинающие строители бегут за кирпичами.

Собственно, на этом стройка, как правило, и заканчивается.

А начинать надо с обычного тетрадного листа в клеточку. Зачем? Вы, скорее всего, думаете, для того чтобы нарисовать ваш дом изнутри? Не угадали!

Рисуем свой участок
Он может быть квадратным, прямоугольным или многоугольным. Рисуем, стараемся ориентироваться по клеточкам. Если ваш участок, например, 30 х 30 метров, то и делаем 30 на 30 клеточек.
Нарисовали? Молодцы!
Теперь думаем о будущем доме. Не о том, как там будем чай пить, а о том, какой ширины он будет. Ну, например, 10 х 10 метров. Обводим квадрат 10 на 10 клеток.
Если участок квадратный, получится отлично. А если вытянутый? Не так чтобы очень. Может, стоит и габариты дома немного под участок подобрать?
Вот вы и начинаете планировать!
Добавляем на участок то, что вы хотели бы увидеть на нем, например, баню, гараж, беседку, бассейн, забор, возможно теплицы, погреб, теннисный корт и т. д. Что-то уже и совсем немного места на остается, да и гараж налез на баню, а баня впритык с окном в детскую.
Вот тут начинается самое интересное. Оказывается, баня 6 х 6 м на участок-то и не влезет. Или дом всё-таки надо в угол участка ставить. А там — забор соседа 5 м высотой и солнца ваша гостиная не увидит никогда!

Что же делать? Не отчаиваться! Все можно решить, особенно если не побежали сразу за кирпичом и не начали строить дом посередине участка. Берем ту же тетрадку, из которой вырывали листок в клетку. Выдергиваем еще один листок и… берем ножницы!
Вырезаем квадрат 10 х 10 м, пишем на нем: «ДОМ». Рядом квадратики поменьше: баня, беседка и т. п. (все в примерных габаритах сооружений). Параллельно вырезаем такой элемент, как заезд на участок с забором (обязательно покажите, в какую сторону будет открываться забор и учтите эти габариты).

Теперь начинаем собирать элементы своей мозаики на участке. И видим такую картину — то это не лезет, то другое. И тут нет общего рецепта. Каждый делает так, чтобы ему было комфортно. Но тем не менее могу посоветовать открыть Яндекс и набрать в поиске: «советы по планировке на участке»,

предварительно продумав планировку элементов под себя. Заодно просмотрите рекомендуемые размеры беседки, дома, гаража и бани. Посмотрели, прикинули… получилось более или менее то что нужно.
Теперь добавляем элементы на наш полигон: у нас еще есть 2 колодца — для воды (либо скважина) и системы канализации (септик).

Они не должны между собой пересекаться никаким образом: один от другого поставить в 30 метрах или с разных сторон дома. Желательно сходить к соседям и посмотреть, с какой стороны у них стоят септики. Свой септик вы можете убрать от колодца, но колодец может наткнутся на септик соседа.

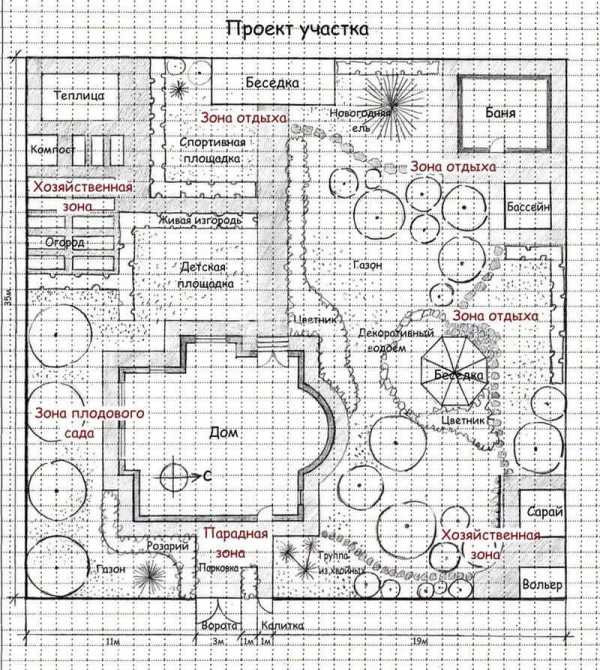

Вот и получился у вас план застройки участка. Теперь можете приклеить строения на свои места, нарисовать дорожки и «посадить» деревья.

Шаг 2. Заезд на участок

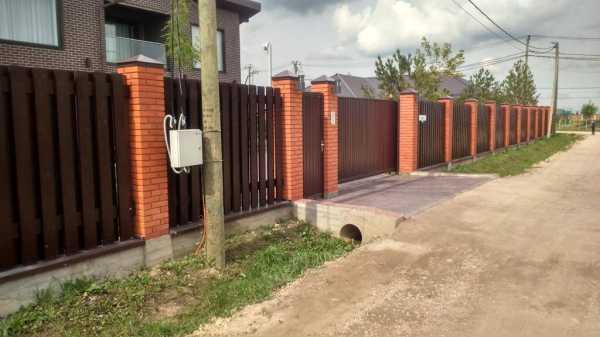

Как правило, чтобы заехать на участок, необходимо переехать дренажную канаву.

Такие канавы нужны для отвода воды (не дать участку утонуть!) и понижения уровня грунтовых вод для нормального ведения приусадебного хозяйства.
Нечего сложного в преодолении подобного препятствия нет. Нам понадобится:

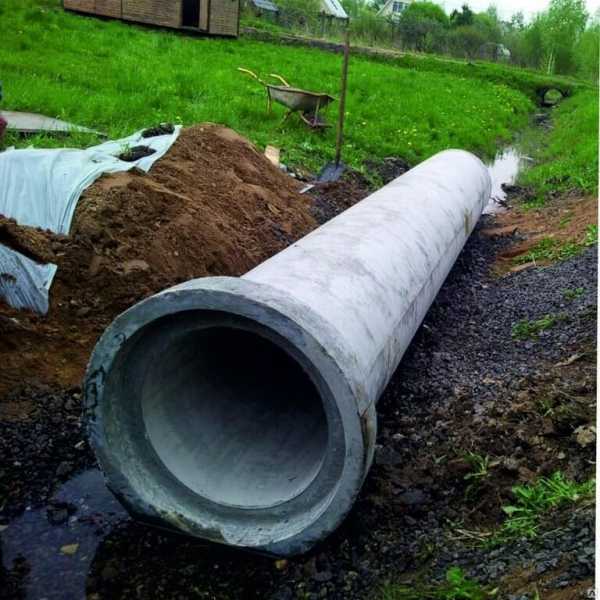

1. Труба, чтобы вода в траншее не скапливалась на вашем участке, а текла мимо в основной сборник.
Металлическая выдерживает движение техники, но коррозирует и со временем может проржаветь насквозь (тогда придётся менять). Металлическую трубу редко применяют еще и потому, что она коррозирует и начинает распространять ржавчину в воду: эстетически не очень смотрится, да и цена подобной трубы немаленькая.

Бетонная отлично себя ведет: выдерживает любую технику, практически вечная. До монтажа оголовок на трубе обычно срезается — так монтировать её проще.

Пластиковая труба легкая и долговечная, лет на 50 точно хватит, смонтировать можно и в одиночку, но над трубой надо залить бетонную площадку.

2. Щебень или песок в зависимости от нагрузок.
Как правило, применяют гранитный щебень 20–40 фракции.

В принципе, для устройства простейшего переезда этих материалов хватит.
Но если делать «по уму», то еще понадобится:
3. Бетон и арматура.

Как выполнить сам переезд
Заказываем трубу и привозим на участок. Лучше бетонную (хотя она и сложнее в монтаже, но живет очень долго). У всех труб должна быть одна объединяющая черта — труба должна иметь диаметр внутреннего сечения от 500 мм. Это нужно для того, чтобы вода текла по ней, а не заплывала слишком быстро.
Заказываем трактор со стропой на день, чтобы можно было трубу подцепить (т. е. смонтировать на место). Тут есть нюанс: далеко не каждый трактор сможет поднять бетонную трубу. Возможно, придётся пользоваться услугами манипулятора. Пластиковую трубу можно смонтировать и руками (она легкая).

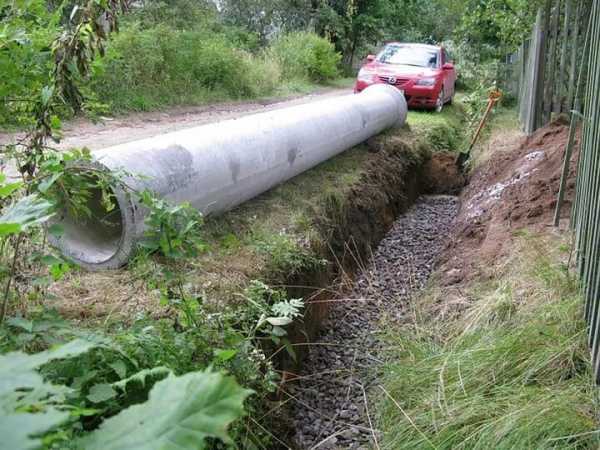

Трактор обкапывает место, где будет, делается заезд, снимает растительный слой и отсыпает щебнем.

По щебню надо пройтись трамбовкой, ну или трактор может пару-тройку раз ковшом прижать.
Теперь кладем трубу, и сверху опять сыпем щебень. Вот тут точно надо пройтись трамбовкой и раз 5–6, причем трамбовать каждые 5 см засыпаемого щебня. Так будет надежнее и не даст часто ездящей грузовой технике развести засыпанный щебень.
Кроме того, если не делать сверху бетонирование, то привезти так называемый отсев щебня и засыпать его сверху на щебень (слой 5 см толщиной с уплотнением). Так вы лучше расклините щебень, и основание получится надежным.

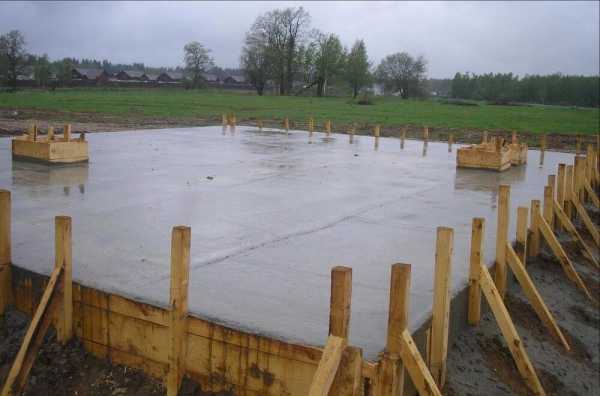

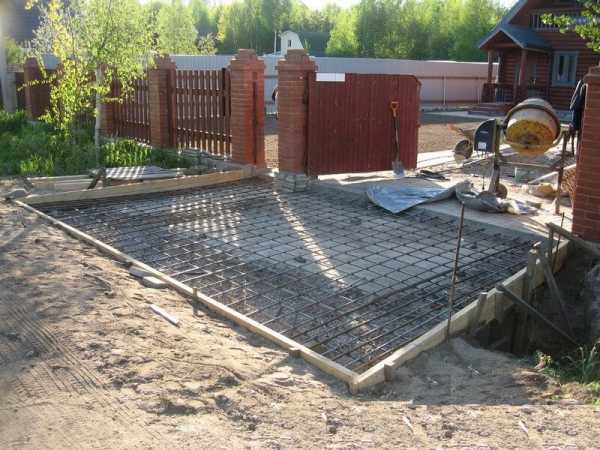

В идеале бетонируем проезд (минимум 15 см бетона с армированием сеткой). Для подобного заезда можно применить арматуру 8 мм А3 (рифлёную) с шагом 200 х 200 в один слой либо использовать кладочную сетку (готовую) с шагом 100 х 100 и толщиной стержня 5 мм в 2 слоя.

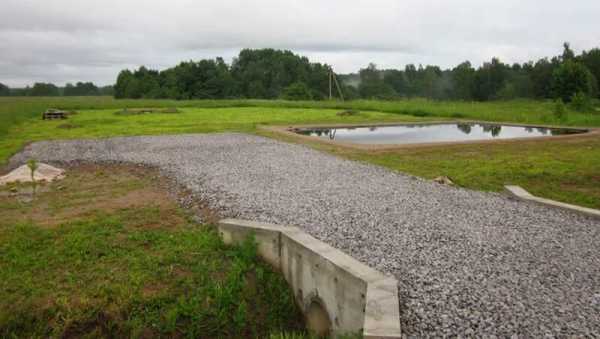

Вполне возможно для армирования площадки использовать композитную арматуру. Отдельно стоит забетонировать оголовки перед трубой.

Так из вашего проезда перестает выпадать щебень и уменьшается заиливание внутри трубы. К сожалению, обычно заказчикам бетонирование проезда кажется дорогим мероприятием, и они экономят. А зря, через полгода все равно придется это сделать, и тогда получается надежный заезд на участок. В среднем цена подобного въезда обходится около 100 тыс. р. с материалами и техникой.

Шаг 3. Геология
После того как на ваш участок сделан въезд, надо двигаться дальше. И опять многие побегут за кирпичами… И будут опять не правы.

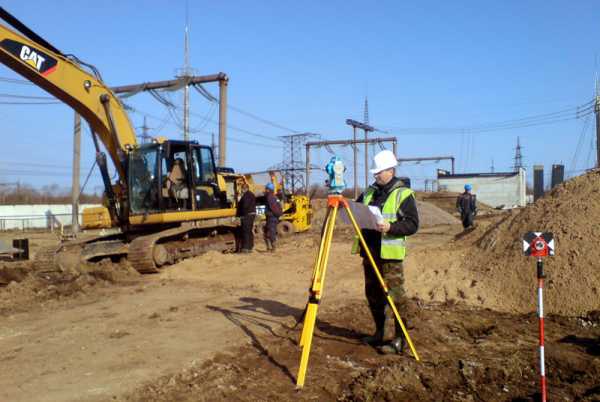

Перед тем как ставить дом, надо сделать геологические исследования. Вам это ни о чем не говорит? Не беда.

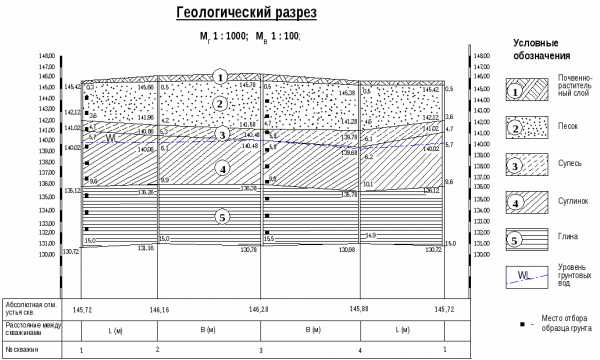

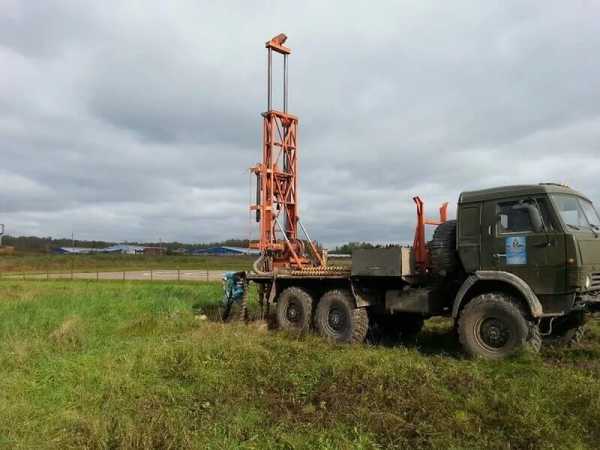

Теория процесса такова: приезжает машина, бурит землю керном на 15–20 метров вглубь и выясняет, на какую именно землю вы собираетесь ставить свой дом, баню, гараж.

Пробы грунта берут на разных глубинах под будущим домом. Определяют, какой грунт и какую нагрузку он может на себе нести. На самом деле без геологии ни один настоящий строитель дом строить не будет! А всё потому, что понимает, — если вдруг земля не выдержит нагрузки, то дом просто накренится и развалится.
Контор, занимающихся геологическими испытаниями, вагон и маленькая тележка, найти в Интернете можно очень легко. Просите их сделать 3–4 скважины по 15–20 метров. Пару штук на метре от дома и еще парочку там, где будут ставиться наиболее тяжелые конструкции (например, баня и гараж). Из их отчета будет понятно, на какой земле вы ставите свой дом.

Грунтовые воды
На каком уровне под домом проходят грунтовые воды, лучше всего определять весной или осенью (тоже делать геологию). Уровень грунтовых вод поднимается именно в этот период и можно будет понять, каков максимальный уровень грунтовых вод на вашем участке.

Уровень грунтовых вод нужен для того чтобы понять, какой фундамент можно сделать, нужен ли дренаж на объекте, какая гидроизоляция потребуется, возможно ли будет без больших затрат сделать погреб или капитальный подвал. Примерно тут прикинуть не получится, надо знать точно и именно для вашего объекта.

Кроме того, уровень грунтовых вод напрямую влияет на то, какую систему канализации необходимо ставить на объекте: при высоком уровне невозможно ставить большую часть предлагаемых на сегодняшний день на рынке септиков.

Высокий уровень грунтовых вод напрямую влияет и на систему водоснабжения участка: не дает сделать нормальный колодец (в нем будет всегда мутная вода).
Для защиты фундаментов на участке с высоким уровнем грунтовых вод строится дренаж. Но при условии высокого уровня грунтовых вод дренажную воду приходится куда-то сливать с применением насосов.

Линза

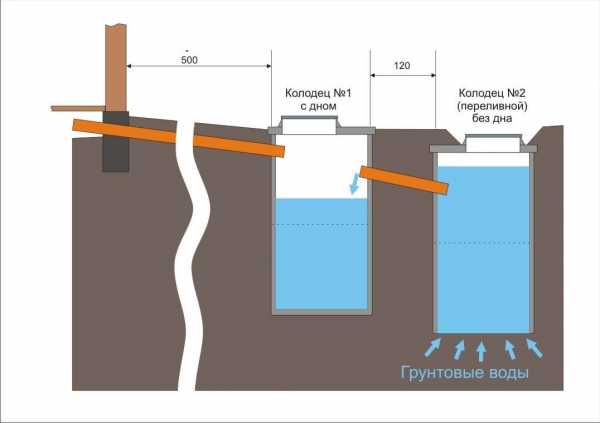

Еще бывает такая вещь под домом, как линза. Это, грубо говоря, прослойка грунта в определенном месте, которая практически не держит нагрузку. Если поставить дом на линзу, то можно потерять все деньги разом. А выявить линзу без геологии невозможно.

Итак, геологический отчет получили.
Понятно, что он вам мало что говорит.
Шаг 4. Проектирование
Многие этот шаг и даже пробуют доказать его ненужность. Послушайте строителя-профессионала — ну не строят без проекта!

Ни один нормальный строитель в трезвом уме и здравой памяти не будет строить дом на глаз.

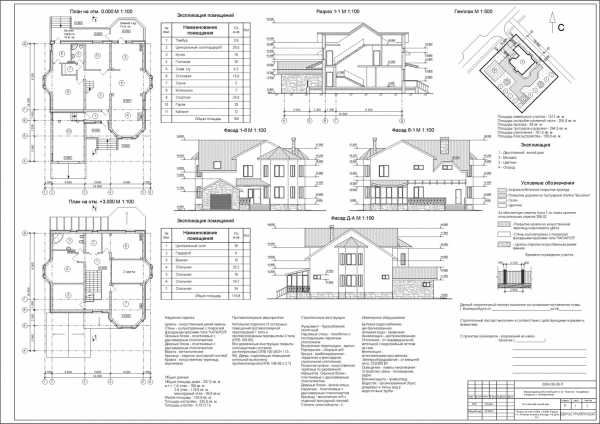

Заказываем проект

Когда первый раз подходишь к этой проблеме, сразу становишься в ступор. Что делать? Проект — это ведь так сложно, его делает специальный человек, вроде так называемый проектировщик.

Открываем Интернет и — вуаля — находим там объявления, мол, продадим готовый проект для вас за 15 тыс. р. без проволочек, платите и получаете «классный проект».

У обычного человека происходит глотательный рефлекс. Но мы-то с вами понимаем, что все стоит тех денег, которые ты платишь/
На самом деле подобные объявления — это обман потребителя. Проекты без знания и понимания места просто картинки. Подумайте: как можно спроектировать дом, не зная индивидуальных условий? Все равно что одежду покупать, не смотря на размер.
У вас под домом определенные грунты (и далеко не те, которые они принимали при расчете), своя ветровая и снеговая нагрузка, свои тепловые условия.
Продаваемый «классный проект» действительно стоит своих 15 тыс. р., но на деле вся эта красивая конструкция развалится, скорее всего, в 1-й год.

И тут не отчаиваемся! Трудности созданы, чтобы их преодолевать. Ну а раз уже куплен участок, то надо все-таки строить нормальный дом. Для начала откроем «секрет»: проект создается не проектировщиком, а группой проектировщиков!

Причем вещи, которыми они занимаются, настолько специфичны, что они работают в разных направлениях. Именно такие узкие специалисты создают проект «простого дома».
Нужен архитектор — человек, который нарисует планировку и примет основные узлы здания.
Нужен конструктор — человек, который просчитает нагрузки дома и просчитает, устоит ли дом на этом грунте.

Нужен теплоэнергетик — человек, который продумает, какой пирог стены принять, и просчитает дом на сопротивление теплопроводности (если неправильно посчитать, можно на отоплении разориться).

Вот и все в общем-то. Как правило, для домов до 3 этажей этих специалистов хватает. Канализацию, водопровод, электроснабжение, вентиляцию можно собрать самостоятельно без проекта (там ничего сложного нет в обычных домах).
Тут многие скажут, что, мол, нанять такую прорву народа — это очень дорого. Спорить с любителями и обывателями бесполезно. Только строители-профессионалы понимают, что сборка дома на глаз чревата катастрофическими последствиями и лучше бы спец посчитал, чем потом потерять всё.
Подчинимся желанию толпы и даем решение, как и что сделать, чтобы уменьшить затраты и при этом не сильно потерять в качестве.
Итак, теплоэнергетика можно не нанимать, а взять из Интернета варианты пирогов стены (готовые уже) и тут же найти теплотехнический калькулятор для расчета на теплопотери в вашем регионе (для каждого региона свои показатели теплопроводности).

Ну да, придется посидеть и подумать, посчитать и почитать. Но самостоятельно разобраться можно, в этом ничего сверхсложного нет.
Теперь насчет архитектора. В принципе хороший конструктор примет необходимые узлы и прорисует их сам. Ваша задача сводится к тому, чтобы в Интернете найти готовую планировку дома: какой внутри должен быть дом (размеры комнаты и их расположение).

Тут бы еще и конструктора отменить и написать: «открой сайт, и все само собой пойдет». Но нет! Потребитель скажет: ну можно же и самому.
Нет, самому нельзя! В расчетах профессионального конструктора хрен разберется и строитель, получивший теоретические знания в институте, а уж обывателю копья ломать бесполезно. Поэтому плюньте и остановитесь на том, что найдите планировку, которая подходит по внешним габаритам вашего дома, посчитайте пирог стены на теплопотери и точку росы.
Ну и не забудьте определиться, из какого материала будете строить дом: кирпич, газоблок или дерево.

Дальше ищите на просторах Интернета конструктора и передайте ему всю собранную вами исходную информацию.
Найти конструктора несложно. Многие из них сами ищут заказчиков. Другой вопрос — как найти толкового? Лучше всего обратиться в фирму, проектирующую подобные строения. Средняя стоимость проекта обычного дома варьируется от 40 до 100 тыс. р. — все зависит от сложности: бывают и эксклюзивы с бассейном в 5-этажном доме за 1,5 млн р. Но это кому что надо.

Как только получаем готовый проект, переходим к следующему шагу.
Шаг 5. Планирование работ и оценка возможностей
Думаете, пора бежать за кирпичами? Ан нет, подождите! Остается последний штрих, а именно — планирование работ.
Во-первых, посчитайте стоимость необходимых материалов.

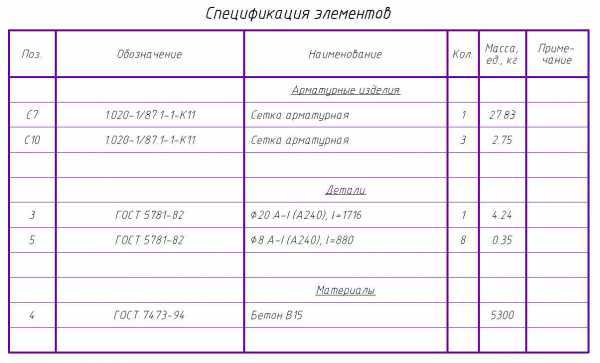

Список материалов выдается проектировщиком на листе спецификации. Если конструктор правильный, он сам посчитает, сколько материалов надо на дом.

Тогда сядьте и подумайте, а хватит у вас денег на эти материалы? И если нет, то и не беритесь за этот проект.
Лучше подкопите и соберите денег на весь дом, а построите в следующем году. Хотя, как вариант, можно сначала фундамент, а дом поставить в следующем году.

А вот, например, без крыши и защиты от влаги пеноблок может просто развалиться за несколько сезонов, кирпич тоже не очень любит влагу. Поэтому можно еще делать так: строим все стены и крышу. Закрываем несущие стены наружной отделкой. Вставляем окна-двери и оставляем коробку до появления денег. Но это надо спланировать заранее.

Вы прикинули, денег хватает! Отлично!
Определитесь, кто будет строить — вы сами или наемная бригада? На листке расписываете по пунктам, как будет строиться дом:
- Фундамент
- Стены
- Перекрытия
- Стены второго этажа и т. д.
Проставьте примерные временные промежутки: на фундамент — 10 дней, на стены — 14 дней и т. д. Вы сами не очень в этом разбираетесь, потрудитесь найти информацию в Интернете. Если нанимаете бригаду, попросите их предоставить вам хотя бы приблизительный график работ.
Зачем это надо? Заказывать материалы в срок. Это называется организация строительства, чтобы ваш газоблок или деревянный брус не валялся 4 месяца под дождем, пока вы его начнете монтировать, а приехал за неделю до необходимой даты.

Это сохранит ваш материал в целости, а значит, и ваши деньги в сохранности.
Обратите внимание! Предварительно узнайте стоимость логистики до вашего участка: подвоз материалов может занять от до 50 % стоимости дома.

Шаг 6. Едем за кирпичами, бетоном, арматурой и т. п.

Все по составленному ранее плану. Вот теперь приступаем к возведению вашего будущего дома!

Другие статьи по строительству домов
Послесловие
Дорогой друг, ты только что ознакомился с моей статьей.
Я надеюсь, что моя статья была полезна для тебя, и ты нашел все необходимые тебе ответы.
Цикл статьей будет продолжаться до логического завершения, описывая этапы строительства от планирования участка до сдачи дома в эксплуатацию.
Если всё-таки статья не ответила на какой-то твой вопрос или ты нашел какие-то нечеткости, либо какая-то тема недостаточно раскрыта, задай мне свой вопрос в сообщения ниже.
sktdspb.ru
С чего начинается строительство дома?

Всем доброго времени суток! С чего начинается строительство дома? — эта тема интересует подавляющее большинство мужчин… У каждого из нас в душе есть мечта построить свой дом. Заиметь свои собственные четыре стены, свою обитель, свое гнездо. И если вы читаете эту статью, значит, вы подошли к этому вопросу как нельзя ближе и, наверняка у вас за плечами долгий и трудный путь, пройденный от тяжелого зарабатывания до не менее легкого накопления денежных знаков.
Дом Вашей мечты… Какой он? Шикарный? Дорогой? С пятнадцатью комнатами? Или с двумя? Одноэтажный? Двухэтажный? Большой и просторный или маленький и уютный? – это совсем неважно… Важно, что он ваш! Какой бы он ни был – он Ваш! И строить вы его будите со всей душой.… С любовью. И хоть вы еще и находитесь в начале этого длинного и переполненного трудностями пути, но я все равно хочу Вас поздравить! Поздравить с тем, что вы встали на этот путь.Большинство людей не имеют средств, для обращения за помощью к профессионалам строительного дела. Но пусть это Вас не пугает. При наличии определенных знаний в процентах девяноста вы всё сможете сами. Набор этих знаний я буду собирать, и систематизировать для Вас на страницах своего сайта. По крупицам, шаг за шагом приближаясь к заветной цели. И неважно, в какой вы стране проживаете. Юридические тонкости в каждой стране свои. И их не возможно все рассмотреть и объять необъятное. Я же буду задавать Вам вектор движения, направляя в нужную сторону.
Так с чего же начинается строительство дома?
Ответ: с четкого плана действий. Перед тем как начать строительство дома нужно позаботиться о том, где его строить? На каком участке? Перед вами сразу возникает вопрос: купить пустой участок или со строениями… иногда люди могут купить участки с обветшалыми строениями, чтобы потом или их снести и на их земле построить дом с нуля, или чтобы их реконструировать. Скажу Вам так: путь реконструкции намного сложнее и проблемнее, нежели строить дом с самого основания. Я бы рассматривал вариант покупки пустого участка. Ну, или хотя бы со строениями, но под снос. Путь реконструкции имеет огромное количество подводных камней преткновения. Впрочем, процесс реконструкции, для тех, кого жизнь заставила пойти по этому нелегкому пути, я обязательно буду обсуждать в другом разделе.
Предположим, что вы вняли моему совету. И вот, вы полны решимости приобрести свой собственный кусочек планеты Земля. Открываете газеты или сайты с объявлениями о продаже земельных участков… и просто тонете. Тонете в несметном и разнообразном предложении продавцов. И каждый из них убеждает Вас, что его участок это как раз то, что Вам надо. Что делать? Как предусмотреть все и не ошибиться? На что нужно обратить внимание, чтобы уберечь себя от дальнейших проблем, порой нерешаемых?
Итак…
Первый вопрос, который Вас должен интересовать это КАТЕГОРИЯ ЗЕМЛИ приобретаемого участка. От категории зависит, сможете ли вы вообще построить что-либо на своем участке.
Второй момент это ВОЗМОЖНОСТЬ ПОДВЕДЕНИЯ КОММУНИКАЦИЙ, таких как газ, свет, вода, канализация к вашему участку. Ну, понятно, что без центральной канализации вы сможете обойтись, построив вместо нее местную сливную яму, а вот без света вы точно не обойдетесь.
Третий пункт это НАЛИЧИЕ ПРЕТЕНЗИЙ ТРЕТЬИХ ЛИЦ. Думаю тут все понятно, а вот как это проверить мы разберем отдельно.
Четвертый: ИЗУЧЕНИЕ ГЕНПЛАНА МЕСТНОСТИ. Это для того, чтобы государство в дальнейшем не изъяло ваш участок для своих нужд. Ну и для того, чтобы, в общем, иметь представление о государственных планах на эти земли.
Пятый вопрос, который вы должны изучить, покупая участок это ОБЩЕСТВЕННЫЕ КОММУНИКАЦИИ, ПРОХОДЯЩИЕ ПО ВАШЕМУ УЧАСТКУ. Если таковые имеются, конечно. И если имеются, то будьте внимательны – они потом могут стать вашей головной болью.
Ну, и наконец, шестой пункт, который не должен ускользнуть от пристального ока покупателя это СООТВЕТСТВИЕ РЕАЛЬНЫХ ГРАНИЦ УЧАСТКА КАДАСТРОВОМУ ПАСПОРТУ. Опрометчивые хозяева или риелтеры могут попытаться не санкционировано «прихватить лишку», чтобы удорожить участок и продать его по более выгодной стоимости.
С чего начинается строительство дома?
Правильно, с покупки участка и четкого плана:
Ну вот пожалуй, это основные вопросы, отработав которые, вы себя обезопасите от ОГРОМНЫХ проблем в будущем. Оставайтесь на страницах моего сайта, и мы вскоре разберем, как именно отработать каждый из шести пунктов в отдельности.
Читайте далее «Категория земли и её допустимое использование»
www.hozainvdome.ru
С чего начать строительство дома / каркасный дом своими руками
Публикация.: 13 марта 2012 года.
Редакция от 05.08.2015г.
Многие отвечают на этот вопрос нуу, найти строителей, и пошло поехало… многие, но только не те кто его построил. Те кто отвечали, что, с поиска строителей спустя годы и доведя, точнее сказать дотянув свою мечту до воплощения, на этот вопрос уже отвечают, очень расплывчато …. с поиска участка, с поиска проекта, с поиска строителей, с поиска грамотных людей которые помогли бы всё начать. Потом отвечают, что с пересмотра всего того что было задумано, с лишними расходами средств, с большой тратой времени и долгостроем.
Почему же так происходит? На наш взгляд проблема в том что люди которые не владеют несметными богатствами или не сидят на нефтегазовой трубе с трудом представляют, что они хотят, и как они будут этого добиваться. Дело в том, что кроме дома так сказать коробки есть ещё десятки неотложных проблем, решение по которым надо предпринять ещё на стадии выбора участка или до начала основного строительства.
И так начнём всё по порядку
Прежде чем решать, с чего начать строительство дома, нужно ещё раз подумать о целесообразности данного мероприятия, оценить стоимость строительства и сроки. Если Вы всё же решили строить дом, начните со следующего.
Начать поиск участка под строительство
Если участок под строительство уже имеется, перейдите к следующему этапу. Если нет, начните поиск участка, имея в виду критерии которым он должен отвечать в Вашем представлении, а так же технические характеристики участка.
Разрешение на строительство дома
Следующим этапом может является процедура получения разрешения на строительство. Оно берется в администрации населенного пункта, в котором расположен участок.
Проектирование дома
Обязательно выполните проект дома, так как в противном случае Вы столкнётесь с трудностями, решение которых может привести к значительному удорожанию строительства. Не обязательно заказывать проектную документацию со всеми прилагающимися справками и документами. Можно найти проект самим в частном порядке, главное чтобы он содержал смету. Желательно найти человека с соответствующей квалификацией и опытом, который выполнит Ваши пожелания и учтет все необходимые нюансы, о которых Вы сразу не подумаете и которые станут для Вас неприятной неожиданностью в последствии. Если ваш бюджет крайне ограничен, то вам самим придётся вникать во все тонкости строительства, выполнять роль конструктора-архитектора и роль прораба и строителя. Постараемся объяснить как самому со всем управиться.
Начинаем строительство дома
Только после получения соответствующих документов, проекта и составления сметы желательно на всё, можно приступать к строительству. Строительство рекомендуем начать с устройства заезда на участок, с учётом того что заезд будет использоваться многотонными грузовиками для завоза на участок песка, гравия, бетона и строй материалов, то к обустройству надо подойти основательно и сделать хорошо и надолго. Следующим шагом может быть установка забора вокруг участка или со стороны дороги для безопасного хранения строй материалов и другого имущества во время строительства.
Планирование жизнеобеспечения
В начале нужно нарисовать план участка, включая те части которые нельзя будет убрать или вы хотите их оставить, к примеру: канавы, деревья, электро. столбы и тд. После этого нужно нарисовать на плане будущий дом, место входа в дом, нарисовать место ввода в дом водоснабжения и место вывода канализации. Причём если с водой всё понятно, просто проложить и утеплить кондуктор на глубине примерно метр, то с выходом канализации есть проблемы. Рекомендуемое расстояние от дома до септика 5м, глубина укладки трубы от 0,5м, уклон 2см на метр трубы д110мм и того получаем, около септика вход на глубине почти 70см. При использовании септика из 2-3 камер выход из последнего в поле дифильрации будет на глубине более метра, значит надо продумать и предусмотреть отвод воды из септика или заменить септик на локальные очистные сооружение. Предусмотреть способ подвода электричества к дому, способ и место его ввода.
Работа в поле
Теперь можно выезжать на местность для понятия где вы всё расположите (дом, септик, колодец и тд.) и возможно ли это сделать там где вы хотите, может вам спецы по колодцам докажут, что у вас на участке есть вода только в том месте где у вас по плану дом или септик. Если с местами расстановки у вас все сложилось, постарайтесь пообщаться с соседями и узнать:
- какая и где у них канализация,
- у кого какой фундамент и что лучше,
- что лучше скважина или колодец, какой глубины,
- какой уровень на участке грунтовых вод,
- какой уровень участка по весне/осени не заливает ли его водой
Если все предыдущие вопросы вы решили и определились с фундаментом, то можно приступать к самой стройке. Вначале нужно вынести оси здания на участок (конечно соблюдая сан-эпидем и пожарные нормы от соседнего участка). После этого, надо предусмотреть место водозабора или если уже есть, то от него надо наметить место подвода водопровода в дом. То же самое и с канализацией, намечаем место выхода её из дома до намеченного места установки септика, теперь можно приступить к земляным работам, то есть к рытью траншеи для закладки кондуктора в теплоизоляции д63мм и более для водоснабжения и траншеи для канализационной трубы в утеплители д110мм на необходимой глубине. И только после этого, можно начать строительство фундамента дома, начиная от устройства подушки и установки опалубки до вязания арматуры и заливки бетоном. После постройки фундамента поверх заранее проложенной и утеплённой канализации и водопровода у вас появляется как минимум 25-30 свободных дней, для того чтобы фундамент набрал первоначальную прочность.
После заливки фундамента через две недели можно аккуратно разобрать и снять опалубку, а оставшиеся до начала стройки почти две недели рекомендую посвятить строительству колодца (если предусмотрено) и/или септика. Дело в том что когда вы выроете котлован под септик опустите туда ёмкости и всё закопаете у вас останется как минимум 3м/3 к сожалению в 99.9% случаев не плодородной земли или песка, а глины возможно и с примесью камней. А если вы выроете ещё и колодец то ещё 3-5м/3 глины в общей сложности 6-10м/3, а это примерно 2 грузовика, и куда их девать? Можно конечно нанять машину и вывести её на свалку, но это не наш метод, тут к нам на помощь может придти фундамент, если у вас не монолитная плита и вы не устраивали подвала под домом то вам надо свалить всю глины под дом и разровнять её. Во первых мы очень дёшево избавимся от глины, а во вторых поднимем уровень земли под домом, тем самым защитив себя от возможного стояния воды под домом из за плодородного слоя который будет гнить и проседать со временем.
Далее можно приступать к строительству стен и монтажу перекрытий. Затем, начинаем строить крышу дома, после чего вставляем окна и устанавливаем входную дверь. Каркас можно считать завершенным.
После возведения каркаса выполняем работы, необходимые для (если нужно) получения паспорта дома. Это — внутренние утепление пола и стен, монтаж полов, электропроводки, ввод водопровода и канализации, первичная отделка стен и обшивка потолка. После этого, можно получить паспорт в бюро инвентаризации помещений и и застраховать дом, как объект не завершенного строительства и заниматься дальнейшим обустройством жилья, чистовой отделкой, разводкой воды и тд.
Строительство элитных загородных домов при наличии больших ресурсов предполагает почти такой же подход к организации процесса. Но в этом случае можно свалить почти все проблемы с себя, просто работая с хорошим генподрядчиком.
Сложный дом, не тяжелее коробки, если всё делать правильно
Длительность видео 5:30
На видео показано и рассказано что надо чтобы построить правильный дом, даже сложной конфигурации, причём не дорого и качественно.
karkasdom.info
С чего начать строить дом
Индивидуальное строительство уже не первый год стало для наших сограждан наиболее эффективным способом раз и навсегда решить свой жилищный вопрос. Благо, свободной земли в стране более чем достаточно, и с ее оформлением в собственность проблем, как правило, не возникает. Чаще всего она получается (приобретается) именно для того, чтобы построить дом для проживания своей семьи. Но с чего начать строить собственный дом, чтобы потом не возникало трений с местными властями и надзорными структурами?
Рассмотрим общий алгоритм действий застройщика. В то же время сразу отметим, что отдельные, изложенные ниже положения могут несколько отличаться от реального положения дел, так как администрациям всех уровней дано право вносить свои дополнения в общероссийские нормативные документы, исходя из специфики региона. Таким образом этот вопрос регулируется местными властями, которые принимают соответствующие постановления, обязательные для исполнения на данной административной территории.
Но общий перечень организационных мероприятий остается неизменным, и его следует знать.
Получение разрешения на строительство
Иметь земельный участок в собственности еще не значит, что на нем можно возводить жилое строение. Есть такое понятие – «целевое использование земли». Но для какого строительства разрешено отводить именно эти «сотки»? Если они относятся к категории «для жилищного», то все в порядке.
Уточнить данный вопрос можно в местной администрации, причем подтверждение о том, что на этом наделе разрешается строительство частного дома, должно быть обязательно оформлено в письменном виде. В противном случае есть вероятность того, что по решению судебных органов здание пойдет по снос. Примеров тому, к сожалению, множество. К кому конкретно обратиться, какие документы представить – обо всем этом можно узнать из статьи.
Подготовительные мероприятия
- Необходимо уточнить во всех ресурсоснабжающих организациях возможность подключения инженерных коммуникаций дома к общим магистралям. Это поможет правильно составить проект, предусмотрев не только всю необходимую «начинку» строения, но и варианты обустройства автономных систем. С этой целью в соответствующих службах нужно запросить ТУ (технические условия).
- Проведение геодезического исследования. Во-первых, необходимо изучить состав грунта. Во-вторых, расположение подземных водяных пластов. По результатам исследований определяется тип фундамента, возможность обустройства подвального помещения, этажность строения и многое другое. Это также поможет сделать выбор оптимального типа источника (колодец или скважина) для автономной системы водоснабжения.
- Разработка проекта. На «глазок» думающий человек никогда строить не будет. Это приведет не только к тому, что эксплуатация такого здания создаст кучу проблем – с подбором и закупкой стройматериалов выйдет путаница. А уж если речь идет о жилом доме, да еще в несколько этажей, то эту работу нужно поручить специалистам.

Отдельно стоит остановиться на следующих вопросах:
Определения материала для строительства. Как правило, в каждой ситуации существует не менее двух равноценных вариантов. Как решить эту вопрос, чтобы и качество было на высоте, и по деньгам «не кусалось», мы подробно рассказали здесь.
Кто будет строить? Еще никому не удавалось самостоятельно соорудить жилой дом «под ключ». Даже если своими руками возведен фундамент, стены и кровля, то монтаж инженерных коммуникаций без привлечения специалистов сделать не получится. Здесь нужны не только профильные технические знания, но и соответствующее оборудование (инструмент) и опыт работы.
При заказе проекта следует уточнить, есть ли в данной организации подразделения, занимающиеся монтажом инженерных систем (и каких?). Практика показывает, что гораздо меньше неудобств возникает, если и разработкой проекта, и выполнением технологических операций на объекте занимаются специалисты одного «ведомства». Даже если что-то пойдет не так, всегда можно указать на то, что документацию готовили «ваши люди». В подобных случаях все переделки производятся за счет Подрядчика, а не хозяина, без дополнительных разбирательств.
Немаловажным представляется и вопрос планировки самого участка. Ведь если заказывается только проект дома, то все остальное – на усмотрение застройщика. Сложность в том, что существуют определенные нормы и требования по расположению объектов. К примеру, на какое расстояние строение должно отстоять от забора, дороги, зданий на смежных территориях, на каком минимальном удалении оборудуется колодец? Нюансов много, и не каждый застройщик «в курсе». А вот проектировщики обязаны все это знать и учесть.
Если строительство будет вестись на новом участке земли, то гораздо целесообразнее оплатить разработку всей планировки. Специалисты готовят, как правило, несколько вариантов с учетом замечаний заказчика. А потом несложно, в порядке обсуждения, что-то и подкорректировать. Да, это потребует дополнительных денежных затрат, но оно того стоит.
Несколько замечаний
Перед тем, как принимать решение о целесообразности строительства именно жилого дома, желательно обратить внимание на ряд моментов. Дело в том, что если все это не учесть, потом могут возникнуть большие сложности, например, при желании строение продать.
Перспектива проживания
Может возникнуть ситуация, когда встанет вопрос о переселении. Это случается крайне редко, но отметить все-таки стоит. К примеру, через несколько лет выяснится, что согласно такому-то генеральному плану через участок будет проходить, к примеру, автотрасса федерального значения, трубная магистраль – вариантов может быть достаточно.
В этом случае по закону власти обязаны выплатить полную компенсацию собственнику и предоставить или другой участок, или иное готовое жилье еще до начала производства работ. Но, во-первых, практика показывает, что из двух сторон – хозяин дома и государство – последняя в проигрыше никогда не бывает. Во-вторых, сколько жизненных сложностей вся эта канитель добавит, не стоит и упоминать.
Кстати, именно на этом часто «ловится» невнимательный покупатель земельного участка. Непорядочные продавцы, заранее узнав, что планом развития территории он будет задействован в общей инфраструктуре, стараются как можно быстрее его продать, нередко озвучивая весьма привлекательную цену.
Поэтому нелишне будет навести справки в соответствующих структурах (по градостроительству и архитектуре). Этот вопрос особенно актуален для земельных наделов, расположенных на окраинах населенных пунктов или в сельской местности. Кстати, любой налогоплательщик имеет право ознакомиться с Генеральным планом развития данной административной единицы.
Экология
Чиновники разрешение на строительство дают, не особенно обращая внимание на данный аспект – жить-то на данном участке придется не им. А застройщику следует уточнить, нет ли поблизости:
- вредных производств;
- городских или иных свалок.
К слову сказать, немаловажно и то, планируется ли строительство рядом с домом промышленного объекта (если да, то какого?), магистрали, местного аэродрома и тому подобное (опять к вопросу о Генплане).
Изменение «ландшафта»
Если участок «целинный», то придется согласовывать свои действия с администрацией и «лесной» инспекцией. Несанкционированная вырубка насаждений влечет ответственность согласно законодательству.
masterim.guru
С чего начать строительство дома, чтобы его завершение было быстрым?
С чего начать строительство дома, чтобы этот процесс прошел с минимальными затратами сил, финансов и времени? Об этом размышляют множество людей, мечтающих возвести жилье для себя собственными руками. В Интернете выложено большое количество разных видео о строительстве частного дома, помогающих новичкам оценить объем труда и последовательность его выполнения. Но всем стоит знать, что, прежде чем начать обустройство фундамента, нужно уделить время объемной бумажной работе, чтобы все последующие этапы прошли без задержек и помех.

Предположим, что подходящий участок под строительство уже куплен – на нем есть возможность провести водо-, газопровод, электричество и канализацию, к нему могут подъехать грузовые машины для подвоза стройматериалов. Приобрести собственную территорию следует заранее, еще до того, как начнут реализовываться этапы строительства частного дома своими руками, начиная с составления сметы и получения разрешения на строительство.
Земля дорожает с каждым годом и может подождать начала работ даже несколько лет.

Действия, предваряющие начало строительства
С чего начинать строительство дома на участке? Первым делом нужно заняться сбором документации для законного возведения здания. В итоге на руках у будущего владельца жилья должны оказаться такие бумаги:
- Разрешение на строительство. Если его не будет, здание могут снести на любом этапе возведения.
- Технические расчеты, полученные от всех местных коммунальных служб. Они понадобятся для правильного составления проекта здания, включив в него системы электро-, газо- и водоснабжения.
- Сам проект – это то, с чего начинается строительство дома, то есть его копия, воссозданная на бумаге или в специальной компьютерной программе. Он наглядно продемонстрирует расположение комнат и возможных этажей, мощность фундамента, толщину стен и форму крыши, а также пути прокладки коммуникационных труб и проводов.
- Геодезические исследования, позволяющие определить, насколько годится участок под строительство дома, с чего начать поиск наиболее выгодного расположения дома, возможные трещины, разломы в земной коре, подземные источники и тому подобное.
- Расчет бюджета на основе полученных данных. Исходя из количества денег и свойств различных составляющих здания (фундамента, деревянных или бетонных стен), можно определить время проведения строительства, распланировав его как можно выгоднее. Составив проект, можно попытаться ускорить начало строительства жилого дома, взяв кредит или обратившись за помощью к государству. Для этого существуют социальные программы для определенного региона (типа «Жилье для молодежи» или льготы для проживающих в сельской местности).

С чего начать проектирование частного дома?
Желательно поручить этот труд специалистам, так как только они смогут грамотно составить проект, применив к нему все нормы строительства и учтя возможные тонкости. Заказчик только указывает свои пожелания, касающиеся метража, количества этажей, расположения комнат, материалов для стен и крыши и других нюансов.
«Нулевой этап» строительства жилого здания
Некоторые застройщики снимают начало строительства дома на видео, чтобы наглядно продемонстрировать течение этого процесса. Но ролик начинается уже после того, как нанята вся нужная техника и закуплено необходимое количество стройматериалов.

Начало строительства частного дома – это расчистка площадки в пределах участка и рытье котлована под фундамент. Процесс закладки основания – очень ответственный, ведь от него зависит степень прочности всего дома. Поэтому на нем не стоит экономить, особенно, если заказчику нужно «вечное» каменное или кирпичное жилье. Для каркасных, пенобетонных или других облегченных вариантов и фундамент можно сделать соответствующий.

О том, как построить дом из бруса читайте здесь, информация о благоустройстве территории расположена тут.

Специалист начинает строительство жилого дома, выждав один-два месяца после заливки траншей, чтобы основа набрала прочности. После этого можно возводить стены, класть крышу и проводить отделочные работы.
